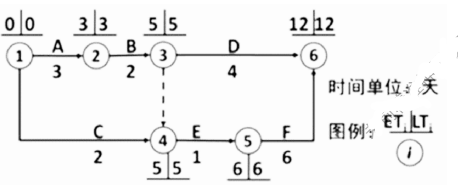

某工程网络计划图如下,工作 D 的最迟开始时间是第( )天。 A.3

题库2022-08-02  36

问题 某工程网络计划图如下,工作 D 的最迟开始时间是第(   )天。A.3 B.5 C.6 D.8

选项 A.3
B.5
C.6
D.8

答案 D

解析 本题考查的是双代号网络计划时间参数的计算。关键线路为 ABEF,计算工期是12 天,D 工作的最迟开始时间是第 8 天。
