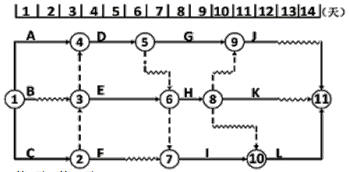

某双代号时标网络计划如下图,工作F、工作H的最迟完成时间分别为( )。
A.第8天、第11天B.第8天、第9天C.第7天、第11天D.第7天、第9天
选项
A.第8天、第11天
B.第8天、第9天
C.第7天、第11天
D.第7天、第9天
答案
C
解析
本题考查的是双代号时标网络计划。识图发现,工作F的最早完成时间为第5天,工作F的总时差为2天,所以工作F的最迟完成时间=5+2=7(天)。工作H的最早完成时间为第9天,工作H的总时差为2天,所以工作H的最迟完成时间=9+2=11(天)。所以选项C正确。
转载请注明原文地址:https://www.tihaiku.com/jzgc/2716954.html
本试题收录于:
目标控制交通工程题库监理工程师分类
目标控制交通工程
监理工程师
相关试题推荐
如果一劳动者只从事家务等非市场劳动,且未到市场上寻找工作,则他被归入( )A.
( )是一种在实际造成事故之前对此类伤害因素进行识别和消除的系统方法。A.工作
劳动者之间因为()的不同而形成工资差别应当视为歧视。A.工作经验 B.受
用人单位依法安排劳动者延长工作时间的,按照不低于劳动合同规定的劳动者本人小时工资
下列加班情况中,属于不支付加班费的是()。A.安排劳动者延长工作时间的
企业在适用()时不需要考虑加班加点情形。A.计时工作制 B.计件工作制
下列关于职工年休假说法错误的是()。A.单位根据生产、工作的具体情况,不需考
职工累计工作已满1年不满10年的,享受年休假()天。A.3 B.5
()是指劳动者在法定工作时间或劳动合同约定的工作时间内提供了正常劳动的前提下
张某因追索工资与所在公司发生争议,遂向某法律工作者咨询。该法律工作者的下列观点中
随机试题
Telecommuting—substitutingthecomputerforthetriptothejob—hasbeenha
PASSAGETHREE[br]Whatdoestheauthormeanbysaying"Evenundertheworstof
Itisnotthe"somedayIwillwinthelottery"kindofdaydream,butthekin
MyViewonKnowledgeForthispart,youareallowed30minutestowritea
某哈希表(散列表)的长度为n,设散列函数为H(Key)=Keymodp,采用线性
在数学课上,老师通过给学生看各种各样的三角形,然后引导学生掌握三角形的概念,这体
苯甲酸的一般用量是A.0.5%~1.0%B.1%~3%C.0.2%~0.3%D.
Lb5A3094继电保护距离二段的保护范围一般为()。(A)线路全长的85
子宫平滑肌瘤A.子宫平滑肌发行的良性肿瘤 B.子宫平滑肌发生的恶性肿瘤 C.
关于管道内导线敷设的要求,正确的有()。2019A.导线在管内敷设可有一个接头
最新回复
(
0
)
