某设备工程项目业主通过招标将设备安装发包给承包商,委托监理公司对设备安装过程进行

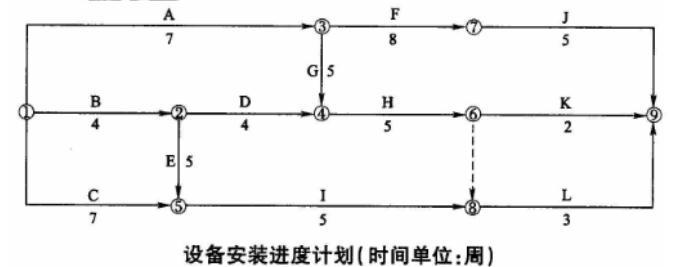

题库2022-08-02  20

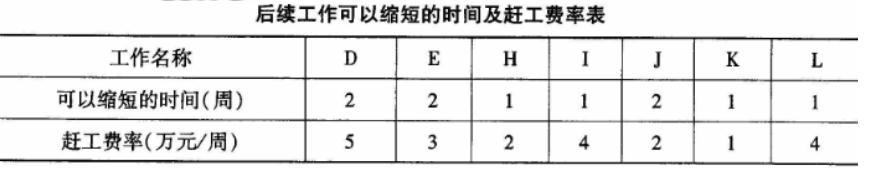

问题 某设备工程项目业主通过招标将设备安装发包给承包商,委托监理公司对设备安装过程进行监理。该项目合同工期20周,经项目监理机构批准的设备安装进度计划如下图所示。项目实施过程中,发生如下事件: 事件1:工程开工后,因业主采购的设备推迟交货,导致B工作推迟5周开始。承包商向项目监理机构提出要求将合同工期顺延5周。 事件2:A工作、G工作、H工作都需要使用承包商自有的起重机进行吊装,因B工作推迟5周开始,承包商认为对H工作产生影响,向项目监理机构提出要求业主补偿该起重机5周的台班费损失。 事件3:由于B工作影响,业主要求承包商调整进度计划,按原合同工期竣工,因赶工而增加的赶工费由业主支付。承包商同意赶工,并提出后续工作可以缩短的时间及赶工费率,如下表所示。问题:事件2中,项目监理机构是否应同意承包商的费用索赔要求?若同意,说明理由;若不同意,业主应如何补偿承包商起重机的闲置损失?说明理由。

选项 事件2中,项目监理机构是否应同意承包商的费用索赔要求?若同意,说明理由;若不同意,业主应如何补偿承包商起重机的闲置损失?说明理由。

答案

解析 不同意。业主应补偿承包商1周的起重机折旧费损失。
理由:(1)因业主原因,B工作推迟5周开始,使其紧后工作D推迟5周完成,由于D工作原有4周的自由时差,所以将使其紧后工作H推迟1周开始,从而使起重机在现场增加1周的闲置时间;
(2)因为该起重机为承包商自有,所以只补偿承包商折旧费。
