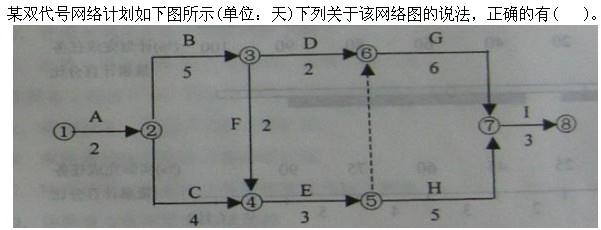

A.总工期为20天 B.关键线路有1条 C.关键线路有2条 D.工作H的总

考试题库2022-08-02  18

问题 A.总工期为20天B.关键线路有1条C.关键线路有2条D.工作H的总时差为1天E.工作D的自由时差为3天

选项 A.总工期为20天
B.关键线路有1条
C.关键线路有2条
D.工作H的总时差为1天
E.工作D的自由时差为3天

答案 BDE

解析 经计算,各工作的ES/EF/LS/LF/TF/FF参数如下:工作A:0/2/0/2/0/0工作B:2/7/2/7/0/0工作C:2/6/5/9/3/3工作D:7/9/10/12/3/3工作E:9/12/9/12/0/0工作F:7/9/7/9/0/0工作G:12/18/12/18/0/0工作H:12/17/13/18/1/1工作I:18/21/18/21/0/0所以,总工期为21天,关键线路有1条:ABFEGI,工作H的总时差为1天,工作D的自由时差为3天。
转载请注明原文地址:https://www.tihaiku.com/jzgc/2540160.html

最新回复(0)
