1.背景 某施工单位承担的矿井地面主要建筑的施工进度安排见案例图2G32003
1.背景 某施工单位承担的矿井地面主要建筑的施工进度安排见案例图2G32003
admin
2022-08-02
72
问题

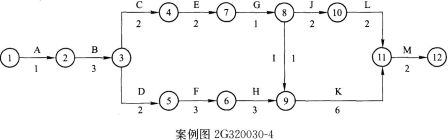

1.背景某施工单位承担的矿井地面主要建筑的施工进度安排见案例图2G320030-4,其中C、F、J都要使用塔吊,而施工单位仅有1台塔吊,业主要求全部工程必须在24个月内完成。工程进行4个月后,业主进行设计变更,要求增加一项N工作,该项工作在F工作结束以后开始,并在G工作开始前完成,该工作也需要使用塔吊,施工单位的塔吊属于租赁设备,应当尽量减少闲置时间。
2.问题(1)施工单位所安排的进度计划工期是多少?塔吊最少要闲置多少时间?(2)增加工作N后,施工工期为多少?塔吊闲置时间是多少?(3)施工单位是否能向业主索赔?可索赔哪些内容?
选项
答案
解析

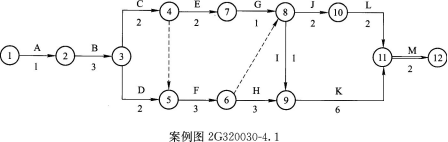

P210-217(1)施工单位所安排的进度计划应考虑C、F、J都要使用塔吊,其进度计划安排见案例图2G320030-4.1,该网络计划的关键线路为A→B→C→F→H→K→M或A→B→D→F→H→K→M,工期为20个月,塔吊没有闲置时间。

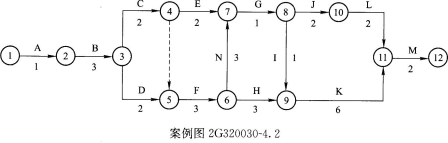

(2)增加工作N后,其进度计划安排见案例图2G320030-4.2,该网络计划的关键线路为A→B→C→F→N→G→I→K→M或A→B→D→F→N→G→I→K→M,工期为22个月,塔吊闲置时间1个月。
(3)由于施工单位完成该工程的实际工期为22个月,未超过业主规定的24个月,但工期较施工单位原制定计划长2个月,该工期延长(2个月)是业主工程变更造成的,属于非承包商的责任,因此施工单位可以向业主进行索赔。可索赔的内容包括因工期延长(2个月)而造成的费用损失的索赔以及增加工作N所需要的费用和塔吊闲置1个月的费用。
转载请注明原文地址:https://www.tihaiku.com/jzgc/250248.html
本试题收录于:
二建矿业工程实务题库二级建造师分类
二建矿业工程实务
二级建造师
相关试题推荐
隧道施工可能对生态环境产生影响的因素有( )。A.弃渣占地 B.施工涌水
一工厂机器噪声源附近测量噪声67dB,背景60dB,机器的噪声是多少?( )A
污染型项目大气环境影响预测中应作为计算点的有( )。A.网格点 B.最大地面
某需进行打桩作业的建设项目位于越冬鸟类栖息地附近,施工期打桩作业时间不应安排在(
自然环境调查时,如果建设项目不进行地面水环境的( )影响评价时,可根据现有资料
在实际工程中,环境影响评价必须重点关注的时段是( )。A.施工期 B.勘察设
关于环境背景值,正确的说法是( )。A.是指环境中的水、土壤、大气、生物等要素
现有工程检修期间,某敏感点环境噪声背景值为50dB(A),现有工程和扩建工程声源
在实际工程中,生态影响评价必须重点关注的时段是( )。A.施工期 B.勘察设
某炼油项目填海7hm2,配套建设成品油码头及罐区,并对航道进行疏浚。施工期海域评
随机试题
Whendidthestoryhappen?[br][originaltext]M:Mum,I’mgettingbored.Could
Keepinghealthyrequiresaconsciouseffort.Youmakechoicesaboutthefood
DearMr.Suzuki,ThegoodswereceivedonJuly15werefoundnottomatchou
均质圆柱体重P,直径为D,置于两光滑的斜面上。设有图示方向力F作用,当圆柱不移动
某混凝土试块强度值不满足规范要求,但经法定检测单位对混凝土实体强度经过法定检测后
下列可以抑制胃酸分泌的药物是A、前列腺素E B、生长抑素 C、硫糖铝 D、
SF6断路器油压高于异常告警常值,达到泄压值,断路器报异常信号,安全阀没有动作属
A.25% B.15% C.30% D.35% E.20%《中国药典》规
会计档案的保管期限是从会计年度终了后的第一天算起。()
诊断Ⅱ型呼吸衰竭的血气标准是( )。A.HCO3->32mmol/L B.p
最新回复
(
0
)
