某公司项目部承担的风电工程项目施工中,共有18台3.4MW风电机组。风电机组安装

admin2022-08-02  16

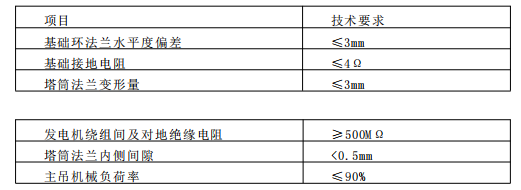

问题 某公司项目部承担的风电工程项目施工中,共有18台3.4MW风电机组。风电机组安装包括:风力发电机组基础、风力发电机组安装、监控系统安装、箱式变压器安装、防雷接地网安装、电缆安装。风机机组中最重的叶轮部件为102t,发电机部件重量为83t发电机组安装技术要求见下表。发电机组安装技术要求安装公司项目部在工程开工前编制了施工组织设计和吊装方案,并履行了审批手续。吊装方案釆用SCC6500WE履带吊,额定起重量650t。SCC6500WE履带吊釆用塔式工况,主臂长度96m、副臂长度12m、主臂夹角82°、副臂夹角10°、回转半径18m时,起重量为128t,吊装高度为110m,吊钩重量为3.6t叶轮吊装时吊具、吊索重量3t;发电机吊装时吊具、吊索的重量为4.0t。SCC6500WE履带吊现场组装并经自检和试验合格后,进行了报验并准备投入使用。但监理工程师要求必须经当地有资质的特种设备检验检测机构检验合格后方可投入使用。施工前对所有作业人员进行了技术交底。根据发电机组各部件的质量和安装高度进行了吊装机械的策划。按《施工现场临时用电安全技术规范》的要求进行了临时用电的策划,塔筒内采用12V低压照明。工程按计划实施。【问题】1.风电机组安装工程共有多少个单位工程?每个单位工程中有哪几个分部工程?2.在施工准备中,应配备哪些必需的计量检测仪器?3.监理工程师要求是否正确?为什么?履带起重机安装前是否需要进行安装告知?4.计算最不利工况下主吊的起升计算载荷(忽略风载荷影响)。吊车的负载率是否满足要求?

选项

答案

解析 1.风电机组安装工程共有18个单位工程;每个单位工程中有:风力发电机基础、风力发电机组安装、监控系统安装、箱式变压器安装、防雷接地网安装、电缆安装分部工程。
2.在施工准备中,应配备的计量检测仪器:激光水准仪、接地电阻测试仪、绝缘电阻测试仪等。
3.监理工程师要求不正确。因为履带起重机只需进行首次检验,不需要进行监督检验。履带起重机安装前不需要安装告知,因为不实施监督检验的起重机不需要安装告知。
4.吊车的最不利工况是叶轮吊装,由于履带吊为定型产品,计算荷载时可不考虑动载系数。此时主吊的升起计算载荷就是叶轮重量、吊钩重量和吊索具重量之和。
即升起计算载荷=102t+3.6t+3t=108.6t。
吊车负荷率计算:负荷率=108.6t/128t=84.8%<90%
吊车负载率符合要求。
