(2020年真题)某安装公司承包某热电厂项目的机电安装工程,主要设备材料(如母线
(2020年真题)某安装公司承包某热电厂项目的机电安装工程,主要设备材料(如母线
admin
2022-08-02
103
问题

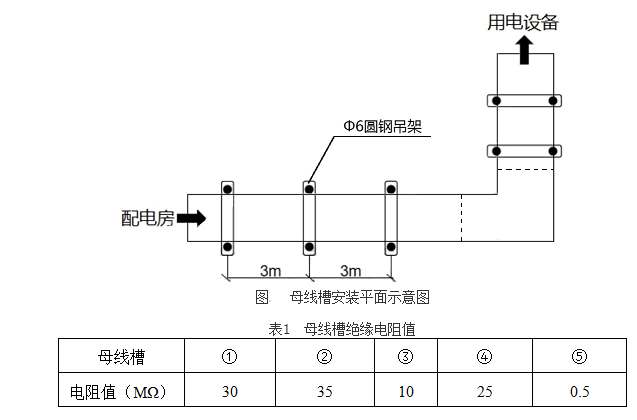

(2020年真题)某安装公司承包某热电厂项目的机电安装工程,主要设备材料(如母线槽等)、由施工单位采购,合同签订后,安装公司履行相关施工手续,编制了施工方案及各分项工程施工程序。施工方案内容包括:工程概况、编制依据、施工准备、质量安全保证措施,针对低压配电母线槽的安装,制定了施工程序:开箱检查→支架安装→丹姐母线槽绝缘测试→母线槽安装→通电前绝缘测试→送电验收。在施工过程中发生了以下事件:建设单位对配电母线槽的用途提出新的要求,通知设计单位单位但其未能及时修改出图,后经协调设计单位提供了设计修改图纸,供货单位拿到图纸后,由于建设单位工程款未及时支付给施工单位导致母线槽安装完成后,因没能很好的进行成品保护。遭遇雨季建筑渗水,母线槽受潮,送电前绝缘电阻测试不合格,并且部分吊架安装不符合规范要求(见图2)质检员对母线槽安装提出了返工要求。母线槽拆下后,有5节母线槽的绝缘电阻测试值如表2所示,母线槽经干燥处理后,增加圆钢吊架返工安装,通电验收合格。但造成工期延误。
1、安装公司编制的施工方案还应包括哪些内容2、表2中,哪几节母线槽绝缘电阻测试值不符合规范要求写出合格标准。3、图2中,母线槽安装有哪些不符合规范要求写出符合规范要求。4、分别指出建设、设计和施工单位的哪些原因造成了工期延误
选项
答案
解析
P195-200
1.编制的施工方案还应包括:施工安排、施工进度计划、施工准备与资源配置计划、施工方法及工艺要求。(4分)
2.绝缘电阻测试值不符合规范要求的时第③节,第⑤节母线槽。(2分)母线绝缘电阻测试不得低于20MQ。(2分)
3.图2中,母线槽安装不符合规范要求的有:(1)支吊架的间距为3m;规范要求:室内支吊架间距不大于2m。(2分)(2)圆钢吊架直径为中6;规范要求:母线槽水平安装时,圆钢吊架直径不得小于8mm。(2分)(3)母线槽转弯处没有增设支架;规范要求:每节母线槽的支架不应少于1个,转弯处应增设支架加强。(2分)
4.建设单位造成工期延误的原因是:工程款未及时支付给施工单位。(2分)设计单位造成工期延误的原因是:未能及时修改出图。(2分)施工单位造成工期延误的原因是:未能很好的进行成品保护导致母线槽受潮绝缘电阻测试不合格,吊架安装不符合规范要求需要返工。(2分)
转载请注明原文地址:https://www.tihaiku.com/jzgc/241824.html
本试题收录于:
二建机电工程实务题库二级建造师分类
二建机电工程实务
二级建造师
相关试题推荐
根据《中华人民共和国环境噪声污染防治法》,对可能产生环境噪声污染的工业设备,下
根据《中华人民共和国环境噪声污染防治法》对可能产生环境噪声污染的I业设备的有关规
根据《中华人民共和国环境噪声污染防治法》工业噪声污染防治的规定,使用固定设备造
a轮船公司,在乙地码头拟对该公司油轮的货油仓进行清洗作业,根据《中华人民共和国水
根据《中华人民共和国环境影响评价法》,下列建设项目的环境影响评价文件中,应由国务
根据《中华人民共和国矿产资源法》,下列材料中,属于关闭矿山应当提交的有()。A、
对钢材进行冷加工强化的目的是()。A.提高钢材低温强度 B.降低钢材韧性
矿业工程施工索赔的证据一般不包括()。A.法律关系的证明材料 B.规范、标准及
某矿建公司通过招投标方式承担了一直径为5m的立井井筒的施工任务,由于该井筒表土层
根据矿业工程项目的特点,井筒工程项目中不能单独进行工程招标的是( )。A.井筒
随机试题
About40percentofAmericansthinkofthemselvesasshy,whileonly20perc
某分部工程双代号网络计划如下图所示,则工作C的自由时差为( )天。 A.1
在收集资料时,土地登记代理机构及其代理人应当注意( )。A.资料是否易处理
下列说法正确的是A.内联函数在运行时是将该函数的目标代码插入每个调用该函数的地方
屈光不正的预防原则()A.注意阅读、书写卫生 B.注意户外活动 C.坚持
A.头位-头位 B.横位-臀位 C.头位-臀位 D.臀位-臀位 E.臀位
所给四个选项中,选择最合适的一个填入问号处,使之呈现一定的规律性: A.3
施工现场“三通一平”中的“三通”是指()。A.通给水.排水和道路
社会工作者小汪采取个案研究法,探索社区社会组织联合会对其辖区内社区社会组织孵化培
有价证券的交换价值或市场价格来源于其目前产生收益的能力。()
最新回复
(
0
)
