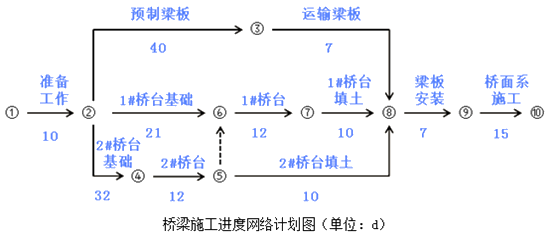

A公司承建城市道路改扩建工程,其中新建一座单跨简支桥梁,节点工期为90天,项目部

admin2022-08-02  27

问题 A公司承建城市道路改扩建工程,其中新建一座单跨简支桥梁,节点工期为90天,项目部编制了网络进度计划如图1所示。公司技术负责人在审核中发现该施工进度计划不能满足节点工期要求。工序安排不合理,要求在每项工作作业时间不变、桥台钢模板仍为一套的前提下对网络进度计划进行优化。桥梁工程施工前,由专职安全员对整个桥梁工程进行了安全技术交底。桥台施工完成后在台身上发现较多裂缝。裂缝宽度为0.1mm~0.4mm。深度为3~5mm,经检测鉴定这些裂缝危害性较小,仅影响外观质量,项目部按程序对裂缝进行了处理。施工中发生如下事件:事件1:工程进入上部结构施工阶段,现场晚上11点后不再进行土方作业,但安排了混凝土连续作业。由于受城市交通管制,运输材料的车辆均在凌晨3~6点之间进出现场。项目经理部未办理夜间施工许可证。附近居民投诉:夜间噪声过大,光线刺眼,且不知晓当日施工安排。项目经理派安全员接待了来访人员。之后,项目经理部向政府环境保护部门进行了申报登记,并委托某专业公司进行了噪声检测。事件2:企业检查组检查时发现,工人宿舍室内净高2.3m,封闭式窗户,每个房间住20个工人,检查组认为不符合相关要求,对此下发了通知单。问题:1.绘制优化后的该桥施工网络进度计划,并给出关键线路和节点工期。2.针对桥梁工程安全技术交底的不妥之处,给出正确做法。3.按裂缝深度分类背景资料中裂缝属哪种类型?试分析裂缝形成的可能原因。4.给出背景资料中裂缝的处理方法。5.事件2中工人宿舍不符合要求,请改正其中的错误。

选项

答案

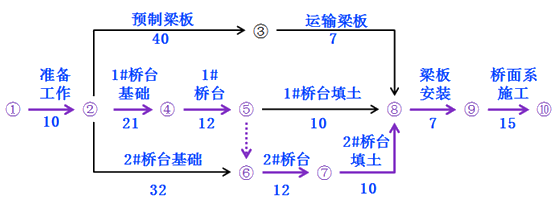

解析 1.绘制优化后的该桥施工网络进度计划,并给出关键线路和节点工期。关键线路为:①→②→④→⑤→⑥→⑦→⑧→⑨→⑩节点工期为:87d2.针对桥梁工程安全技术交底的不妥之处,给出正确做法。答:由专职安全员进行安全技术交底错误,应由项目技术负责人进行技术交底。3.按裂缝深度分类背景资料中裂缝属哪种类型?试分析裂缝形成的可能原因。答:(1)裂缝属于温度裂缝、表面裂缝。(2)可能原因:①水泥水化热、②内外约束条件、③外界气温变化、④混凝土的收缩变形、⑤混凝土的沉陷裂缝。4.给出背景资料中裂缝的处理方法。答:采用表面修补法,涂抹水泥浆、环氧树脂、封缝胶等进行封闭处理。5.事件2中工人宿舍不符合要求,请改正其中的错误。答:宿舍必须设置可开启式窗户;宿舍室内净高不得小于2.5m;每间宿舍居住人员不应超过16人。
转载请注明原文地址:https://www.tihaiku.com/jzgc/236263.html

最新回复(0)
