【背景资料】某施工单位承接了某市一座双向四车道分离式隧道施工,单洞设计为 9.

admin2022-08-02  25

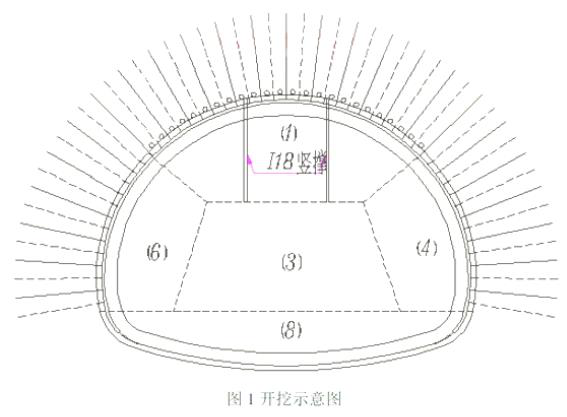

问题 【背景资料】某施工单位承接了某市一座双向四车道分离式隧道施工,单洞设计为  9.75×5m,坡度 17.22‰,围岩稳定性差。施工单位在施工组织设计中拟采用浅埋暗挖法施工左线隧道,施工工序划分如图 1、图 2所示,并进行相关监控量测动态指导设计与施工,监测项目有杆轴力和拱顶下沉,当初期支护完工后及时施作二次衬砌。同时针对该段软弱围岩采用的浅埋暗挖法施工,提出了“快封闭、勤测量”的基本原则。【问题】1.根据图 1和图  2,写出本工程所用开挖方法的具体名称、并写出该开挖工法所适用隧道的最大跨度及防水效果好坏。2.分别给出(1)→(8)、(9)→(11)的施工顺序。3.补充本工程的监控量测项目。4.本工程二次衬砌施作时机是否合理?说明理由。5.本工程浅埋暗挖法的施工原则是否完整,若不完整请补充。

选项

答案

解析 1.开挖方法名称:环形开挖预留核心土法。
最大跨度:12m
防水效果好

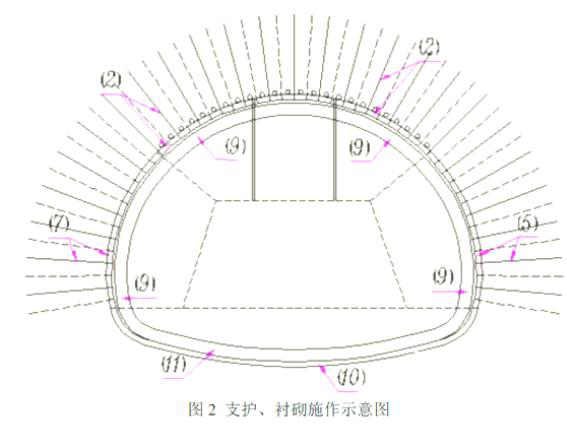

2.(1)→(8)的施工顺序:(1)→(2)→(6)→(7)→(4)→(5)→(3)→(8)。
(9)→(11)的施工顺序:(10)→(11)→(9)。
3.监控量测项目还有:拱顶下沉;净空收敛;地下水位;隧道内观测;地表沉降;地下管线沉降:建筑物沉降;建筑物倾斜;围岩压力;岩体垂直、水平位移:衬砌应力应变。
4.二次衬砌施作时机不合理。
理由:二次衬砌施作应待初期支护变形基本稳定,防水隔离层施工完成后再进行。
5.本工程浅埋暗挖法施工原则的不完整。
应补充:管超前、严注浆、短开挖、强支护。
转载请注明原文地址:https://www.tihaiku.com/jzgc/234001.html

最新回复(0)
