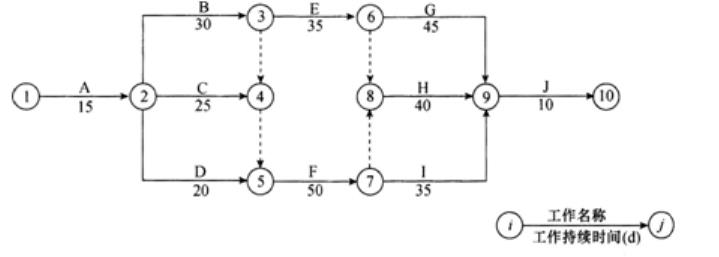

单位承接了某道路桥梁工程,施工单位按照合同工期要求编制了网络图,如图所示(时间单
单位承接了某道路桥梁工程,施工单位按照合同工期要求编制了网络图,如图所示(时间单
admin
2022-08-02
103
问题
单位承接了某道路桥梁工程,施工单位按照合同工期要求编制了网络图,如图所示(时间单位:d),并经监理工程师批准后实施。施工过程中,发生了如下事件:事件一:工作D(l号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修费2万元,同时导致工作D实际时间比计划时间拖延12d。事件二:施工单位租赁的施工机械未及时进场,使工作F(l号台身)实际时间比计划时间拖延8天,造成施工单位经济损失2000元/d。事件三:业主变更设计,未及时向施工单位提供图纸,使工作E(0号台身)实际时间比计划15d,造成施工单位经济损失1200元/d。【问题】1.根据网络图计算该工程的总工期,并指出关键路线。2.分别分析施工单位能否就事件一、二、三导致的损失向业主提出索赔,说明理由,并计算索赔金额。3.分别分析事件一、二、三对总工期的影响,并计算施工单位可获得的工期补偿。
选项
答案
解析
1.工期为145天。
关键线路为:①→②→③→④→⑤→⑦→⑧→⑨→⑩(或A→ B→F→H→J)
2.事件一:属于天气原因(或属双方共同承担的风险),不能提出费用索赔。
事件二:由于施工单位原因导致的损失,不能提出费用索赔。
事件三:由于业主原因导致的损失,可以提出费用索赔。索赔金额为15×1200=18000元
3.事件一中,工作D为非关键工作,总时差为10,其对总工期的影响是误期12-10= 2,使工期拖延2天。
事件二中,工作F为关键工作,其对总工期的影响是误期8天。
事件三中,工作E为非关键工作,总时差为10,其对总工期的影响是误期15-10=5天。
转载请注明原文地址:https://www.tihaiku.com/jzgc/233966.html
本试题收录于:
二建市政工程实务题库二级建造师分类
二建市政工程实务
二级建造师
相关试题推荐
特种设备的安装、改造、维修、竣工后,安装、改造、维修的施工单位应当在验收后(
特殊建设工程消防验收程序不包含( )。A.验收受理 B.出具验收意见 C.
虽然检测测定达不到设计要求,但经原设计单位核算认可能够满足结构安全和使用功能的检
水灭火系统施工要求包括( )。A.自动喷水灭火系统的管道横向安装宜设2‰~5‰
输入设备安装要求包括( )。A.电磁流量计应安装在流量调节阀的上游 B.电磁
施工用电转入建设项目电力设施供电,总承包单位应及时向供电部门办理( )。A.变
施工现场使用4台用电设备,项目部应编制的临时用电技术文件是( )。A.临时用电
施工单位应协助业主向当地电业部门( )。A.申请用电许可 B.申报用电方案
任何单位或个人不得在距35kV及以下架空电力线路杆塔、拉线基础外缘周围( )m
排水塑料管安装要求包括( )。A.必须按设计要求及位置装设伸缩节 B.设计无
随机试题
Whichisthecarforsale?[br][originaltext]F:Isthatthecarwhichisfors
Accordingtothestatement,theUNSecurityCouncilresolutionconcerningIsrael
根据下列统计资料回答问题 2015年7月,D市共监测电视、广播、平面和重点网络
脑瘤首选( )。A.氟尿嘧啶 B.紫杉醇 C.环己亚硝脲 D.卡莫司汀
早期介入阶段包括()。A:立项阶段 B:竣工阶段 C:建设阶段 D:入住
从中央银行提高存款准备金率到该政策抑制通货膨胀的效果显现,这中间的时间跨度称为(
下列不属于工程项目质量管理特点的是()。A.工程项目质量具有隐蔽性 B.
关于35kV变电所蓄电池的容量选择,以下哪些条款是正确的?() (A)蓄电池的
在双缝干涉实验中,光的波长600nm,双缝间距2mm,双缝与屏的间距为300cm
以下属于投标文件的有( )。A.投标保证金 B.工程量清单 C.施工组织设计
最新回复
(
0
)
