首页
登录
建筑工程

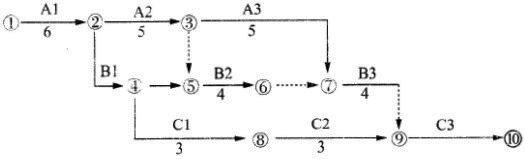

【背景资料】 某项目部针对一个施工项目编制网络计划图,下图是计划图的一部分:
【背景资料】 某项目部针对一个施工项目编制网络计划图,下图是计划图的一部分:
admin
2022-08-02
81
问题
【背景资料】某项目部针对一个施工项目编制网络计划图,下图是计划图的一部分:
该网络计划图其余部分计划工作及持续时间见下表:
项目部对接上述思路编制的网络计划图进一步检查时发现有一处错误,C2工作必须在B2工作完成后,方可施工。经调整后的网络计划图由监理工程师确认满足合同工期要求,最后在项目施工中实施。A3工作施工时,由于施工单位设备事故延误了2d。【问题】1.按背景资料给出的计划工作及持续时间表补全网络计划图的其余部分(请将背景中的网络图复制到答题纸上作答,在试卷上作答无效)2.发现C2工作必须在B2工作完成后施工,网络计划图应如何修改?(请复制问题1的结果(网络图)到答题卡上作答,在试卷上作答无效)3.给出最终确认的网络计划图的关键线路和工期。4.A3工作(设备事故)延误的工期能否索赔?说明理由。
选项
答案
解析

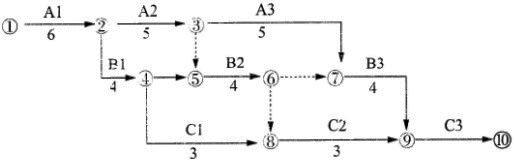

1.补全的网络计划图如下:

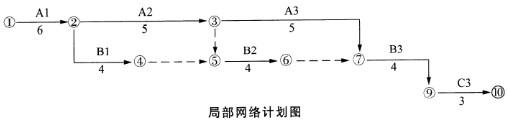

2.修改后的网络计划图如下:
3关键线路:①—②—③—⑦—⑨—⑩。工期为23d。4.A3工作延误的工期不能索赔。理由:延误的事由是施工单位设备事故造成的。尽管此项工作在关键线路上,也延误了总工期。但是此延误是施工单位本身造成的,与业主无关。
转载请注明原文地址:https://www.tihaiku.com/jzgc/233592.html
本试题收录于:
二建市政工程实务题库二级建造师分类
二建市政工程实务
二级建造师
相关试题推荐
钢质管道水泥砂浆衬里施工技术要点不包括( )。A.水泥砂浆衬里必须采用管道整体
防雷引下线的施工技术要求包括( )。A.可利用建筑物内的钢梁、钢柱、消防梯等金
防雷接地装置施工程序中,引下线敷设的紧后工序是( )。A.接地体施工 B.接
导管施工技术要求包括( )。A.钢导管不得采用对口熔焊连接 B.暗配导管的弯
采用一种绝热制品,保温层厚度大于或等于( )mm,应分为两层或多层逐层施工,各
无垫铁施工时,设备底座上设有安装用调整螺钉时,其调整螺钉支承板上表面水平度允许偏
管道施工顺序不包括( )。A.先地下后地上 B.先远后近 C.先低后高
管道施工前应具备的条件有( )。A.已进行技术和安全交底 B.已办理工程开工
高压电器及成套配电设备的施工程序中,无需进行操作机构安装的是( )。A.真空断
1KV电缆本体敷设的施工技术准备包括( )。A.电缆型号、规格应符合设计要求
随机试题
Thearmy’sbravefighting______intotalvictory.A、eliminatedB、illuminatedC、c
A、Thecompetitionamongclassmates.B、Thenecessityofschooleducation.C、Thei
A.间断点 B.连续点 C.可导点 D.连续性不确定的点
(2021年真题)根据《国际评估准则105——评估基本方法和具体方法》,评估师在
产后乳少或全无,乳汁浓稠,乳房胀硬,情志抑郁,纳差,舌黯红,苔微黄脉弦,方选A.
以下属于遗产规划内容的有()。 Ⅰ.确定遗产继承人和继承份额 Ⅱ.为遗产所有
如图7所示各种情况下,力F的作用点为C,力F与水平线的夹角都相等,各杆重量不计。
关于成交量、持仓量、价格三者之间的关系,以下说法正确的是()。A:成交量、持仓
A.艾司唑仑 B.右佐匹克隆 C.阿戈美拉汀 D.多塞平 E.雷美尔通具
下列建设工程项目进度控制措施中,属于经济措施的是()。A.增加进度控制的岗
最新回复
(
0
)
