首页
登录
建筑工程
某水库除险加固工程内容有: (1)溢洪道的闸墩与底板加固,闸门更换。 (2)
某水库除险加固工程内容有: (1)溢洪道的闸墩与底板加固,闸门更换。 (2)
admin
2022-08-02
46
问题

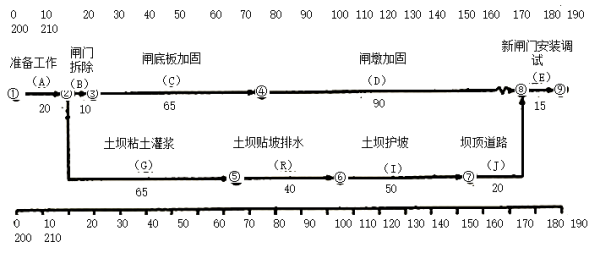

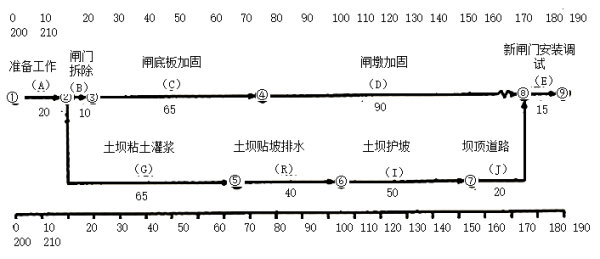

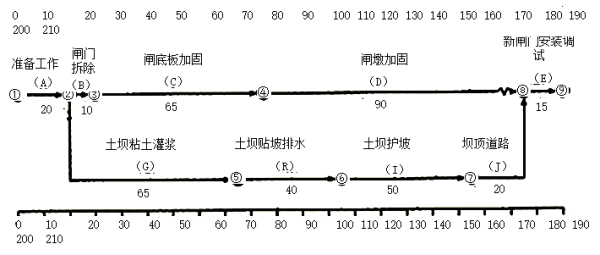

某水库除险加固工程内容有:(1)溢洪道的闸墩与底板加固,闸门更换。(2)土坝粘土灌浆、贴坡排水、护坡和坝顶道路重建。施工项目部根据合同工期、设备、人员、场地等具体情况编制了施工总进度计划,形成的时标网络图如下(单位:天)。

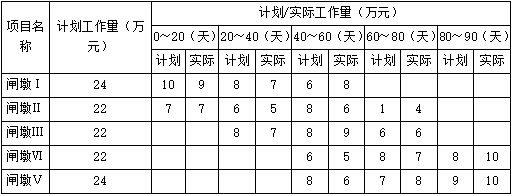

施工中发生如下事件:事件1:由于发包人未能按期提供场地,A工作推迟完成,B、G工作第25天末才开始。事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77天。事件3:E工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17天。事件4:D工作的实际进度如下表:
注:本表中的时间按网络图要求标注,如20天是指D工作开始后的第20天末。问题:1.指出计划工期和关键线路,指出A工作和C工作的总时差。
2.分别指出事件1~事件3的责任方,并说明各自影响计划工期的天数。3.根据事件4,计算D工作在第60天末,计划应完成的累计工作量(万元),实际已完成的累计工作量(万元),分别占D工作计划总工程量的百分比;实际比计划超额(或拖欠)工作量占D工作计划总工程量的百分比。4.除A、C、E工作外,其它工作均按计划完成,计算工程施工的实际工期;承包人可向发包人提出多少天的延期要求。
选项
答案
解析
1.(1)计划工期为210d关键线路:①→②→⑤→⑥→⑦→⑧→⑨A→G→H→I→J→E(2)TFA=0dTFC=0+TFD=TFD=FFD+TFE=10d+0=10d2.(1)发包人责任、延期5d,A为关键工作所以影响计划工期的5d(2)承包人责任,77d-65d=12dTFC=10d,12-10=2d所以影响计划工期2d(3)承包人责任,17-15=2d影响计划工期2d3.第60天末①V计划=24+21+16+6+8=75万元②V实际=24+18+16+5+6=69万元③VD计划=114万元
④实际比计划拖欠了65.8%-60.5%=5.3%4.(1)219d(2)调整后的合同工期215d承包人可向发包人提出多少天的延期要求215-210=5d
转载请注明原文地址:https://www.tihaiku.com/jzgc/232574.html
本试题收录于:
二建水利水电实务题库二级建造师分类
二建水利水电实务
二级建造师
相关试题推荐
通风与空调工程按《建筑工程施工质量验收统一标准》GB50300—2013划分为送
耐火浇筑料施工程序中,模板制作安装的紧前工序是( )。A.锚固钉焊接 B.浇
电气工程中,无机绝缘材料主要用作( )。A.电机和电器绕组绝缘 B.开关的底
消防工程的验收应由( )组织向国家相关主管机构申报。A.建设单位 B.监理单
下列设备中,属于建筑设监控系统分项工程的有( )。A.传感器安装 B.控制器
通风系统调试的施工程序中,风量平衡调整的紧前工序是( )。A.风量测试 B.
电缆敷设施工程序中,电缆敷设紧后工序是( )。A.电缆搬运 B.绝缘测定
电气照明工程中,金属管内穿线的施工工序有( )等。A.配管 B.放护圈 C
下列施工程序中,属于发电机的工序是( )。A.本体密封检验 B.励磁机安装
明确建筑安装工程所含各专业工程项目的划分,对其施工各阶段质量的( ),是保证工
随机试题
Wemustleavethepartyatexactly9:00______we’llbelateforwork.A、forelse
Thenightisnotwhatitwas.Once,theearthwascasthalfinshadow.Then
Healthyadultstakeapproximately10-14breathsperminute,butsomepeople
对预应力混凝土结构的作用,以下哪种叙述正确?()A.采用无黏结预应力混凝土结
理财支出比率可衡量客户的理财积极性,理财性支出包含了(),间接衡量客户的
对一位典型的急性胰腺炎患者,不需要立即采取哪项治疗措施A.禁食和胃肠减压 B.
从事证券评级业务的资信评级机构,应当建立()制度。 ①评级结果公布 ②跟踪
离婚无论对家庭还是夫妻任何一方都会产生重大的影响,其中最突出的方面就体现在()。
外国公民雅力克持旅游签证来到中国,我国公安机关查验证件时发现,其签证已经过期的情
下列关于财务报表分析方法说法中,不正确的是( )。A.包括比较分析法和因素分析法
最新回复
(
0
)
