中部某地区为改善水系环境,加强城市防洪能力,拟立项新建一堤防工程,根据可行性研究

免费题库2022-08-02  22

问题 中部某地区为改善水系环境,加强城市防洪能力,拟立项新建一堤防工程,根据可行性研究成果,其投资估算部分成果如下:  建筑工程投资11307.93万元;机电设备及安装工程中,设备费156.72万元、安装费117.56万元;金属结构设备及安装工程中,设备费418.20万元、安装费68.32万元;导流工程投资14.08万元;施工交通工程投资258.00万元;施工供电工程投资20.00万元;施工房屋建筑工程投资222.33万元;工程勘测设计费945.81万元;独立费用中其他为64.14万元。  已知:  (1)其他施工临时工程按一至四部分建安工作量(不包括其他施工临时工程)之和的百分率计算,本工程按1.5%计算。  (2)建设管理费费率见表1-9~表1-11。表1-9 枢纽工程建设管理费费率 注:建设管理费以超额累进方法计算。表1-10 引水工程建设管理费费率 注:建设管理费以超额累进方法计算。表1-11 河道工程建设管理费费率注:建设管理费以超额累进方法计算。  简化计算公式为:  建设管理费=一至四部分建安工作量×该档费率+辅助参数  (3)工程建设监理费采用的计算公式为:  工程建设监理费=监理费收费基价×专业调整系数×复杂程度调整系数×附加调整系数  本工程专业调整系数为0.90,复杂程度调整系数为0.85,附加调整系数为1.00。  监理费收费基价见表1-12。表1-12 监理费收费基价注:收费基价采用插值法计算,计算额为建筑安装工程费。  (4)生产准备费中包含的各项目及计算方法如下:  生产及管理单位提前进厂费:枢纽工程按一至四部分建安工作量的0.15%~0.35%计算,大(1)型工程取小值,大(2)型工程取大值;引水工程视工程规模参照枢纽工程计算;河道工程、除险加固工程、田间工程原则上不计此项费用,若工程含有新建大型泵站、泄洪闸、船闸等建筑物,按建筑物投资参照枢纽工程计算。  生产职工培训费:按一至四部分建安工作量的0.35%~0.55%计算,枢纽工程、引水工程取中上限,河道工程取下限。  管理用具购置费:枢纽工程按一至四部分建安工作量的0.04%~0.06%计算,大(1)型工程取小值,大(2)型工程取大值;引水工程按一至四部分建安工作量的0.03%计算;河道工程按一至四部分建安工作量的0.02%计算  备品备件购置费:按占设备费的0.4%~0.6%计算,本工程取上限。  工器具及生产家具购置费:按占设备费的0.1%~0.2%计算,本工程取上限。  (5)科研勘测设计费中工程科学研究试验费按一至四部分建安工作量的百分率计算,其中枢纽工程和引水工程取0.7%,河道工程取0.3%。  (6)本工程不包含联合试运转费。  二、问题  1.水利工程按工程性质划分为哪三类?本工程属于哪一类?  2.简要回答施工临时工程和独立费用的组成。  3.计算施工临时工程投资。  4.计算独立费用。  以上计算结果均保留两位小数。

选项

答案

解析 问题1:
  水利工程按工程性质划分为枢纽工程、引水工程和河道工程。本工程属于河道工程中的堤防工程。
  问题2:
  施工临时工程由导流工程、施工交通工程、施工供电工程、施工房屋建筑工程和其他施工临时工程组成。
  独立费用由建设管理费、工程建设监理费、联合试运转费、生产准备费(包括生产及管理单位提前进厂费、生产职工培训费、管理用具购置费、备品备件购置费和工器具及生产家具购置费)、科研勘测设计费(包括工程科学研究试验费和工程勘测设计费)和其他(包括工程保险费和其他税费)组成。
  问题3:
  一至四部分建安工作量(不包括其他施工临时工程)
  =建筑工程建安工作量+机电设备及安装工程建安工作量+金属结构设备及安装工程建安工作量+施工临时工程建安工作量(不包括其他施工临时工程)
  =11307.93+117.56+68.32+14.08+258.00+20.00+222.33=12008.22(万元)
  其他施工临时工程投资=一至四部分建安工作量(不包括其他施工临时工程)×1.5%
  =12008.22×1.5%=180.12(万元)
  施工临时工程投资=导流工程投资+施工交通工程投资+施工供电工程投资+施工房屋建筑工程投资+其他施工临时工程投资
  =14.08+258.00+20.00+222.33+180.12=694.53(万元)
  问题4:
  一至四部分建安工作量=建筑工程建安工作量+机电设备及安装工程建安工作量+金属结构设备及安装工程建安工作量+施工临时工程建安工作量
  =11307.93+117.56+68.32+694.53
  =12188.34(万元)
  一至四部分设备费=机电设备及安装工程设备费+金属结构设备及安装工程设备费
  =156.72+418.20=574.92(万元)
  建设管理费=一至四部分建安工作量×该档费率+辅助参数
  =12188.34×2.4%+110=402.52(万元)

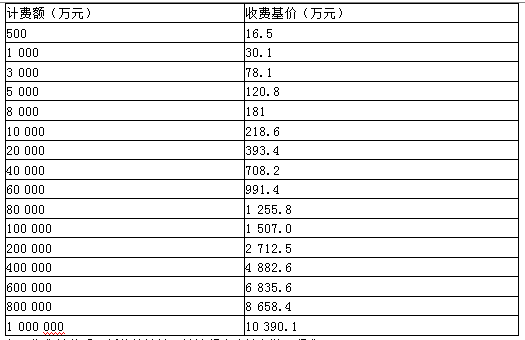

  工程建设监理费=监理费收费基价×专业调整系数×复杂程度调整系数×附加调整系数
  =[218.6+(393.4-218.6)/(20000-10000)×(12188.34-10000)]×0.90×0.85×1.00
  =196.49(万元)
  生产及管理单位提前进厂费不计。
  生产职工培训费:0.35%×12188.34=42.66(万元)
  管理用具购置费:0.02%×12188.34=2.44(万元)
  备品备件购置费:0.6%×574.92=3.45(万元)
  工器具及生产家具购置费:0.2%×574.92=1.15(万元)
  生产准备费=生产及管理单位提前进厂费+生产职工培训费+管理用具购置费+备品备件购置费+工器具及生产家具购置费=0+42.66+2.44+3.45+1.15=49.70(万元)
  工程科学研究试验费:0.3%×12188.34=36.57(万元)
  科研勘测设计费=工程科学研究试验费+工程勘测设计费=36.57+945.81=982.38(万元)
  独立费用=建设管理费+工程建设监理费+联合试运转费+生产准备费+科研勘测设计费+其他=402.52+196.49+0+49.70+982.38+64.14=1695.23(万元)
