首页
登录
建筑工程
某工程项目发包人与承包人签订了施工合同,工期4个月,工作内容包括A、B、C三项分
某工程项目发包人与承包人签订了施工合同,工期4个月,工作内容包括A、B、C三项分
题库
2022-08-02
77
问题

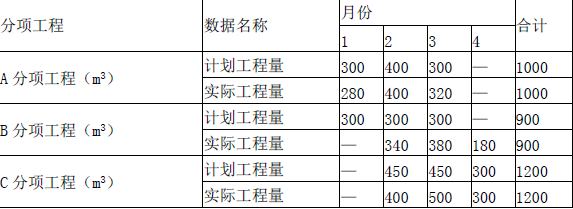

某工程项目发包人与承包人签订了施工合同,工期4个月,工作内容包括A、B、C三项分项工程,全费用综合单价分别为360.00元/m3、320.00元/m3、200.00元/m2,各分项工程每月计划和实际完成工程量见表1。表1 分项工程工程量及费用数据表
合同中有关工程价款估算与支付约定如下:(1)开工前,发包人应向承包人支付合同价款的20%作为工程材料预付款,在第2、第3个月的工程价款中平均扣回。(2)分项工程项目工程款按实际进度逐月支付;发包人按每次承包人应得工程款的90%支付。(3)该工程竣工验收过后30日内进行最终结算。扣留总造价的3%作为工程质量保证金,其余工程款全部结清。[1]、该工程签约合同价为多少万元?开工前业主应支付给承包商的工程预付款为多少万元?[2]、施工到1月末分项工程拟完工程计划投资、已完工程实际投资、已完工程计划投资分别为多少万元?投资偏差、进度偏差分别为多少万元?[3]、第3月承包商已完工程价款为多少万元?业主应支付给承包商的工程价款为多少万元?
选项
答案
解析
【1】 签约合同价=(1000×360+900×320+1200×200)/10000=88.8(万元)工程预付款=88.8×20%=17.76(万元)【2】 (1)拟完工程计划投资累计:(300×360+300×320)/10000=20.4(万元)(2)已完工程计划投资累计:280×360/10000=10.08(万元)(3)已完工程实际投资累计:280×360/10000=10.08(万元)(4)投资偏差:10.08-10.08=0(万元),投资无偏差。(5)进度偏差:10.08-20.4=-10.32(万元),进度拖后10.32 万元。【3】 第3 个月分项工程价款(已完工程实际投资)=(320×360+380×320+500×200)/10000=33.68(万元)应扣预付款=17.76/2=8.88(万元)业主应支付工程款=33.68×90%-8.88=21.432(万元)
转载请注明原文地址:https://www.tihaiku.com/jzgc/2284836.html
本试题收录于:
工程造价案例分析交通题库一级造价工程师分类
工程造价案例分析交通
一级造价工程师
相关试题推荐
企业为显著提高产品质量、工作效率和能力,并显著控制成本,对当前业务流程进行破坏性
变更管理的工作程序包括:接受变更申请、对变更的初审、()、CCB决定是否批准、
做好变更管理可以使项目的质量、进度、成本管理更加有效。关于变更工作程序的 描述
索赔是合同管理中经常会碰到的问题,以下关于索赔管理的描述中,()是正确的。A.
在某些情况下,合同终止指()A.双方同意终止合同 B.交付产品或者提供服
某公司按总价合同方式约定订购3000米高规格的铜缆,由于建设单位原因,工期暂停了
甲乙双方订立合同,规定甲应予2007年8月1日交货,乙应予同年8月7日付款,月底
卖方或者买方部分或者全部没有履行合同义务属于()A.合同终止 B.部分履
系统集成合同管理是管理建设方与承建方的关系,保证承建方的实际工作满足合同要求的过
签订信息系统工程项目合同时有需要注意事项。下列选项中()在合同签订时不要考虑。
随机试题
Formany,thepursuitofhappinessisalsothepursuitofprosperity.Parto
In1791,theFrenchnation,inthemidstofarevolution,wishedtobreakwi
AccordingtopsychologistSharonDraper,ourclothingchoicescanabsolutely
[originaltext]ChinalaidthefoundationofitsfirstWomenandChildrenMuse
关于肾移植说法错误的是A.是不可逆肾衰竭治疗的有效措施B.终生服用免疫抑制药C.
患者,女性,48岁。因胆囊结石住院,B型超声检查发现胆囊内充满小结石。血胆红素1
?以下关于国民财产与资产负债的计算关系的表述,不正确的是( )A.国民财产=国
制定《学生伤害事故处理办法》的目的是( )。A.保护学生的合法权益 B.
作为一名教师不仅要成为“经师”,更要成为“人师”。()
行政执法机关移送涉嫌犯罪案件程序中,行政执法机关接到公安机关不予立案的通知书的,
最新回复
(
0
)
