某二级公路沥青路面项目,路线长 40km,路基宽度 12m,行车道宽度 9m。上

考试题库2022-08-02  42

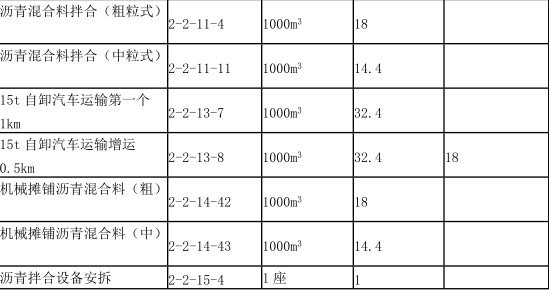

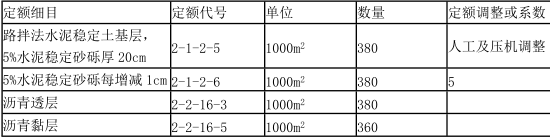

问题 某二级公路沥青路面项目,路线长 40km,路基宽度 12m,行车道宽度 9m。上面层为 4cm 中粒式沥 青混凝土,下面层为 5cm 粗粒式沥青混凝土,基层为 25cm5%水泥稳定砂砾,基层宽度 9.5m。施工组织 已明确基层采用路拌法施工,面层采用摊铺机施工,路面拌合站设置在路线中点,自卸汽车选型为15t 自卸汽车(粗粒式沥青混凝土按 2.365t/m3 计,中粒式沥青混凝土按 2.358t/m3 计)。假定设置的 拌合设备为 160t/h,每天施工 8h,设备利用率为 0.8,考虑拌合设备安拆需要 1 个月。(透层黏层为 石油沥青)[1]、根据上述资料列出题中所涉及的定额细目名称、定额代号、单位、工程数量等内容,并填入表格中(不考虑拌合场地硬化)。需要时应列式计算或文字说明。

选项

答案

解析 【1】 1.路面工程数量的计算:基层、透层数量:40000×9.5=380000(m 2 )黏层、沥青混凝土数量:40000×9=360000(m 2 )面层沥青混合料体积:粗粒式:360000×0.05=18000(m 3 )中粒式:360000×0.04=14400(m 3 )合计体积:18000+14400=32400(m 3 )质量:18000×2.365+14400×2.358=76525(t)2.沥青混合料拌合设备计算假定设置的拌合设备为 160t/h,每天施工 8h,设备利用率为 0.8,拌合设备安拆需要 1 个月,则:76525÷(160×8×0.8×30)+1=3.5(月)此计算基本符合实际。因此设置 1 台拌合设备合理。3.混合料综合平均运距:拌合站设在线路中点,分为两段,每段线路长 20km,每段平均运距为 40÷2÷2=10km,混合料综合平均运距=(10×20+10×20)/40=10(km)。
