某公路工程于2013年6月签订合同并开始施工,合同工期为30个月。2014年1月
某公路工程于2013年6月签订合同并开始施工,合同工期为30个月。2014年1月
免费题库
2022-08-02
58
问题

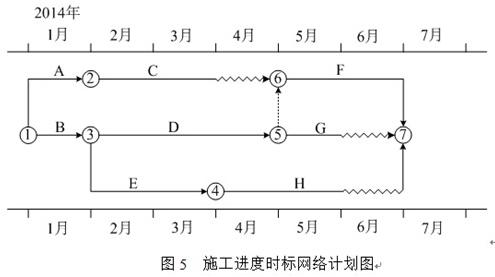

某公路工程于2013年6月签订合同并开始施工,合同工期为30个月。2014年1月开始桥梁上部结构施工。承包人按合同工期要求编制了桥梁上部结构混凝土工程施工进度时标网络计划(如下图5所示),该部分各项工作均按最早开始时间安排,且等速施工,监理工程师批准了该计划。

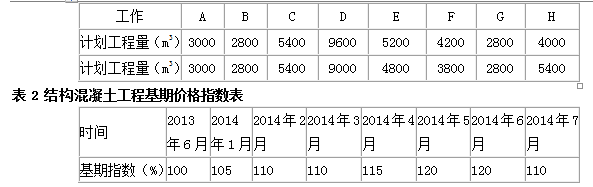

施工期间,工作D、E、F的实际工程量与计划工程量相比有所减少,但实际工作持续时间与计划持续时间相同。由于业主修改匝道设计,致使H工作推迟开工一个月,另外由于工程量增加,致使该工作的持续时间延长了一个月。各工作的计划工程量与实际工程量见表5-1。合同约定,桥梁上部结构混凝土工程综合单价为1000元/m3,按月结算。结算价按项目所在地结构混凝土工程价格指数进行调整,项目实施期间各月结构混凝土工程基期价格指数见表5-2(2013年6月为基期)。项目所在地每年7月份进入雨季。表1 计划工程量与实际工程量
承包人在申请H工作工程款时提出了费用索赔,包括:不可辞退工人窝工费、施工机具窝工费、雨季施工增加费、现场管理费、利润、增加的利息支出等,同时还提出了工期索赔。1、本网络计划中,E工作的自由时差和总时差各为多少个月?2、承包人针对H工作提出的费用索赔,哪些无法获得监理支持?说明理由。针对本网络计划,承包人可以索赔的工期为多少个月?3、计算工作H各月的已完工作预算费用和已完工作实际费用。
选项
答案
解析
1. E工作的自由时差为零;总时差为1个月。
2. 雨季施工增加费、利润无法获得支持。
理由是:雨季施工增加费采用全年摊销的方法,无论是否在雨季施工,均按规定的取费标准计取,不再单独计算。
工期延误没有引起工程量的减少,利润已含在综合单价中,没有影响利润计取。
可以索赔工期一个月。
3. H工作5~7月份每月完成工程量为:5400m3÷3=1800m3/月。
H工作5~7月份每月已完工作预算费用均为:1800m3/月×1000元/m3=180万元。
H工作已完工作实际费用:
5月份:180万元×120%=216万元
6月份:180万元×120%=216万元
7月份:180万元×110%=198万元
转载请注明原文地址:https://www.tihaiku.com/jzgc/2284724.html
本试题收录于:
工程造价案例分析交通题库一级造价工程师分类
工程造价案例分析交通
一级造价工程师
相关试题推荐
索赔是合同管理中经常会碰到的问题,以下关于索赔管理的描述中,()是正确的。A.
你负责保证你的供货商正确履行合同。为了对合同进行有效的管理,你应该()A.举
卖方或者买方部分或者全部没有履行合同义务属于()A.合同终止 B.部分履
系统集成合同管理是管理建设方与承建方的关系,保证承建方的实际工作满足合同要求的过
某通信设备采购项目,签订合同后进入了合同履行阶段,以下()做法是不合理的A.
你正在管理一个有5个转包商的项目,需要监控合同的实施、费用的支付以及与供应商洽谈
合同类型的选择取决于风险的程度或者项目经理面临的不确定性。从买方的角度来看,适宜
签订信息系统工程项目合同时有需要注意事项。下列选项中()在合同签订时不要考虑。
合同内容是当事人订立合同时的各项合同条款。合同的主要内容包括()。 ①当事人各
关于合同管理的描述,不正确的是,() ①合同管理包括:合同签订管理、合同履行管
随机试题
Whichofthefollowingisoneof"theLakePoets"?A、WilliamBlake.B、RobertBurn
中国共产党领导的统一战线,包含着两个联盟,其中基础的联盟是()。A.工人阶级和
适用于远距离频繁接通和分断交、直流主电路及大容量控制电路的是()。A.熔断器
绦虫的节片是从A.幼节长出来的 B.从卵生长出来 C.孕节长出来的 D.成
评估资料按照可用性原则可以划分为( )。A.可用性评估资料 B.有参考价值的评
根据《注册测绘师制度暂行管理规定》,负责注册测绘师资格注册审查工作的机构是(
从所给的四个选项中,选择最合适的一个填入问号处,使之呈现一定的规律性:
出境集装箱应在装货前向所在地检验检疫机构报检,未经许可,不准装运。()
下列各种类型的玻璃中,适用于有抗冲击作用要求的商店、橱窗、隔断及水下工程等安全性
淡漠型甲亢A.甲状腺疼痛 B.甲状腺触诊质硬 C.多见于老年人 D.宜手术
最新回复
(
0
)
