问题 在某高速公路工程中,K15+000-K17+600设计为双洞分离式隧道(其中K15+000-K17+600为明洞),隧道洞身{不含明洞}各级围岩长度所占比例为:V级20%、Ⅳ级30%、Ⅱ级50%。其单洞洞身设计开挖断面面积为:Ⅴ级100m2、Ⅳ级85m2、Ⅱ级80m2。明洞开挖总量为30000m3(其中普土90%,次坚石10%)。洞身实际开挖总量为434000m3。K12+800处设有弃渣场,在K14+000处设置40m3/h混凝土拌合站。其他如支护、衬砌、路面的工程数量如下。  (1)明洞洞身部分:现浇拱墙C25防水混凝土3160m3,拱墙带肋钢筋197t;现浇仰拱C25普通混凝土1118m3,仰拱钢筋84t:回填碎石2550m3。  (2)隧道洞身部分:钢支撑801t,喷射C25混凝土15040m3,钢筋网112t,锚杆697t,拱墙C30混凝土41155m3,拱墙带肋钢筋415t。  (3)洞内路面:43940m3,水泥混凝土路面厚26cm。  (4)隧道洞口、洞内管沟、装饰、照明、通风、消防等不考虑。  (说明:机械采用推土机135kw,自卸汽车20t,2m3挖掘机,3m3装载机,6m3混凝土搅拌运输车)。  问题:(30分)  1.列式计算明洞洞身、隧道洞身开挖工程量及弃渣、混凝土运距。  2.列出该隧道工程施工图预算所涉及的相关定额的名称、单位、定额代号、数量、定额调整等内容并填入表格,需要时应列式计算或文字说明。

选项

答案

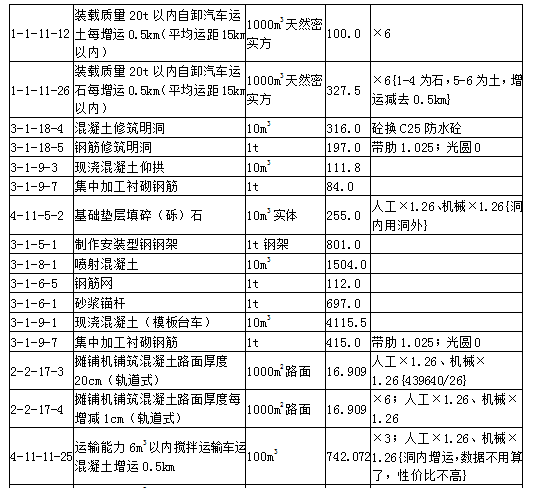

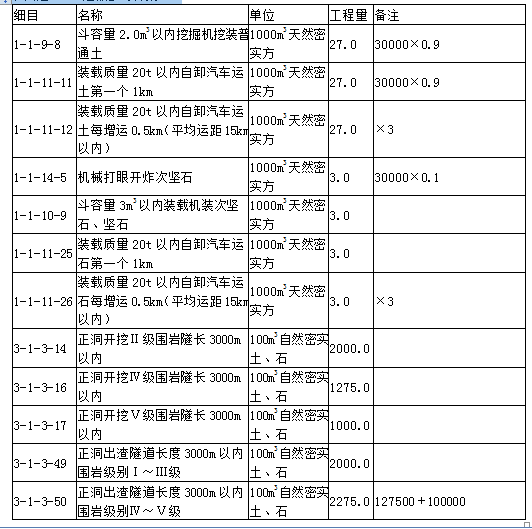

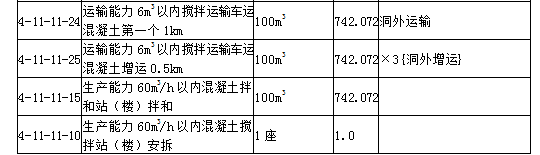

解析 1.洞身Ⅴ级开挖=2500×20%×100×2=100000m3;Ⅳ级=2500×30%×85×2=127500m3;Ⅱ级=2500×50%×80×2 =200000m3,运距洞身中心(15100+17600)/2-12800 =3550m;  2.明洞开挖30000m3,运距(15000+15100)/2-12800 =2250m;  3.砼运输洞身砼运输(15100+17600)/2-14000=2350m;  明洞砼运(15000+15100)/2-14000=1050m。  下面是2018定额参考答案:
