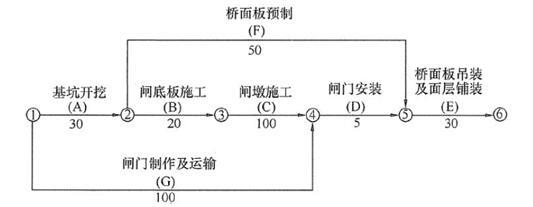

背景资料: 某新建水闸工程的部分工程经监理单位批准的施工进度计划如图所示(单
背景资料: 某新建水闸工程的部分工程经监理单位批准的施工进度计划如图所示(单
admin
2022-08-02
55
问题
背景资料: 某新建水闸工程的部分工程经监理单位批准的施工进度计划如图所示(单位:d)。
合同约定:工期提前奖金标准为20000元/d,逾期完工违约金标准为20000元/d。 事件1:A工作过程中发现局部地质条件与发包人提供的勘察报告不符,需进行处理,A工作的实际工作时间为34d。 事件2:在B工作中,部分钢筋安装质量不合格,承包人按监理人要求进行返工处理,B工作实际工作时间为26d。 事件3:由于工作A和B的延迟,导致工作C晚开始10天,在C工作中,承包人采取赶工措施,进度曲线如图所示。
事件4:由于发包人未能及时提供设计图纸,导致闸门在开工后第145d末才运抵现场。 【问题】 1.计算计划总工期,指出关键线路。2.指出事件1、事件2、事件4的责任方,并分别分析对计划总工期有何影响。3.根据事件3,指出C工作的实际工作持续时间;说明第100d末时C工作实际比计划提前(或拖延)的累计工程量;指出第100d末完成了多少天的赶工任务。 4.综合上述事件,计算实际总工期和承包人可获得的工期补偿天数;计算施工单位因工期提前得到的奖金或因逾期支付的违约金金额。
选项
答案
解析
1.(1)计划总工期:30+20+100+5+30=185(天);
(2)关键线路:①→②→③→④→⑤→⑥。
2.事件一,责任方发包人,A是关键工作,影响计划总工期4d。
事件二,责任方是承包人,B是关键工作,影响计划总工期6d。
事件四,责任方是发包人,G是非关键工作,总时差50d,未超过总时差,不影响计划总工期。

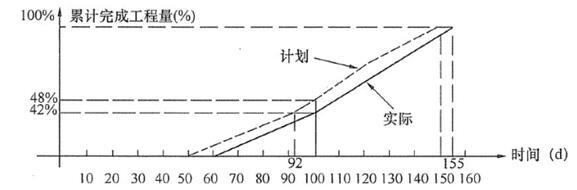

3.(1)C工作实际用的时间155-60=95d;
(2)第100d时C工作实际比计划拖延6%(48%-42%);
(3)第100d完成了2d的赶工任务。
4.实际总工期185+4+6-5 =190d,比计划工期拖延5d,其中有4d是发包人的责任,所以承包人需支付给发包人逾期完工违约20000元。
转载请注明原文地址:https://www.tihaiku.com/jzgc/228211.html
本试题收录于:
二建水利水电实务题库二级建造师分类
二建水利水电实务
二级建造师
相关试题推荐
施工项目部应建立质量责任制和()办法。A.考核评价 B.质量控制 C.
项目有形象进度要求时,项目进度控制总目标可按年、季、月分解为()分目标。A
施工现场的进口处应有整齐明显的“五牌一图”,其中“一图”是指()。A.设计
下列脚手架工程专项施工方案必须进行专家论证的是()。A.高度40m落地式钢
根据《市政公用工程注册建造师执业工程规模标准》,二级市政公用工程注册建造师不能承
供热管道焊接施工单位应有负责焊接工艺的()。A.技术人员 B.负责人
采用喷锚暗挖法施工隧道应密切注意()。A.开工前核对地质资料,调查沿线地下
城市桥梁工程采用的主要材料、半成品、成品、构配件、器具和设备()。A.应按
发生工程变更时,应由承包人以正式函件首先向()提出索赔申请。A.发包方负责
施工成本目标控制的原则之一是()。A.实用性原则 B.开拓性原则 C.
随机试题
[originaltext]Uptohalfofthefoodtheworldproducesisnevereaten.Iti
有性生殖生物进化的速度要快。原因是( )。A.繁殖速度快 B.产生的后代数量
常用于虚火上炎,善清虚热的药物是A.盐知母 B.黄柏 C.黄柏炭 D.酒黄
能使补体灭活而抗体不灭活的温度和作用时间是A.37℃,1小时B.56℃,30分钟
胆总管探查术后、拔除T形管的时间至少术后A.3天 B.7天 C.14天 D
2020年1-12月份,全市固定资产投资3815.36亿元,同比增长6.1%。房
以下关于战略导向KPI体系的说法不正确的是()。A:KPI体系以控制为中心 B
按《岩土工程勘察规范》(GB50021—2001),砂土(粉砂)和粉土的分类
外感风热,咽喉肿痛,咳痰不利,兼大便秘结者,治疗宜首选的药物是( ) A.蝉
有一服用地西泮的女性失眠患者,近期胃溃疡发作,医生开具药物西咪替丁抗溃疡,三天后
最新回复
(
0
)
