背景资料: 某中型水闸工程施工招标中,招标文件规定:开标时间为2015年9月
背景资料: 某中型水闸工程施工招标中,招标文件规定:开标时间为2015年9月
admin
2022-08-02
71
问题

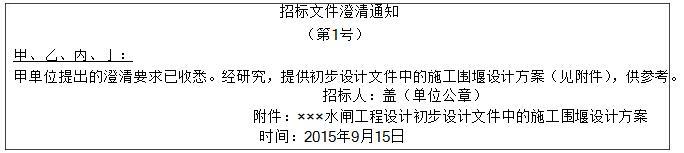

背景资料: 某中型水闸工程施工招标中,招标文件规定:开标时间为2015年9月21日上午9:00;施工围堰由施工单位负责设计,报监理单位批准。 本次共有甲、乙、丙、丁 4 家投标人参加投标。投标过程中,甲要求招标人提供初步设计文件中的施工围堰设计方案。为此,招标人发出招标文件澄清通知见表1:
经评审,乙中标,签约合同价为投标总价,其中涉及暂列金额的处理。 实施过程中,乙直接采用初步设计文件中的施工围堰设计方案,经监理单位批准后施工,围堰运行中出现险情,需加固,乙向项目法人提出索赔。 【问题】 1.指出招标文件澄清通知中的不妥之处。 2.说明投标人在投标过程中为维护自身权益的司法救济手段,除澄清与修改外,还包括哪些? 3.指出预留B的目的和使用B的估价原则。 4.乙的索赔要求是否合理?为什么?
选项
答案
解析
1.招标文件澄清通知中的不妥之处。
(1)澄清甲、乙、丙、丁名称不妥;
(2)澄清问题来源为甲不妥;
(3)发送的时间不妥(或:应在提交投标文件截止日期至少15日前,发出澄清通知)。
2.投标人在投标过程中为维护自身权益的司法救济手段,除澄清与修改外,还包括异议、投诉、诉讼。
3. 暂列金额是为发生工程变更而预留的金额。变更估价的原则:
(1)已标价工程量清单中有适用于变更工作的子目的,采取该子目的单价
(2)已标价工程量清单中无适用于变更工作的子目,但有类似子目的,可在合理范围内参考类似子目的单价,由监理人商定或确定变更工作的单价。
(3)已标价工程量清单中无适用或类似子目的单价,可按照成本加利润的原则,由监理人商定或确定变更工作的单价。
4.乙的索赔要求不合理。
理由:根据招标文件规定,施工围堰由承包人负责设计,招标人提供的初步设计文件中的施工围堰设计方案仅供参考;监理人的批准不免除承包人的责任。
转载请注明原文地址:https://www.tihaiku.com/jzgc/228184.html
本试题收录于:
二建水利水电实务题库二级建造师分类
二建水利水电实务
二级建造师
相关试题推荐
项目进度控制总目标可按单位工程分解为()分目标。A.交工 B.时间 C
索赔证据资料中,不包括()。A.索赔金额计算依据 B.索赔工期计算依据
环境条件和工程内容均较简单的工程项目,其招标程序中常常不采用的步骤是()。
抹面砂浆终凝后,应及时保持湿润养护,养护时间不宜少于()。A.8d B.
燃气管道严密性试验稳压时间一般不少于(),实际压力降不超过允许值为合格。A
投标人不需响应招标文件对投标人资格条件的要求是()。A.所有制 B.项目
喷射混凝土的养护应在终凝()h后进行,养护时间不得小于14d。A.1 B
喷射混凝土施工前,应做混凝土凝结时间试验,初凝和终凝时间不应大于()。A.
下列水池(构筑物)工程施工时,应采取降排水措施的有()。A.受地表水、地下
在深水和深基坑、流速较大的坚硬河床进行基础工程施工时,应采用()围堰。A.
随机试题
【S1】[br]【S8】lives→lived此处应为过去时。
Readthefollowingarticleaboutrecruitmentprocessoutsourcingandtheque
仔细阅读下面程序,请给出运行结果()。#include<stdio.h>#in
以下说法正确的有()。 Ⅰ.行业经济是宏观经济的构成部分,宏观经济活动是行
A.胆红素-白蛋白B.胆红素葡萄糖醛酸酯C.胆红素-Y蛋白D.胆素原(尿胆原)E
建设项目资本金的筹集方式分为()。A:吸收间接投资 B:吸收直接投资 C:
《物业管理企业财务管理》和《施工、房地产开发企业财务制度》规定,物业服务企业对管
下列关于商业银行风险数据管理系统的描述,正确的有()。A:银行应建立数据仓库、风
下列关于政策性银行的说法错误的是( )。A.中国农业发展银行成立于1994年1
民法中的物具有特征有()。A.客观物质性 B.可支配性 C.可使用性 D
最新回复
(
0
)
