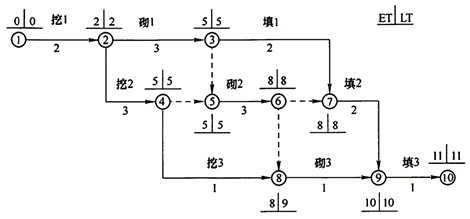

某公路桥梁工程结构物的流水施工的进度计划双代号网络图和节点时间参数如下图,该网络

admin2022-08-02  25

问题 某公路桥梁工程结构物的流水施工的进度计划双代号网络图和节点时间参数如下图,该网络计划的关键线路是( )条。A.1B.2C.3D.4

选项 A.1
B.2
C.3
D.4

答案 B

解析 本题考查的是公路工程进度控制与管理。关键线路两条分别是①②③⑤⑥⑦⑨⑩,①②④⑤⑥⑦⑨⑩。
