某高速公路第12合同段路线全长20km,发包人与某监理公司签订了监理合同,发包人
某高速公路第12合同段路线全长20km,发包人与某监理公司签订了监理合同,发包人
admin
2022-08-02
56
问题

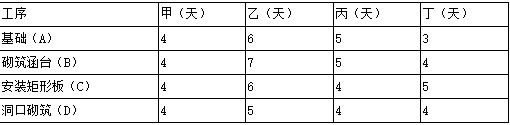

某高速公路第12合同段路线全长20km,发包人与某监理公司签订了监理合同,发包人与另一公司签订了施工合同,在施工过程中,发生如下事件:事件1:承包人计划对某一路段的4座盖板涵按甲乙丙丁的顺序组织流水施工,流水节拍见下表。
事件2:当年春节开工后不久即受到传染病流行的严重干扰。4个月后疫情得到有效控制,发包人调整计划,要求承包人加快施工进度;由于征地拆迁问题,致使该合同段上有3km无法正常施工,造成了人员、设备的闲置待工。因此承包人对以上问题按程序提出了相关的索赔要求。【问题】1.请计算流水步距和工期(保留计算步骤),绘制横道图。2.监理工程师应如何处理承包人的索赔要求?
选项
答案
解析

1.(1)流水步距的计算如下。

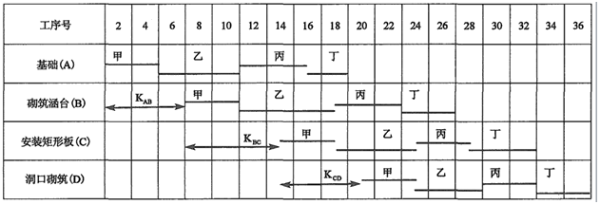

(2)总工期计算:总工期=(6+7+6)+(4+5+4+4)=36天。(3)横道图如下图。
2.(1)监理工程师在收到承包人的索赔要求后,应及时处理,主要应进行以下主要工作:①审核承包人的索赔申请。②判定索赔是否成立。③对索赔报告的审查和核定(即根据监理记录和其他资料与实际调查的结果,审核索赔金额与工期延长)。④与承包人协商补偿。⑤报业主批准后签发索赔申请报告。(2)根据事件2的情况,对承包人的索赔要求可按以下处理:①对受传染病影响,使工期受到的延误,应给予工期顺延。如果业主要求加快施工进度,则应增加加快施工进度的费用。②由于征地拆迁使承包人部分人员、机械设备的闲置待工,由于是业主的责任,应按承包人实际情况进行补偿,其中对闲置的机械设备应按租赁费或台班折旧费给予补偿。
转载请注明原文地址:https://www.tihaiku.com/jzgc/226891.html
本试题收录于:
二建公路工程实务题库二级建造师分类
二建公路工程实务
二级建造师
相关试题推荐
(2021年第2批真题)某公司承建一座城郊跨线桥工程,双向四车道,桥面宽度30m
(2021年第2批真题)某公司承建一污水处理厂扩建工程,新建AAO生物反应池等污
某公司承建沿海某开发区路网综合市政工程道路等级为城市次干路沥青混凝土路面结构总长
某公司承建一污水处理厂扩建工程新建AAO生物反应池等污水处理设施。采用综合箱体结
某公司承建一座城郊跨线桥工程双向四车道桥面宽度30m横断面路幅划分为2m(人行道
某公司承建一项道路扩建工程,在原有道路一侧扩建。并在路口处与现况道路平接。现况道
背景资料:某公司承接了某市高架桥工程。桥幅宽25m,共14跨,跨经为16m。为双
某公司承建南方一主干路工程,道路全长2.2km,地勘报告揭示K1+500~K1+
某公司承建一项城市主干路新建工程,全长3500m。路面结构为:400mm水泥
某公司承建一项城市给水管道工程,工程起讫里程为K3+426~K4+782,管道
随机试题
Imagineeatingeverythingdeliciousyouwantwithnoneofthefat.Thatwoul
ThescientificnameistheHoloceneAge,butclimatologistsliketocallour
RipVanWinkleiswrittenby______.A、WashingtonIrvingB、HenryDavidThoreauC、
范某,男,56岁,未婚,文化素质较高,是位民间编织艺术家。范某患类风湿性关节炎已
公司的自动输入订购系统采取了新的授信政策来控制应收账款的回收。如果新的销售订单将
苗族最具有代表性的乐器是()。A.唢呐 B.长笛 C.葫芦丝 D.芦笙
患者,女,23岁。大面积烧伤后出现口渴、眼窝下陷,浅表静脉塌陷,皮肤弹性差,血压
某很长的岩质边坡受一组节理控制,节理走向与边坡走向平行,地表出露线距边坡顶边緣线
评标委员会的主要成员,由招标从房地产行政主管部门建立的专家名册中采取()的方式确
阵发性室上性心动过速并发变异型心绞痛,宜采用下述何种药物治疗 A.维拉帕米
最新回复
(
0
)
