某公路工程采用工程量清单方式招标,甲公司中标并与发包人签订了施工承包合同,甲公司
某公路工程采用工程量清单方式招标,甲公司中标并与发包人签订了施工承包合同,甲公司
admin
2022-08-02
73
问题

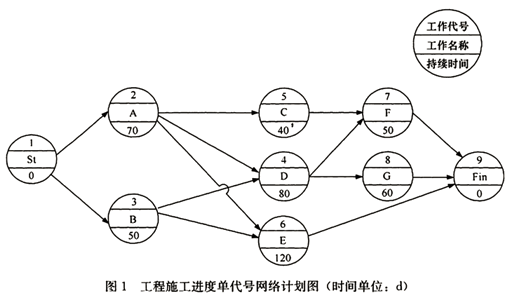

某公路工程采用工程量清单方式招标,甲公司中标并与发包人签订了施工承包合同,甲公司项目部编制了工程施工进度单代号网络计划图(如图1所示),监理工程师批准了该计划。合同约定当工程量增加超出清单工程量25%时,双方可以协商调整超出25%部分的单价,甲公司部分工程量清单报价见表1。施工中发生如下事件:

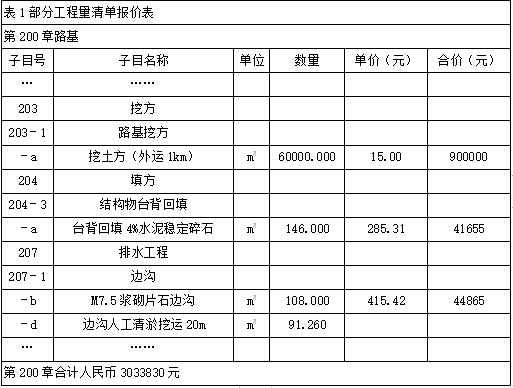

事件1:由于设计变更,路基挖土方实际完成工程量为90000m3,双方协商调整单价为14元/m3。边沟人工清淤挖运20m实际完成工程量82m3。事件2:A、B工作开工5d后开始下雨,因季节性下雨导致停工4d,后变为50年一遇特大暴雨,导致停工6d。承包商提出工程延期10d与窝工补偿2万元。事件3:由于设计变更,导致C工作推迟开工60d。事件4:D工作完成后,业主委托第三方检验,检验结果质量为不合格。承包商返工修复完工后,业主重新委托第三方检验。由于D工作返工,影响了G工作的开始时间,业主要求承包商赶工,监理工程师也需要一起加班。【问题】1.事件1中,路基挖方的总价为多少元?边沟人工清淤挖运是否计价?说明理由。(计算结果保留整数)2.将工程施工进度单代号网络计划转换为双代号网络图。3.事件2中,承包商可以获得的工期和窝工补偿各为多少?事件3中,承包商可以索赔的工期为多少?4.事件4中,业主可以向承包商提出索赔的费用有哪些?
选项
答案
解析

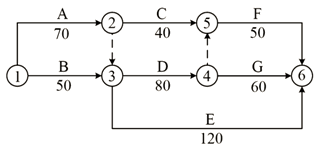

1.(1)路基挖方按原单价结算的工程量:60000X(1+25%)=75000m3。路基挖方按新单价结算的工程量:90000-75000=15000m3。路基挖方总价:75000X15+15000X14=1335000元。(2)边沟人工清淤挖运不予计价。理由:此项工作出现在207-1-d中,按照规定,已经列出的工程量清单,没有填写价格的,表明此部分工程量投标人已经考虑到,因为其未填写价格,可以视为其价格已经包含在其他项目中。2.
3.事件2中,承包商可以获得索赔补偿工期6d,无法获得窝工补偿(或窝工补偿为零)。事件3中,承包商可以索赔工期10d。4.业主可以向承包商索赔:重新检验费和监理加班费。
转载请注明原文地址:https://www.tihaiku.com/jzgc/226799.html
本试题收录于:
二建公路工程实务题库二级建造师分类
二建公路工程实务
二级建造师
相关试题推荐
(2021年第2批真题)后张法预应力挤压锚具的锚固方式属于( )。A.夹片式
(2021年第1批真题)背景资料:某公司承接了某市高架桥工程。桥幅宽25m,共1
(2021年第2批真题)地铁暗挖施工监测信息应由项目( )统一掌握。A.经理(
(2021年第2批真题)某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和
(2021年第1批真题)关于喷锚暗挖法施工隧道支护的说法,正确的是( )。A.
(2021年第2批真题)下列施工单位向建设单位提出的费用索赔项目中,不能索赔的是
(2021年第1批真题)某公司承建一项道路扩建工程,在原有道路一侧扩建。并在路口
(2021年第1批真题)地铁车站主体结构防水卷材施工时,不需加铺附加层的部位是(
(2021年第2批真题)某雨水管道工程施工双代号网络进度计划如下图,该网络计划的
(2021年第2批真题)施工现场禁止露天熔融沥青,主要是为了防治( )污染。A
随机试题
Dr.Schweitzersettledtheargumentbecause______.[br]Thebesttitleforthis
(I’drather)you(wouldgo)bytrain,becauseIcan’t(bear)theideaof(yourb
【S1】[br]【S9】B根据句子结构来判断,连词and前后应当是两个并列句。因此,这里应当选择一个动词。impact是不及物动词,不能接宾语,只能选择in
在持有期为3年,置信水平为90%的情况下,若计算的风险价值为50万元,则表明该投
医疗机构或科室违反规定设立开单提成的,处罚措施有A.给予主要负责人通报批评、取消
附子的不良反应不包括A.口舌、四肢发麻B.呕吐腹痛C.血压下降D.肝肾毒性E.心
根据我国有关法律、法规的规定,下列选项错误的有:A.行政相对人有维护公益的义务
某危险化学品生产企业,有北区、中区和南区等三个生产厂区,北区有库房等,在南区通过
在缺乏甲状腺激素的情况下,甲状腺本身可适应碘的供应变化调节甲状腺激素的合成、释放
记账凭证的填制除必须做到记录真实、填制及时、书写清楚外,还必须符合下列()的要求
最新回复
(
0
)
