(2021年第1批真题)某施工单位承建了一段山区三级公路路基工程,路段长5.27
(2021年第1批真题)某施工单位承建了一段山区三级公路路基工程,路段长5.27
admin
2022-08-02
76
问题

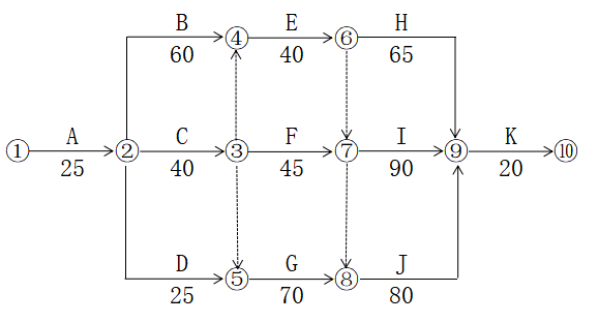

(2021年第1批真题)某施工单位承建了一段山区三级公路路基工程,路段长5.27km,路基宽8.50m,双向两车道,路线地形起伏较大,填挖基本平衡,填石路堤填料主要以弱风化石灰岩为主。开工前,施工单位编制了实施性施工组织设计,并经监理工程师审批同意,其施工进度双代号网络计划如图1所示。
施工中发生如下事件:事件一:填石路堤正式施工前,施工单位按照施工方案进行填石路堤试验路段的施工,通过试验确定了施工过程工艺控制方法、质量控制标准以及压实工艺参数,其压实工艺参数包括压实机械规格、压实功率等。事件二:实施性施工组织设计中,填石路堤施工技术和质量控制要求部分内容如下:(1)路基原地基处理后压实度应不小于85%;(2)硬质石料填筑路堤时,应同步进行边坡码砌;(3)路基填料粒径应不大于500mm,并不超过层厚的1/3;(4)施工过程中,每填高6m,需检测路基中线和宽度。事件三:填石路堤分层填筑的主要工艺有:①分层填筑;②振动碾压;③路基成型;④施工准备;⑤摊铺平整;⑥填料装运;⑦路基整修;⑧检测签认。施工过程中,施工单位严格按照已审批的实施性施工组织设计进行填石路堤压实质量的检测和控制。问题:1.确定双代号网络计划的关键线路。2.事件一中,补充试验路段还应确定的压实工艺参数。3.逐条判断事件二中的要求是否正确,若不正确写出正确要求。4.写出事件三中正确的工艺顺序(写出序号即可,如⑤①③..)。5.事件三中,填石路堤压实质量控制应采用哪两项指标?
选项
答案
解析
1.关键线路:①→②→④→⑥→⑦→⑨→⑩和①→②→③→⑤→⑧→⑨→⑩(或A→B→E→I→K和A→C→G→J→K)。
2.压实工艺参数还有机械组合、松铺厚度、碾压遍数、碾压速度、最佳含水率及碾压时含水率范围。
3.(1)正确。
(2)正确。
(3)不正确。
正确做法:路堤填料粒径应不大于500mm,并宜不超过层厚的2/3。路床底面以下400mm范围内,填料最大粒径不得大于150mm,其中小于5mm的细料含量应不小于30%。
(4)不正确。
正确做法:施工过程中,每填高3m宜检测路基中线和宽度。
4.工艺顺序:④⑥①⑤②⑧③⑦。
5.填石路堤压实质量控制两项指标:沉降差、孔隙率。
教材页码:P5-11
转载请注明原文地址:https://www.tihaiku.com/jzgc/224465.html
本试题收录于:
二建公路工程实务题库二级建造师分类
二建公路工程实务
二级建造师
相关试题推荐
(2020年真题)关于给水排水管道功能性试验的说法,正确的是()。A.给水管道的
(2020年真题)换热站的管道与设备安装前,参加预埋吊点数量位置复核检查的单位有
(2020年真题)AC型沥青混合料结构具有()的特点A.黏聚力低,内摩擦角小
(2020年真题)土工合成材料的优点有()。A.质量轻 B.整体连续性好 C
(2020年真题)适用于高等级道路的路面结构类型有()。A.沥青混合料路面 B
某单位承建一钢厂主干道钢筋混凝土道路工程,道路全长1.2km,红线宽46m,路幅
垃圾卫生填埋场填埋区工程的结构层次从下至上,除了基础层为压实土方保护外,依次由(
在软弱地层的基坑工程中,支撑结构挡土的应力传递路径是( )A.土压力→围檩→围
A公司中标某城市污水处理厂的中水扩建工程,合同工期10个月,跨越冬季施工。工
某公司项目部承建一供水扩建工程,主要内容为新建一座钢筋混凝土地下水池,长40m
随机试题
Iwasunawareofthecriticalpointsinvolved;somychoicewasquite______.A、a
[originaltext]Theterm"Americandream"iswidelyusedtoday.Butwhatexac
图书出版合同不包括( )。A.作者是否授予电子版本出版权、信息网络传播权、翻译
.尿路平片不能显示:()A.尿路结石 B.腰大肌轮廓 C.肾功能
稳定和加强家庭承包经营,必须做好的工作有( )。 A.长期稳定家庭承包经营
绩效考评指标是实施绩效考评的基础,其主要作用有()A.有利于企业绩效管理制度健全
由于医患双方在医学知识拥有上的不平等,患者就医时处于脆弱和依赖的特殊地位,患者将
下列说法中,错误的是()。A.员工个人绩效是其工作结果的直接反映,对其所在
根据《中华人民共和国海洋环境保护法》,关于防治海岸工程建设项目对海洋环境污染损害
根据《建设工程工程量清单计价规范》GB50500-2013,下列费用不得作为竞
最新回复
(
0
)
