首页
登录
建筑工程
背景资料: 某施工单位承接了某二级公路桥梁工程,施工单位按照合同工期要求编制了
背景资料: 某施工单位承接了某二级公路桥梁工程,施工单位按照合同工期要求编制了
admin
2022-08-02
91
问题
背景资料:某施工单位承接了某二级公路桥梁工程,施工单位按照合同工期要求编制了如图4所示(时间单位:d),并经监理工程师批准后实施。
在实施过程中,发生了如下事件:事件一:工作D(1号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费2万元,同时导致工作D实际时间比计划时间拖延8天;事件二:施工单位租赁的施工机械未及时进场,使工作F(1号台身)实际时间比计划时间拖延8天,造成施工单位经济损失2000元/天;事件三:业主变设计,末及时向施工单位提供图纸,使工作E(0号台身)实际时间比计划时间拖延15天,造成施工单位经济损失1600元/天。 事件四:该桥采用扩大基础,由于地下水位较高且挖基较深,因此拟采用井点降水法进行基坑排水。问题:1.根据网络图计算该工程的总工期,并指出关键路线。2.分别分析事件一、二、三对总工期的影响,并计算施工单位可获得的工期补偿。3 . 分别分析施工单位能否就事件1、2、3导致的损失向业主提出索赔,说明理由,并计算索赔金额。4 . 将背景中的双代号网络改为单代号网络。5.事件四中,为排除基坑地下水位,施工单位还可以采取哪些基坑排水方法
选项
答案
解析

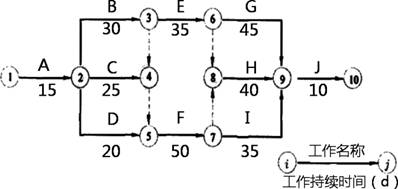

1.工期为145天,关键线路为:①→②→③→④→⑤→⑦→⑧→⑨→⑩(或A→B→F→H→J)2.事件一中,工作D为非关键工作,总时差为10,其对总工期的影响是误期 8-10=-2,无影响。??事件二中,工作F为关键工作,其对总工期的影响是误期8天。??事件三中,工作E为非关键工作,总时差为10,其对总工期的影响是误期 15-10=5天??施工单位可以就事件一、三导致的工期延误提出工期补偿要求,不能就事件二导致的工期延误提出工期补偿要求。施工单位可获得的工期补偿为max{-2,5}=5天。??(若只分析是否可以索赔工期,没有具体的误期时间分析,则不给分)3 . 事件一:属于天气原因(或属双方共同承担的风险),不能提出费用索赔。??事件二:由于施工单位原因导致的损失,不能提出费用索赔。??事件三:由于业主原因导致的损失,可以提出费用索赔。索赔金额为15×1600=24000元4 .
5 .施工单位还可以采取的基坑排水方法有:集水坑排水法、采用板桩法、沉井法、帷幕法。
转载请注明原文地址:https://www.tihaiku.com/jzgc/222089.html
本试题收录于:
二建公路工程实务题库二级建造师分类
二建公路工程实务
二级建造师
相关试题推荐
根据《水利基本建设项目竣工财务决算编制规程》SL19-2014,小型项目未完工程
根据《水利工程设计变更管理暂行办法》(水规计[2020]283号),涉及工程规模
当水利工程建设项目初步设计静态总投资超过已批准的可行性研究报告估算静态总投资达1
根据《关于水利工程建设项目代建制管理的指导意见》(水建管[2015]91号),下
根据《关于水利工程建设项目代建制管理的指导意见》(水建管[2015]91号),拟
根据《水闸安全鉴定管理办法》(水建管[2008]214号),某水闸工程鉴定结论为
设计变更文件编制的设计深度应当满足( )阶段技术标准的要求。A.可行性研究 B
初步设计在( )有重要变动或修改时,应按程序上报原批准机关复审同意。A.工程项目
根据《水利工程建设项目管理规定》(水建管[1995]128号),水利工程建设项目
根据《水利工程建设项目管理规定》(水建[1995]128号),水利工程可行性研究
随机试题
A、tellB、sayC、speakB
______wasnotthewaytheeventhappened.A、WhichthepressreportedB、Thatthe
Theideaofrobotscontrolledbythehumanbrainhaslongbeenastapleofs
WriteonANSWERSHEETTHREEanoteofabout50~60wordsbasedonthefollo
以下关于公路收费设施的规定,不符合的是()A.公路收费设施可以实现人工收费、人工
城乡居民健康档案管理的重点人群不包括()A.孕产妇 B.老年人 C.慢性病
分析被审计单位固定资产折旧时,审计人员认为折旧计提不足的信号是()。 A.累
(2017年真题)按照(),编制预算的方法可以分为固定预算法和弹性预算法。A.
提出心理评估报告时,需要对临床资料进行核实,一般使用的方法是()。 (A)个案
前期牙本质是A.在成牙本质细胞和矿化牙本质之间是一层未钙化的牙本质 B.牙本
最新回复
(
0
)
