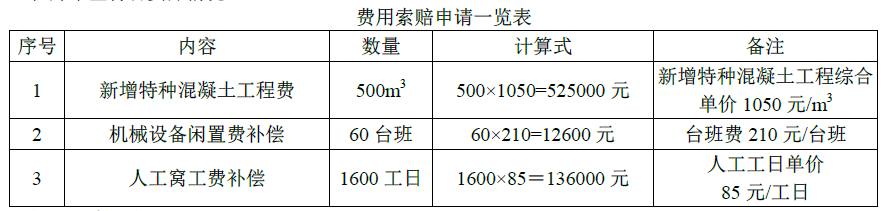

问题 工作 B(特种混凝土工程)进行 1 个月后,因建设单位原因修改设计导致停工 2 个月。设计变更后,施工总承包单位及时向监理工程师提出了费用索赔申请(如下表所示),索赔内容和数量经监理工程师审查符合实际情况。【问题】 费用索赔申请一览表中有哪些不妥之处?分别说明理由。

选项

答案

解析 索赔申请表中有下列不妥:
(1)机械设备闲置费补偿计算不妥。理由是:根据相关规定,机械设备闲置不应按台班费计算,而应该折旧费计算。
(2)人工窝工补偿计算不妥。理由:根据相关规定,人工窝工应按工效降低计算,不应按原人工费单价计算。
