某新建办公楼工程,地下2层,地上20层,建筑面积24万m2,钢筋混凝土框架剪力墙
某新建办公楼工程,地下2层,地上20层,建筑面积24万m2,钢筋混凝土框架剪力墙
admin
2022-08-02
93
问题

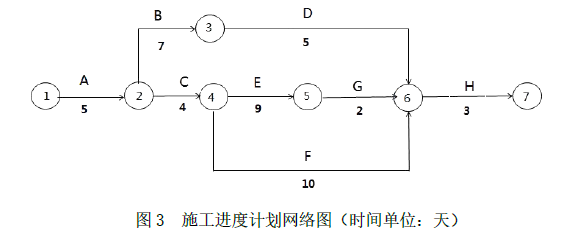

某新建办公楼工程,地下2层,地上20层,建筑面积24万m2,钢筋混凝土框架剪力墙结构,M公司总承包施工。事件一:M公司编制了施工进度计划网络图,如图3所示

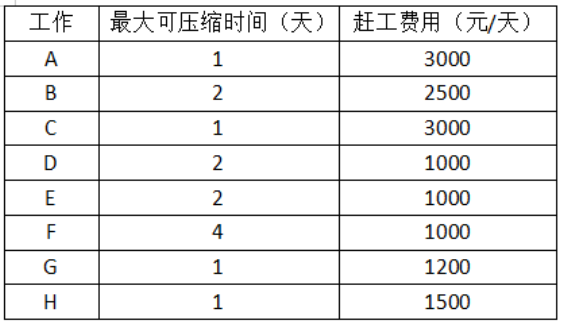

事件二∶M公司将图3的施工进度计划网络图报送监理单位后,总监理工程师发现E工作应该在B工作完成后才能开始,要求M公司修改,M公司按监理单位提出的工序要求调整了进度计划,各项工作持续时间不变。事件三:监理单位对M公司修改后的施工进度计划进行审核,要求M公司在计划实施中确保修改后的进度计划总工期应与原计划总工期保持不变。原计划各工作相关参数见表3
事件四:M公司拟在工程施工中推广应用“四新”技术,以加快进度,提高工程质量和安全生产水平。问题:1.写出事件1中施工进度计划的关键线路(以工作表示)并计算总工期。2.写出事件2中,M公司修改后的进度计划的关键线路(以工作表示)并计算总工期。3.简答题:事件三中,从赶工费用最优的角度考虑,写出应压缩的工作项,每项工作压缩天数,列式计算所需赶工费用(元)。4.简答题:在进行工期优化时,选择优化对象,应考虑哪些因素?5.简答题:事件四中,四新技术,是指哪四个方面的内容?
选项
答案
解析
1.关键线路为:A→C→E→G→H;总工期=5+4+9+2+3=23天2.关键线路为:A→B一E→G→H;总工期=5+7+9+2+3=26天3.调整后的关键线路如下:
①应压缩的工作项有E、G②E工作压缩2天,花费2×1000=2000元;G工作压缩1天,花费1200元。③所需赶工费用=2000+1200=3200元4.选关键工作压缩,选择优化对象应考虑下列因素:(1)缩短持续时间对质量和安全影响不大的工作;(2)有备用或替代资源的工作;(3)缩短持续时间所需增加的资源、费用最少的工作。5.“四新”技术包括:新技术、新工艺、新材料、新设备。
转载请注明原文地址:https://www.tihaiku.com/jzgc/218379.html
本试题收录于:
二建建筑工程实务题库二级建造师分类
二建建筑工程实务
二级建造师
相关试题推荐
根据《水工建筑物地下开挖工程施工规范》,相向开挖的两个工作面相距小于()m或(
某水库的治涝面积是20万亩,则此水库的工程等别为()等。A.Ⅰ B.Ⅱ C
在水土保持工作中,防止水力侵蚀措施有( )。A.工程措施 B.植物措施
水利水电工程施工现场的仓库区距所建的建筑物的防火安全距离最小为()m。A.15
根据《水闸安全鉴定管理办法》,某水闸工程鉴定结论为:运用指标达不到设计标准,工程
根据《水利水电工程等级划分及洪水标准》SL252—2017的规定,某泵站工程等别
某水闸启闭机房钢筋混凝土悬臂梁跨度为1.5m,其底模拆除时,混凝土的强度至少应达
根据《小型水电站建设工程验收规程》SL168—2012,法人验收应包括()。
根据《水利水电建设工程蓄水安全鉴定暂行办法》以及《水利水电建设工程验收技术鉴定导
以下关于地基处理工程中计量与支付的说法,正确的是()。A.振冲加密成桩按设计图
随机试题
Actingissuchanover-crowdedprofessionthattheonlyadvicethatshouldb
Sevenyearsago,whenIwasvisitingGermany,Imetwithanofficialwhoexp
Bothbotany(植物学)andzoologyarepartsofamoregeneralfieldofscience,bi
Peopletodayarestilltalkingaboutthegenerationgap(代沟).Someparents
消防控制室设备必须有专人12小时监控,处理各种报警信号,操作消防设备,以便早期发
小张同学曾是班长,是班上大小活动的积极分子。学习成绩在班上也是一路领先,多次考试
以下对先天性肺囊肿的诊断性检查方法评价,不正确的是A.X线胸片见界限清晰的圆形致
儿童发育迟缓,食欲减退,异食癖,最可能缺乏的营养素为A.维生素C B.Ca
以下属于以合伙企业名义取得的收益的有()。A.合伙企业的公共积累资金 B.未分
下列各项中,不属于二级造价工程师执业范围的是()。A.工程造价纠纷调解 B.
最新回复
(
0
)
