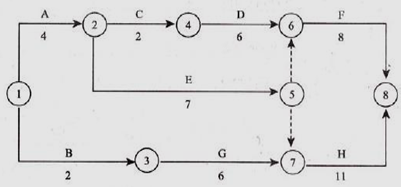

某工程,合同工期为22个月,双代号网络计划如下图:
【问题】 1.写出关键线路。计算工期为多少个月? 2.如果工作C和工作G共用一台施工机械,且只能按顺序施工,该网络计划如何调整较为合理?
选项
答案
解析
1.关键线路为:①→②→⑤→⑦→⑧(或者:A→E→H)。计算工期为:Tc=4+7+11=22个月。
2.(1)先C后G:关键线路为:A→C→G→H,计算工期为:Tc'=4+2+6+11=23个月。
(2)先G后C:关键线路为:B→G→C→D→F,计算工期为:Tc"=2+6+2+6+8=24个月。
应按先C后G的顺序调整,因其工期较短。
转载请注明原文地址:https://www.tihaiku.com/jzgc/215063.html
本试题收录于:
二建建筑工程实务题库二级建造师分类
二建建筑工程实务
二级建造师
相关试题推荐
公路工程施工测量方法传统法放样包括()A.坐标法 B.切线支距法 C.
按照《公路工程变更管理办法》的规定,负责对一般变更设计进行审查的单位是()。A
以公路里程或工程位置为横轴,以时间为纵轴的是()。A.垂直图 B.斜率图
【背景资料】 某施工单位承接了10km的山区二级公路工程项目,其中包含一
【背景资料】 某公司承建一座桥梁工程。该桥跨越山区季节性流水沟谷,上部结构为三
下列关于工程量清单说法,正确的是()。A.实际支付应按工程量清单所列工程数量
【背景资料】 某二级公路K合同段(K22+300~K44+000),主要为
根据交通部《公路工程施工分包管理办法》规定,下列专业分包的说法中,错误的有()
【背景资料】 某高速公路K0+282~K67+046合同段为改扩建工程,
根据直接经济损失或工程结构损毁情况,公路水运建设工程质量事故分为()。A.较大
随机试题
Heart________ismuchmorecommonthesedaysthanitwaseventenyearsago.A、sur
WewereallsurprisedatMary’srare______(able)toimitateotherpeople.abili
ThewaypeopleintheUStraveltoandfromworkhaschangedalotinthela
[originaltext]Awisemanoncesaidthattheonlythingnecessaryforthetr
下列关于混响时间的描述中,正确的是()。A.混响时间与厅堂的体积成反比,与室
居民收入增加会加大对居住房地产的需求,其中,( )阶层收入增加对居住房地产的需
将一个圆锥体由腰部正中间截断成M1、M2,放在天平如图所示的位置。如果要使天平保
在《中国统计年鉴》中可以发现,国际收支平衡表中货物出口与货物进口的差额与海关统计
以下所列物质中,一旦误服中毒,忌用硫酸镁导泻的是A.拟除虫菊酯类杀虫药 B.磷
工程网络计划中,某工作的总时差和自由时差均为2周。计划实施过程中经检查发现,该工
最新回复
(
0
)
