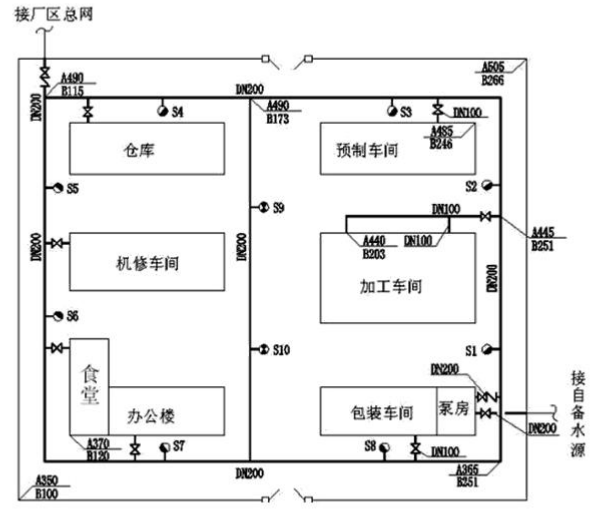

某厂区室外给水管网布置如图 I 6.II 所示。 厂区室外给水管网相关分部分项

admin2022-08-02  28

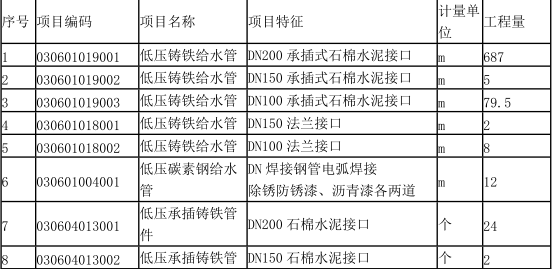

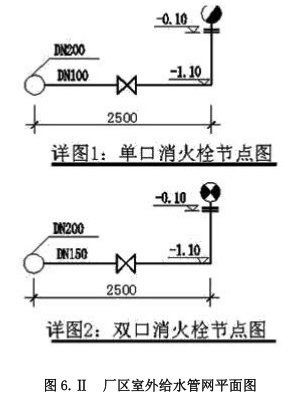

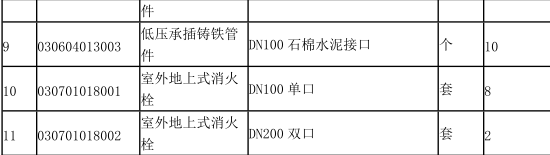

问题 某厂区室外给水管网布置如图 I 6.II 所示。厂区室外给水管网相关分部分项工程量清单项目的统一编码见表 6.Ⅱ.1 。表 6.Ⅱ.1 分部分项工程量清单项目统一编码说明(1)该图为某厂区生产、生活、消防共用室外给水管网平面图。PN=1.0MPa。图中平面尺寸均以相对坐标标注,单位以m计,详图尺寸以mm计。(2)图中标注DN≥100管道采用承插铸铁给水管及管件(只计弯头、三通,不计短管甲、乙),采用石棉水泥接口;其他未标注管径的管道均采用的DN100碳素钢管及管件,电弧焊接。(3)DN≥100的阀门均为带短管甲乙的法兰阀口,闸阀型号为Z41T-16,止回阀型号为H41T-16。消火栓S1~S8为地上式单口消火栓,S9、S10为地上式双口消火栓;消火栓均为成套供应,包括底座,连接消火栓的垂直管段按法兰铸铁管计,连接形式分别见详图1、2。(4)管网安装完毕进行水压试验和冲洗。钢管外壁除锈后刷防锈漆、沥青漆各两道。(5)各建筑物进户管入口处设有阀门的,其阀门距离建筑物外墙皮为2m,入口处没有设阀门的,其三通或弯头距离建筑物外墙皮为4.5m。2.某化工厂在城外80公里处,建造一年产400万吨化工产品的生产装置,工程尚未设计就进行招标。招标文件中有关计价条款:(1)整套设备总重量为1920吨,由业主供货;(2)全部材料由承包人供应;(3)与生产装置配套的辅助项目建安工程造价为750万元,业主发包给另一企业施工,并由承包人对此进行配合协调,总承包服务费按辅助项目建安工程造价的8%计入。要求投标人按工程量清单计价形式快速填报“单位工程费用表”。某施工企业于两年前在城内承建了一套年产300万吨同类化工产品的生产装置,设备总重量1600吨,其相关工程造价数据详见表6.Ⅱ.2。表6.Ⅱ.2        已建年产300万吨化工产品生产装置的工程造价数据该施工企业拟根据已建年产300万吨化工产品生产装置的工程造价数据和当前市场价格的变化,对新建年产400万吨化工产品的生产装置工程进行投标报价,并确定以下投标策略:(1)分部分项工程量清单工料机费用将按照设备重量指标法确定,同时考虑工料机价格的变化,即:工日单价按48元计,材料价格、施工机械台班价格与两年前相比涨幅按25%计;将企业管理费费率调整为65%,利润率不变;(2)措施项目清单费用按照已建项目措施项目清单费用占分部分项工程量清单费用的比例计算;由于远离企业驻地,另外增加大型施工机械进出场费54万元;(3)其他费用项目遵照已建项目的规定和招标文件要求计算。[1]、根据图6.II所示,按照《建设工程工程量清单计价规范》、《通用安装工程量计算规范》及其有关规定,完成下列内容:(1)计算出给水管道的清单工程量,并写出其计算过程;(2)编列出给水管道系统(阀门、法兰除外)部分分部分项工程量清单项目,相关数据填入表6.II.3“分部分项工程量清单表”内。表6.II.3        分部分项工程量清单表[2]、请依据上述背景 2 的要求,按工程量清单计价形式计算出年产 400 万吨化工产品生产装置的单位工程清单费用。列出各项费用计算过程,计算结果填入表 6.II.4“单位工程费用表”。(计算过程和结果均保留两位小数)表 6.II.4 单位工程费用表

选项

答案

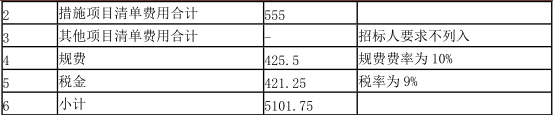

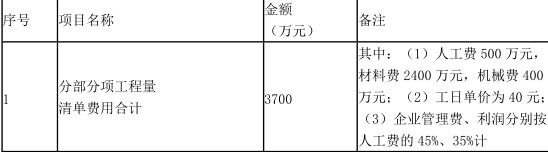

解析 【正确答案】 给水管道工程量的计算过程:1.DN200 低压承插铸铁给水管道工程量的计算式:[横向管线(251-115)×2]+ [纵向(490-365)×3]+ [管网入口(505-490)]+[泵房出入口(266-246)+(251-246)]=(136×2)+(125×3)+15+(20+5)=272+375+15+25=687(m)2.DN150 低压承插铸铁给水管道工程量的计算式:S9、S10 消火栓支线: 2.5×2=5(m)3.DN100 低压承插铸铁给水管道工程量的计算式:(1)S1—S8 消火栓支线:2.5×8=20(m)(2)车间给水支线:包装(370-365-2)+[加工(251-203-4.5) +(445-440)×2]+(预制 490-485-2)=59.5(m)小计:(1)+(2)=20+59.5=79.5(m)4.DN150 法兰承插铸铁给水管道工程量的计算式:连接 S9、S10 消火栓的垂直管段:(1.1-0.1)×2=1×2=2(m)5.DN100 低压法兰铸铁给水管道工程量的计算式:连接 S1~S8 消火栓的垂直管段:(1.1-0.1)×8=1×8=8(m)6.DN100 低压碳素钢给水管道工程量的计算式:给水支线:(仓库 490-485-2)+(机修 120-115-2)+(食堂 120-115-2)+(办公 370-365-2)=12(m)表 6.II.3 分部分项工程量清单表【正确答案】 1.分部分项工程量清单费用的计算过程:按照设备重量指标法确定工料机费用:重量指标法系数为:1920÷1600=1.2人工费 500×1.2÷40×48=720(万元)材料费 2400×1.2×(1+25%)=3600(万元)机械费 400×1.2×(1+25%)=600(万元)企业管理费 720×65%=468(万元)利润 720×35%=252(万元)分部分项工程量清单费用合计:720+3600+600+468+252=5640(万元)2.措施项目清单费用的计算过程:按照已建项目占分部分项工程量清单费用的比例计算:5640×(555÷3700×100%)=5640×15%=846(万元)大型施工机械进出场费增加 54 万元措施项目清单费用合计:846+54=900(万元)3.总承包服务费的计算过程:750×8%=60(万元)4.规费的计算过程:(5640+900+60)×10%=6600×10%=660(万元)5.税金的计算过程:(5640+900+60+660)×9%=653.40(万元)单位工程费用合计:5640+900+60+660+653.40=7913.40(万元)表 6.II.4 单位工程费用表
转载请注明原文地址:https://www.tihaiku.com/jzgc/204637.html

最新回复(0)
