某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工

admin2022-08-02  19

问题 某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期4个月,开工时间为2019年4月1日。该项目的主要价款信息及合同付款条款如下:(1)承包商各月计划完成的分部分项工程费、措施费见下表。各月计划完成的分部分项工程费、措施费单位:万元(2)措施项目费160000元,在开工后的前两个月平均支付。(3)其他项目清单中包括专业工程暂估价和计日工,其中专业工程暂估价为180000元;计日工表中包括数量为100个工日的某工种用工,承包商填报的综合单价为120元/工日。(4)工程预付款为合同价的20%,在开工前支付,在最后两个月平均扣回。(5)工程价款逐月支付,经确认的变更金额、索赔金额、专业工程暂估价、计日工金额等与工程进度款同期支付。(6)业主按承包商每次应结算款项的90%支付。(7)工程竣工验收后结算时,按总造价的5%扣留质量保证金。(8)规费综合费率为3.55%,增值税率为9%。(9)本案例中,人材机费、管理费、利润、规费均不含税。施工过程中,各月实际完成工程情况如下:(1)各月均按计划完成计划工程量。(2)5月业主确认计日工35个工日,6月业主确认计日工40个工日。(3)6月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为80000元,7月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为70000元。(4)6月由于业主设计变更,新增工程量清单中没有的一分部分项工程,经业主确认的人工费、材料费、机械费之和为100000元,措施费10000元,参照其他分部分项工程量清单项目确认的管理费费率为10%(以人工费、材料费、机械费之和为计费基础),利润率为7%(以人工费、材料费、机械费、管理费之和为计费基础)。(5)6月因监理工程师要求对已验收合格的某分项工程再次进行质量检验,造成承包商人员窝工费5000元,机械闲置费2000元,合同条款约定人员窝工及机械闲置不计算现场管理费和利润。该分项工程持续时间延长1天(不影响总工期)。检验表明该分项工程合格。为了提高质量,承包商对尚未施工的后续相关工作调整了模板形式,造成模板费用增加10000元。(计算过程与结果均以元为单位,结果取整)[1]、该工程预付款是多少?[2]、每月计划完成的分部分项工程量价款是多少?应实际支付的工程价款是多少?[3]、若承发包双方如约履行合同,列式计算6月末累计已完成的工程价款和累计已实际支付的工程价款(含预付款)。[4]、填写承包商2019年6月的“工程款支付申请表”。业主提出对报表的格式要求如下:累计已完合同价款和累计已实际支付的合同价款均以2019年6月30日为统计截点。工程款支付时间为本表签发后的15天内。工程款支付申请表致××××××:我方已于2019年6月1日至2019年6月30日期间已完成了××××工作,根据施工合同的约定,现申请支付本期的工程款额为(大写)        ,(小写)        元,请予核准。

选项

答案

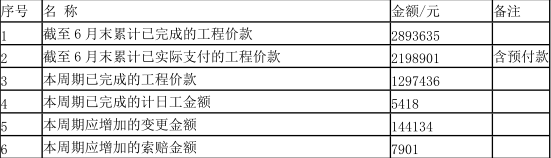

解析 【1】 分部分项工程费用:55+75+90+60=280 万元=2800000(元)措施项目费用:160000(元)其他项目费用:180000+100×120=192000(元)合同价(包括规费及税金):(2800000+160000+192000)×1.0355×1.09=3557647(元)预付款:3557647×20%=711529(元)【2】 (1)四月份:完成的分部分项工程量价款:550000×1.0355×1.09=620782(元)应支付的工程价款:(550000+80000)×1.0355×1.09×90%=639970(元)(2)五月份:完成的分部分项工程量价款:750000×1.0355×1.09=846521(元)应支付的工程款:(750000+80000+35×120)×1.0355×1.09×90%= 847402(元)(3)六月份:完成的分部分项工程量价款:900000×1.0355×1.09=1015826(元)应支付的工程款:1)分部分项费用:1015826(元)2)措施项目费:03)计日工:40×120×1.0355×1.09=5418(元)4)专业工程暂估价:80000×1.0355×1.09=90296(元)5)设计变更:(100000×1.1×1.07+10000)×1.0355×1.09=144134(元)6)索赔:(5000+2000)×1.0355×1.09=7901(元)合计:(1015826+5418+90296+144134+7901)×90%-711529/2=781453(元)(4)七月份:分部分项费用:600000×1.0355×1.09=677217(元)应支付的工程款:(600000+70000)×1.0355×1.09×90%-711529/2=324839(元)【3】 (1)六月份累计已完成的工程价款:1)分部分项费用:550000+750000+900000=2200000(元)2)措施项目费:80000+30000+30000=140000(元)3)其他项目费:(35×120)+(40×120+80000+100000×1.1×1.07+10000+5000+2000)=223700(元)合计:(2200000+140000+223700)×1.0355×1.09=2893635(元)(2)六月末已实际支付的工程价款(含预付款):711529+639970+847402=2198901(元)【4】 工程款支付申请表致××××××:我方已于 2019 年 6 月 1 日至 2019 年 6 月 30 日期间已完成了××××工作,根据施工合同的约定,现申请支付本期的工程款额为(大写)柒拾捌万壹仟肆佰伍拾叁元,(小写)781453 元,请予核准。说明:1297436=(1015826+5418+90296+144134+7901)+30000×1.0355×1.09126358=(1015826+5418+90296+144134+7901)×10%781453=(1015826+5418+90296+144134+7901)×90%-355765
转载请注明原文地址:https://www.tihaiku.com/jzgc/204616.html

最新回复(0)
