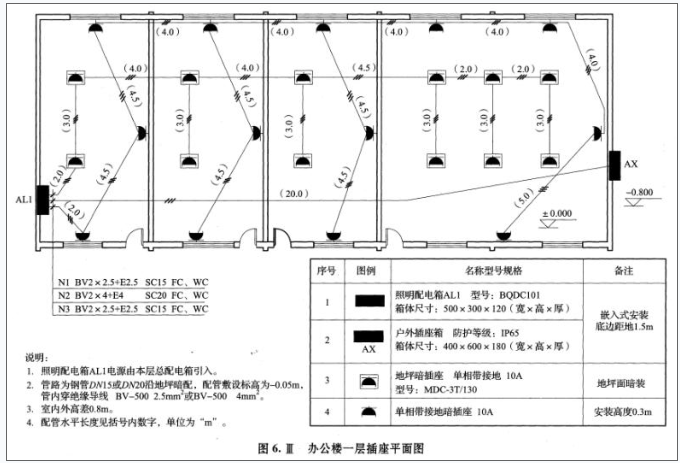

工程背景资料如下 1.图 6.Ⅲ所示为某办公楼一层插座平面图,该建筑物为砖、混

admin2022-08-02  26

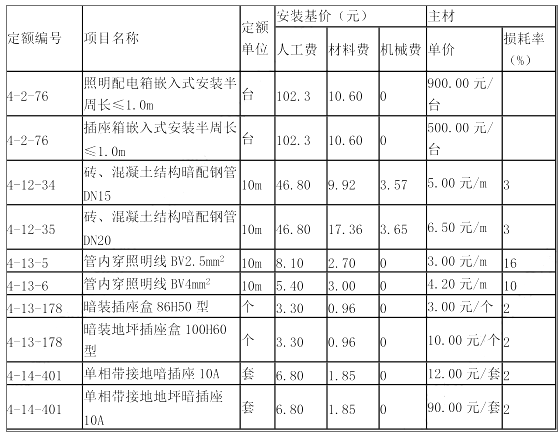

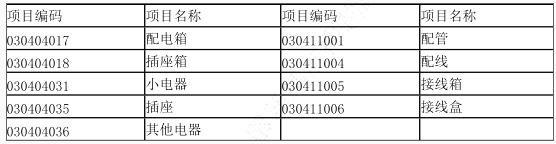

问题 工程背景资料如下1.图 6.Ⅲ所示为某办公楼一层插座平面图,该建筑物为砖、混凝土结构。2.该工程的相关定额、主材单价及损耗率见下表:3.该工程的人工费单价(综合普工、一般技工和高级技工)为 100 元/工日,管理费和利润分别按人工费的 30%和 10%计算。 4.相关分部分项工程量清单项目编码及项目名称见下表:(计算结果保留2位小数)[1]、按照背景资料1-4和图6.Ⅲ所示内容,根据《建设工程工程量清单计价规范》GB 50500—2013和《通用安装工程工程量计算规范》GB 50856—2013的规定,计算各分部分项工程量,并将配管(DN15、DN20)和配线(BV2.5mm2、Bv4mm2)的工程量计算式与结果填写在答题卡指定位置;计算各分部分项工程的综合单价与合价,编制完成答题卡“表6.Ⅲ.1分部分项工程和单价措施项目清单与计价表”。[2]、设定该工程“管内穿线 BV2.5mm2”的清单工程量为 300m,其余条件均不变,根据背景材料 2 中 的相关数据,编制完成答题卡“表 6.Ⅲ.2 综合单价分析表”[3]、根据招标文件和常规施工方案,假设该安装工程计算出的各分部分项工程人材机费用合计为100万元,其中人工费占25%。单价措施项目中仅有脚手架子目,脚手架搭拆的人材机费用0.8万元,其中人工费占20%;总价措施项目中安全文明施工费用(包括安全施工费、文明施工费、环境保护费、临时设施费)根据当地工程造价管理机构发布的规定按分部分项工程人工费的22%计取,夜间施工费、二次搬运费、冬雨季施工增加费、已完工程及设备保护费等其他总价措施项目费用合计按分部分项工程人工费的10%计取,其中总价措施费中人工费占30%。企业管理费、利润分别按人工费的50%、30%计。暂列金额1万元,专业工程暂估价2万元(总承包服务费按3%计取),不考虑计日工费用。规费按分部分项工程和措施项目费中全部人工费的25%计取;上述费用均不包含增值税可抵扣进项税额。增值税税率按9%计取。编制单位工程招标控制价汇总表,并列出计算过程。

选项

答案

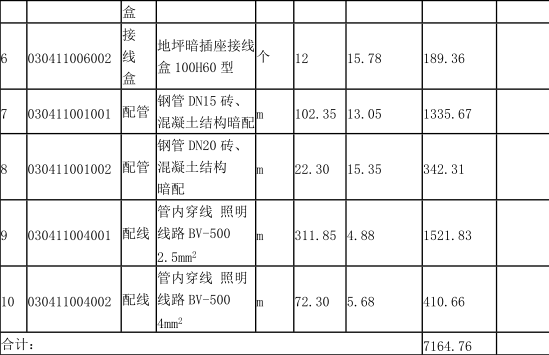

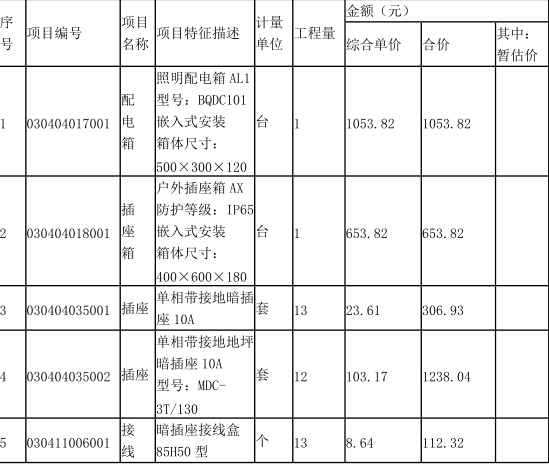

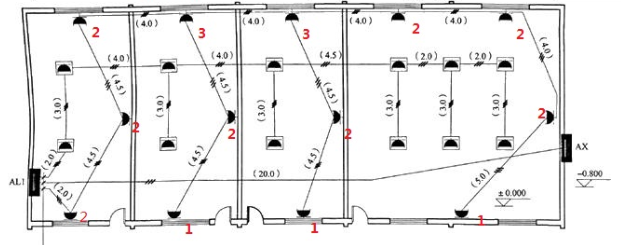

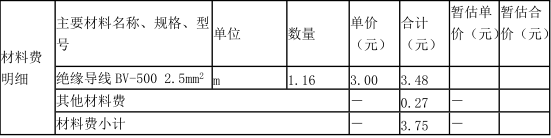

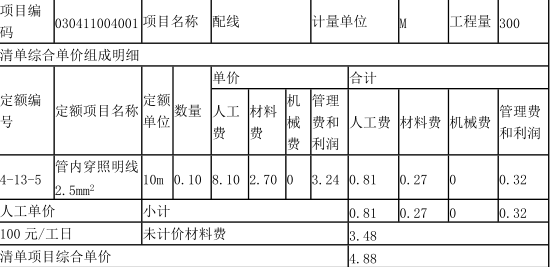

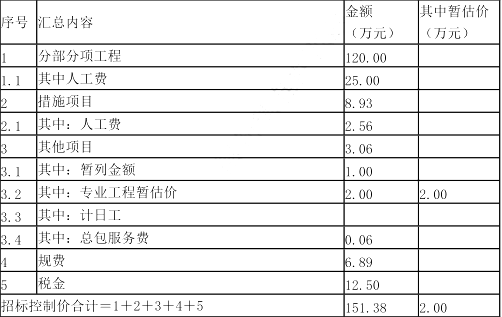

解析 【1】(1)钢管DN15暗配工程量计算:N1:1.5+0.05+2.0+(3.0×6)+4.0+4.0+4.5+2.0+2.0=38.05(m)N3:1.5+0.05+2.0+(4.5×6)+(4.0×5)+5.0+(0.05+0.3)×25=64.30(m)合计:38.05+64.30=102.35(m)(如N1、N3合并计算,但计算结果正确者得满分)(2)钢管DN20暗配工程量计算:N2:1.5+0.05+20.0+(1.5-0.8+0.05)=22.30(m)(3)管内穿线BV2.5mm2工程量计算102.35×3+(0.5+0.3)×6=307.05+4.8=311.85(m)(4)管内穿线BV4mm2工程量计算:(22.30+0.5+0.3+0.4+0.6)×3=72.30(m)表6.Ⅲ.1        分部分项工程和单价措施项目清单与计价表工程名称:        办公楼        标段:一层插座【答案解析】 N3:埋地管只插座垂直距离(0.05+0.3)×25。共 25 根立管。【2】 工程名称: 办公楼      标段:一层插座【3】 各项费用的计算过程如下:1.分部分项工程费=100+100×25%×(50%+30%)=120.00(万元)其中人工费合计为:100×25%=25.00(万元)2.单价措施项目脚手架搭拆费=0.8+0.8×20%×(50%+30%)=0.93(万元)总价措施项目费:安全文明施工费=25.00×22%=5.50(万元)其他总价措施项目费=25.00×10%=2.50(万元)措施费合计=0.93+5.50+2.50=8.93(万元)其中人工费为:0.8×20%+(5.50+2.50)×30%=2.56(万元)3.其他项目清单计价合计=暂列金额+专业工程暂估价+总承包服务费=1+2+2×3%=3.06(万元)4.规费=(25.00+2.56)×25%=6.89(万元)5.税金=(120+8.93+3.06+6.89)×9%=12.50(万元)6.招标控制价合计:120+8.93+3.06+6.89+12.50=151.38(万元)该单位工程招标控制价汇总表,如下:
转载请注明原文地址:https://www.tihaiku.com/jzgc/204614.html

最新回复(0)
