首页
登录
建筑工程

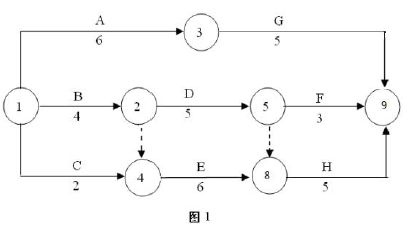

某项目施工网络计划已经工程师批准如下图1。在准备施工前,经过工程师批准增加一个新
某项目施工网络计划已经工程师批准如下图1。在准备施工前,经过工程师批准增加一个新
admin
2022-08-02
71
问题
某项目施工网络计划已经工程师批准如下图1。在准备施工前,经过工程师批准增加一个新工作J,该工作持续时间为5 天。必须是A 工作完成后才开始,F 工作开始前完成。由于J工作和H 工作性质相同,且共用一台机械,故需顺序施工。业主为了赶工期,提出可以免费给施工单位提供一台施工机械,这样J 工作和H 工作不需顺序施工了,工期可能缩短。
【问题】1.原施工计划中,应重点把握哪几个关键工作的进度?2.增加J 工作后,请在原计划网络图上标出J 工作位置, 新关键线路(用加粗线表示),新的工期是多少?3.业主给施工单位施工机械后,关键线路是什么?新工期是多少?请画出新网络图。假如业主提供一台施工机械时,业主须发生3000 元,而提前竣工,业主将获益2000 元/天,是否建议业主给施工单位提供施工机械,说明理由?4.假设最终业主没有提供机械。第8 天早上,有关部门要进行安全文明施工大检查,请问此时正在进行那些工作(网络计划中所有工作均按其最早开始时间开始)?为了迎接检查,施工单位准备在第7,8 两天把不重要的工作停工,请问应停什么工作,才可以不影响工期?为什么?5.假设在增加J 工作后,业主不提供机械,不考虑安全文明施工大检查情况下,施工单位安排工作时发现BDH 需要共用一台机械,且需要按原顺序施工,请问不影响关键线路的情况下,如何安排机械闲置较少?闲置几天?
选项
答案
解析

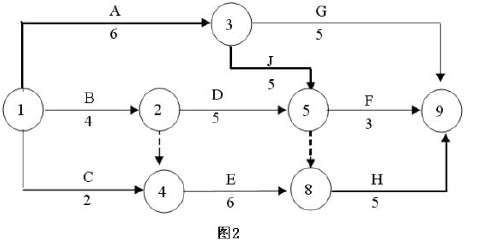

答案1:应重点把握B、E、H 三个工作的进度。答案2:新关键线路:1-3-5-9。新工期:16 天。如图2:
(2)业主提供一台施工机械时, 仅可以提前工期1 天,发生费用3000 元,大于提前竣工的2000 元收益。故不建议业主提供机械。答案4:正在进行G,J,D,E 工作。可以把G,D 工作停两天。因为G 工作具有5 天的总时差,D 工作有两天总时差,停工两天不影响总工期。J 工作是关键工作,停工会影响工期。E 工作仅有1 天总时差,停工会影响工期。答案5:B 工作有总时差一天,可以将B 工作晚开工一天,机械闲置1 天。
转载请注明原文地址:https://www.tihaiku.com/jzgc/204586.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
关于建筑幕墙的防雷构造施工的做法,正确的是( )。A、幕墙的金属框架应与主体结构
关于普通混凝土小砌块施工说法,正确的是( )。A、在施工前先浇水湿透 B、清
需要组织专家进行安全专项施工方案论证的是( )。A、开挖深度3.5m的基坑的土方
现场《临时用电施工组织设计》编制人员是( )。A、项目经理 B、技术负责人
市区施工现场主要路段围挡高度不得低于( )。A、1.5m B、1.8m
在现场施工,属于一级动火作业的是( )。A、小型油箱 B、比较密封的地下室
某广场地下车库工程,建筑面积18000m2。建设单位和某施工单位根据《建设工程施
背景资料 某新建图书馆工程,采用公开招标的方式,确定某施工单位中标.双方按《
某商业用房工程,建筑面积15000m2,地下2层,地上10层,施工单位与建设单位
在竣工图章中需列明的内容有( )。A、施工单位项目负责人 B、现场监理工程师
随机试题
Whywork?【C1】______youhaveperiodicallyaskedyourselfthesamequestion,
TheKillerSmogCasesofKillerSmogsOnthe
Mostpeoplewouldagreethat,althoughourageexceedsallpreviousagesin
下列对灰土描述正确的是( )。A.由熟石灰、黏土、砂或石组成 B.抗压强度与
施工单位应当根据()等环境条件的变化,编制施工现场的安全措施。A.不同施工阶段
口服维生素D治疗佝偻病其合理时间是A.2个月 B.12个月 C.3个月 D
金融债券可在全国银行间债券市场(),可以采取()发行的方式。A.公开发行
根据下图,请问该国丙行业平均每个从业人员创造产值为多少?() A.23.
面试热点:再次登顶珠峰,彰显中国人的精气神 【热点背景】 2020年4月
某企业雇员陈某2020年5月31日与企业解除劳动合同关系,陈某在本企
最新回复
(
0
)
