问题

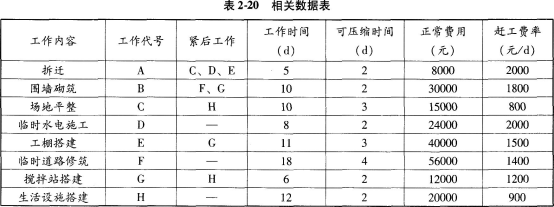

某建筑施工企业对某施工现场进行施工准备工作,确定了施工进度计划和各工作可以压缩的时间及其增加的赶工费用,相关数据见表2-20所示。工期每缩短一天,该施工企业可节约间接费支出1000元。
问题:1.绘制该工程的双代号网络图,确定计划工期和关键线路。2.现业主要求该工程要在26天内完成,求出计划工期为26天的总费用。
选项
答案
解析

问题(1):绘制的网络计划,见图2-12。

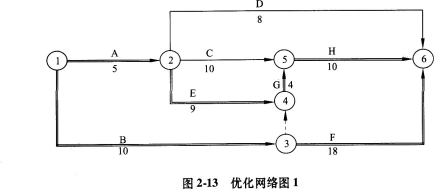

根据图上计算,该土程的计划工期为34天,关键线路为①→②→④→⑤→⑥。问题(2):已知原施工计划总费用为205000元;工期为26天,须对原网络计划进行优化。第一步:将赶工费率最低的关键工作E缩短2天,G缩短2天,H缩短2天,共缩短6天。关键线路变成两条:①→②→④→⑤→⑥和①→③→⑥,工期均为28天。赶工费用1500×2+1200×2+900 ×2=7200(元),网络计划见图2-13所示:

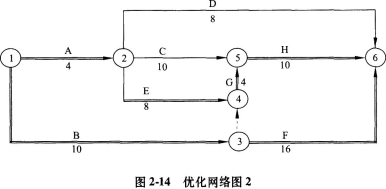

第二步:将A工作和E工作各压缩1天,F工作压缩2天,工期共缩短2天。关键线路变为:①→②→④→⑤→⑥和①→③→⑥。总工期为26天,满足业主要求。赶工费用2000×1+1500×1+1400×2=6300(元),至此累计赶工费用7200+6300=13500(元),网络计划如图2-14所示。
总费用(26天)=205000+13500-1000×8=210500(元)
转载请注明原文地址:https://www.tihaiku.com/jzgc/204123.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
工程施工过程中,边长在()的孔口,必须用坚实的盖板盖严,盖板要有防止挪动移位固定
地面水泥砂浆整体面层施工后,养护时间最少不应小于()d.A、3B、7C、14
卷材防水施工中,厚度小于3mm的高聚物改性沥青防水卷材,严禁采用()施工。A、热
砖基础施工时,砖基础的转角处和交接处应同时砌筑,当不能同时砌筑时,应留置()A、
当建筑场地的施工控制网为方格网或轴线形式时,采用()进行建筑物细部点的平面位置测
根据《混凝土结构工程施工质量验收规范》(GB50204)规定,检验批中的一般项目
凡是担任建筑工程项目的施工负责人,根据工程类别必须在房屋建筑、装饰装修,工程施工
室内防水工程施工环境温度应符合防水材料的技术要求,并宜在()以上。A、-5℃B
100m高钢筋混凝土烟囱筒身混凝土施工最适宜的模板选择为()A、木模板B、组合
对某一施工现场进行高程测设,M点为水准点,已知高程为12.000m,N点为待测点
随机试题
Withthedevelopmentofscienceandtechnology,moreandmoreadvancedproduc
NUROFENRECOVERY(纽洛芬去痛片)Pleasereadtheseinstructions
对国际非专利名称,以下说法不正确的是()A.便于国际交流和协作 B.使
在钢绞线的应力松弛性能中,当初始负荷相当于公称最大力的70%时,1000h后的应
关于混凝土工程量的说法,正确的有( )。A.计算应以成品实体方计量 B.项目
郑某于2004年7月从某医学院专科毕业,郑某可以A.取得执业助理医师执业证书后,
与诉讼方式比较,采用仲裁方式解决合同争议的特点有( )。A.仲裁程序效率高
银行的存量押品分为()A.金融质押品 B.应收账款 C.商用房地产 D.
A公司2020年末股东权益各账户情况如下表所示: 单位:万元 该公
建筑物及高层建筑物变电所,高压开关一般应采用断路器的形式()。A.少油断路
最新回复
(
0
)
