某工程项目采用清单计价形式公开招标确定华昌公司为中标人.合同双方2004年12月

admin2022-08-02  43

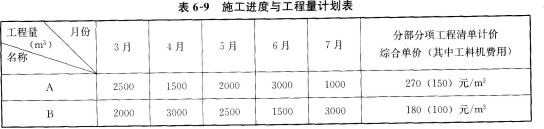

问题 某工程项目采用清单计价形式公开招标确定华昌公司为中标人.合同双方2004年12月20日签订合同,合同条款中有以下约定:工程量清单中已确定此项目A分项工程工程量为10000m3;B工程工程量为12000m3;单项分项工程量实际工程量超过计划工程量15%以上时,超出部分计价单价调整系数为0.9;施工工期自2005年3月1日开始施工,工期5个月;工程款结算具体约定如下: 1.工程款每月结算一次。实际工程款应按工程造价指数法调整,2014年12月由工程造价管理机构发布的工程造价指数为102点,该机构估计至2015年6月份工程造价指数不会发生变化,2015年7月指数为110点。 2.由于A、B工程为同一施工现场,同一时间施工,措施项目费合并计算,其中二次搬运费为10万元,脚手架费为30万元,以分部分项工料机费用为计算基数的安全文明施工费费率为5‰,措施项目费在开工前支付50%,其余部分在施工期各月平均支付(提前支取措施项目费对应的保修金从开工第1个月工程款中扣除)。. 3.预付款应从未施工工程尚需的主要材料及构配件价值相当于预付款数额时起扣。预付款为支付的分部分项工程清单计价费用的20%,主材费用占分项工程工程款的比例为50%,预付款从累计工程款超过起扣点金额当月开始扣还,竣工前扣清。 4.其他项目清单计价费用为8万元,在施工最后一个月支付。规费计算基数为支付的清单计价费用之和,规费率为4%。增值税率为11%。 5.业主自第一个月起从工程款中按5%比例扣留质量保证金。 双方对华昌公司制定的施工计划工程量与进度达成一致意见,有关数据见表6-9。施工过程中发生以下事件(下列费用中已含规费、税金): 事件1:3月份A项目施工中现场地质情况与由招标文件提供的资料不符,工程延误损失费用2万元。 事件2:4月份由于外部电网故障造成全场停电,影响施工费用损失1万元;A工程由于设计变更增加工程量450m3。 事件3:5月份由于沙尘暴和罕见大风影响,现场材料(乙方供料)损失5万元;施工人员受伤治疗费用2万元;施工机械损坏修复费用1万元;施工现场清理、被破坏工程部分修复费用6万元;合计14万元。 事件4:6月份8工程施工中,由于施工工艺不当造成费用损失2万元;甲方为乙方垫付材料费10万元。 事件5:7月份,收尾施工中,根据甲方要求B工程增加辅助工程量1000m3。 问题: 1.确定措施费数额和各月份支付数额。 2.确定预付款起扣点。 3.确定各月份工程款变更款、结算工程款、索赔费用款。计算各月实际支付款。

选项

答案

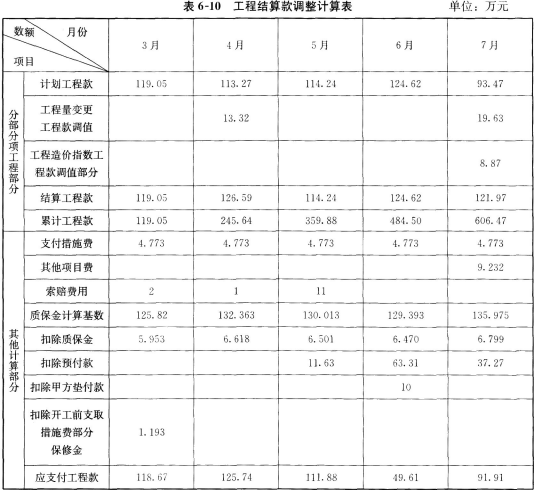

解析 问题1: 支付措施费=[(0.015×10000+0.01×12000)×5‰+10+30]×(1+4%)×(1+11%)=47.73(万元) 开工前支付23.865(万元)(未扣除保修金),开工后每月支付4.773(万元) 问题2: 支付的A、B分部分项工程清单计价费用=(10000×0.027+12000×0.018)×(1+4%)×(1+11%)=561.04(万元) 预付款=561.04×20%=112.21(万元)问题3: 3月份计划工程款=(2500×0.027+2000×0.018)×(1+4%)×(1+11%)=103.50×1.154=119.439(万元) 同理可知,4至7月份计划工程款分别为113.267万元,114.242万元,124.621万元,93.471万元。 4月份工程量调整工程款增加值=(450-225)×0.027×0.9×1.154+325×0.027×1.154=13.320(万元) 7月份工程量变更工程款增加值=(1000-450)×0.018×0.9×1.154+450×0.018×1.154=19.629(万元) 7月份采取工程造价指数调整后工程款=(93.47+19.63)×110÷102=121.97(万元) 其中:7月份其他项目清单计价费用=8×1.154=9.232(万元) 5月份累计分项工程清单计价费用为359.88万元,预付款起扣点金额336.62万元 5月份扣除预付款=(359.88-336.62)×50%=11.63(万元) 6月份扣除预付款=124.62×50%=63.31(万元) 7月份扣除预付款=112.21-11.63-63.31=37.27(万元) 3月份扣除开工前支付措施项目费对应的保修金=22.235×5%=1.112(万元)
转载请注明原文地址:https://www.tihaiku.com/jzgc/204050.html

最新回复(0)
