某拦湖大坝加固改造工程发包人与施工单位签订了工程施工合同,合同中估算工程量为80
某拦湖大坝加固改造工程发包人与施工单位签订了工程施工合同,合同中估算工程量为80
admin
2022-08-02
65
问题

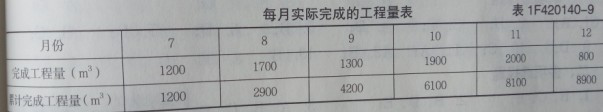

某拦湖大坝加固改造工程发包人与施工单位签订了工程施工合同,合同中估算工程量为8000m3,单价为200元/m3,合同工期为6个月,有关付款条款如下:(1)开工前发包人应向施工单位支付合同总价20%的工程预付款;(2)发包人自第一个月起,从施工单位的工程款中,按5%的比例扣留保留金;(3)当累计实际完成工程量不超过估算工程量10%时,单价不调整;超过10%时,对超过部分进行调价,调价系数为0.9;(4)工程预付款从累计工程款达到合同总价的30%以上的下一个月起,至合同工期的第五个月(包括第五个月)平均扣除。施工单位每月实际完成并经监理单位确认的工程量见表1F420140-9。
【问题】:1.合同总价为多少?工程预付款为多少?(计算结果以万元为单位,保留到小数点后两位)2.工程预付款从哪个月开始扣除?每月应扣工程预付款为多少?3.12月底监理单位应签发的付款凭证金额为多少?
选项
答案
解析
1.合同总价为8000×200=160.00万元
工程预付款为160.00×20%=32.00万元
2.合同总价的30%为160.00×30%=48.00万元
7月份累计工程款为1200×200=24万元,未达到合同总价的30%。
8月份累计工程款为2900×200=58万元,超过了合同总价的30%。
根据付款条款第(4)条,工程预付款从9月份开始扣除。
9、10、11月份每月应扣工程预付款为32.00/3=10.67万元
3.11月份累计实际完成工程量8100m3,超过工程估算量(8100-8000)/8000=1.25%<10%,
故不予调价;12月份累计实际完成工程量8900m3,
超过工程估算量(8900-8000)/8000=11.25%,
因此对超出部分8900-8000×(1+10%)=100m3进行调价。
12月底监理单位应签发的付款凭证金额为(700x200+100×200×0.9)×(1-5%)=15.01万元
转载请注明原文地址:https://www.tihaiku.com/jzgc/1837033.html
本试题收录于:
水利水电工程题库5210分类
水利水电工程
5210
相关试题推荐
患者,男性,34岁,计算机工程师,近期感觉久坐后下肢沉重、酸胀,容易疲劳。护士指
某水利水电工程项目,发包人与承包人依据《水利水电工程标准施工招标文件》(2009
根据《水电工程验收管理办法》(2015年修订版),水电工程在()时应进行阶段
江河、湖泊治理和防洪工程设施建设的基本依据是()。A.区域规划 B.水资源
根据《水利水电建设工程验收规程》SL223—2008,工程竣工验收分两阶段进行
根据《水利水电建设工程验收规程》SL223—2008,在竣工验收前已经建成并能
竣工验收前,()应组织进行工程竣工验收的初步验收。A.上级主管部门 B.项
某工程项目施工采用《水利水电工程标准施工招标文件》(2009年版),招标文件工
参加工程外观质量评定的人员应具有工程师以上技术职称或相应执业资格,评定组人数应不
根据工程建设需要,当工程建设达到一定关键阶段时(如截流、水库蓄水、机组启动、输水
随机试题
______byhisfriendforhismistake,Jimfeltveryunhappy.A、CriticizingB、Tocr
Manysmallculturalgroupsliveinplacesfarawayfrommoderncities.Some
【S1】[br]【S6】C现在分词有“主动”的含义,而过去分词有“被动”的含义。print意为“印刷”,publish表示“出版”,显然这里应用printe
甲省某专利代理机构在乙省设有办事机构,对于该办事机构的管理,以下做法错误的是?(
空调系统风管设置防火阀的位置中,不正确的是()。A.穿越空调机房的隔墙和楼板
《医疗机构制剂许可证》有效期届满,需要继续配制制剂的,医疗机构应当在许可证有效期
下列( )不属于城市公共交通换乘枢纽。A.各类城市公共交通线路的换乘枢纽 B
色氨酸是A.含硫氨基酸 B.支链氨基酸 C.芳香族氨基酸 D.亚氨基酸
民法的基本原则包括()。A.平等原则 B.公开原则 C.绿色原则 D.自
水利PPP项目实施程序主要包括( )。A.项目储备 B.项目论证 C.社会资
最新回复
(
0
)
