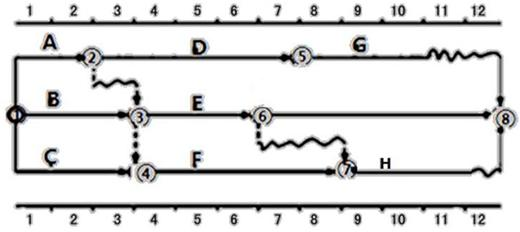

某工程双代号时标网络计划如下图所示,其中工作A的总时差为( )周。 A.1
某工程双代号时标网络计划如下图所示,其中工作A的总时差为( )周。 A.1
admin
2022-08-02
49
问题
某工程双代号时标网络计划如下图所示,其中工作A的总时差为( )周。
A.1B.2C.3D.4
选项
A.1
B.2
C.3
D.4
答案
A
解析
本题考查的是双代号时标网络计划。以终点节点为完成节点的工作,其总时差应等于计划工期与本工作最早完成时间之差。其他工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值工作A的总时差=min{2,1+0,1+1}。
转载请注明原文地址:https://www.tihaiku.com/jzgc/183467.html
本试题收录于:
建设工程造价管理题库一级造价工程师分类
建设工程造价管理
一级造价工程师
相关试题推荐
某竣工验收合格的引水渠工程,初期通水后两岸坡体出现了很长的纵向裂缝,并局部地面下
关于土的工程性质,正确的说法是()。A.土的颗粒级配越好,其工程性质受含水
()是根据建筑物的重要性、永久性、抗震性以及工程的经济性等条件对基本烈度的
(2020年真题)根据《房屋建筑与装饰工程量计算规范》(GB50854-2013
(2020年真题)根据《房屋建筑与装饰工程工程量计算规范》(GB50854-20
(2016年真题)根据《建筑工程建筑面积计算规范》(GB/T50353-2013
(2020年真题)根据《建筑工程建筑面积计算规范》(GB/T50353-2013
(2019年真题)根据《根据工程建筑面积计算规范》(GB/T50353-2013
(2012年真题)道路工程施工时,路堤填料优先采用()。A.粉性土 B.砾石
(2019年真题)根据《房屋建筑与装饰工程工程量计算规范》(GB50854-20
随机试题
It’sanannualback-to-schoolroutine.Onemorningyouwavegoodbye,andtha
Thefact_______hishealthisbadisnot
一般工程施工阶段的安全技术措施包括()。A.安全技术应与施工生产技术统一,各项
膈的主动脉裂孔位置A.在第10胸椎水平 B.在第12胸椎水平 C.在第8胸椎
在总补体活性测定时,所测定的是A.红细胞与补体结合的能力 B.补体溶解红细胞的
主观呼吸功能障碍程度评定通常采用六级制,其中2级表现是( )。A.较剧烈劳动或
光纤连接通常有两种方式,即永久性连接和可插上拆下的活动连接。影响光纤接续损耗的原
汇率变动将受到很多因素的影响,下列说法中()是正确的。A:如果一国经济加速增长,
罂粟壳有麻醉作用,其成人的每日用量是A.25~30g B.18~24g C.
根据《水法》,水资源规划按层次分为( )。A.综合规划 B.区域规划
最新回复
(
0
)
