对某项目进行工作进度检查,发现工作甲落后于进度计划,此时工作甲尚需5周才能完成,
对某项目进行工作进度检查,发现工作甲落后于进度计划,此时工作甲尚需5周才能完成,
admin
2022-08-02
75
问题

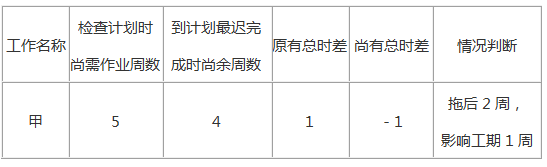

对某项目进行工作进度检查,发现工作甲落后于进度计划,此时工作甲尚需5周才能完成,而到计划最迟完成时尚余4周时间,工作甲原有总时差为1周,则工作甲()A.进度拖后1周,影响工期1周B.进度拖后1周,但不影响工期C.进度拖后2周,影响工期1周D.进度拖后2周,但不影响工期
选项
A.进度拖后1周,影响工期1周
B.进度拖后1周,但不影响工期
C.进度拖后2周,影响工期1周
D.进度拖后2周,但不影响工期
答案
C
解析
甲工作尚有总时差小于原有总时差,且为负值,说明该工作实际进度拖后,拖后的时间为二者之差(2周),此时工作实际进度偏差将影响总工期1周(即尚有总时差-1周)。
转载请注明原文地址:https://www.tihaiku.com/jzgc/183218.html
本试题收录于:
建设工程造价管理题库一级造价工程师分类
建设工程造价管理
一级造价工程师
相关试题推荐
(2013年真题)建设工程工程量清单中工作内容描述的主要作用是()。A.反映清单
(2019年真题)工程量计算规范中“工作内容”的作用有()。A.给出了具体施工作
(2019年真题)工程量清单特征描述主要说明()。A.措施项目的质量安全要求
(2011年真题)工程量清单项目划分的对象是()。A.施工过程 B.最终产品
(2020年真题)工程量清单项目中的钢筋工程量应是()。A.设计图示钢筋长度的钢
(2018年真题)工程量清单中关于项目特征描述的重要意义在于( )。 A.项
(2018年真题)BIM技术对工程造价管理的主要作用在于()。A.工程量清单项目
(2016年真题)关于推土机施工作业,说法正确的是()。A.土质较软使切土深度较
钢筋混凝土管涵施工工序中,()是管位放样的上一步工作。A.抽水 B.除淤
以下说法正确的有()。A.一般在坚硬完整岩层中开挖,围岩稳定、进度快、造价低。
随机试题
[originaltext]Whydowecry?Canyouimaginelifewithouttears?Notonlyd
施工进度计划的调整可通过工期优化来进行调整的方法,主要有()。A.缩短关键线路
()是目前美国金融管理当局对商业银行及其他金融机构的业务经营,信用状况等进行的
在检测三相接线排时,如果发现有30℃左右的热点,需要考虑人体能量对目标的反射干扰
截至2015年底,中国创业投资各类机构数已达1775家,同比增长14.4%。其中
德育随社会发展变化而发生变化,具有____,在阶级和民族存在的社会则具有____
CD4细胞不具备的活性是A.能够帮助B细胞产生抗体 B.能够产生IL-2 C
【教材已删除】配置混凝土的Ⅱ类砂中的含泥量应()。A.>1.0% B.<
A.尿三氯化铁试验 B.血浆游离氨基酸分析 C.尿蝶呤分析 D.枯草杆菌抑
下列施工准备阶段的质量控制工作中,属于技术准备工作内容的有()。A.做好设计交
最新回复
(
0
)
