背景: 某施工单位承接了4×20m 简支梁桥工程。桥梁采用扩大基础,墩身平均高

练习题库2022-08-02  29

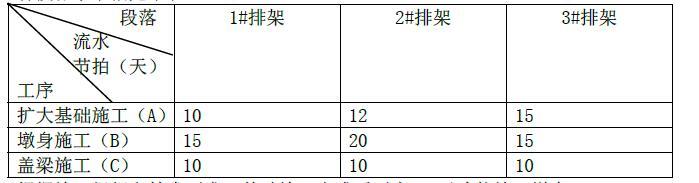

问题 背景:某施工单位承接了4×20m 简支梁桥工程。桥梁采用扩大基础,墩身平均高10m。项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。项目部拟就1#~3#排架组织流水施工,各段流水节拍见下表:根据施工组织和技术要求,基础施工完成后至少10 天才能施工墩身。问题:计算排架施工的流水工期(列出计算过程),并绘制流水横道图。

选项

答案

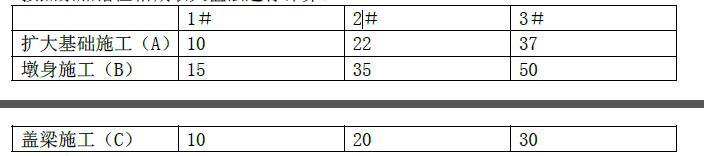

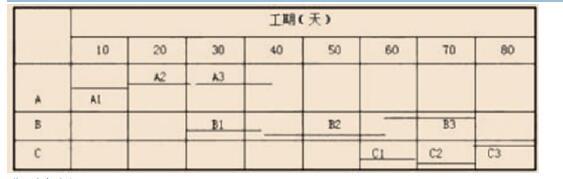

解析 按照累加错位相减取大值法进行计算。AB 之间K1=(10,7,2,-50)=10BC 之间K2=(15,25,30,-30)=30因BC 之间有10 天的技术间歇,因此总工期T=K1+K2+(10+10+10)+10=10+30+30+10=80d
转载请注明原文地址:https://www.tihaiku.com/jzgc/1799836.html

最新回复(0)
