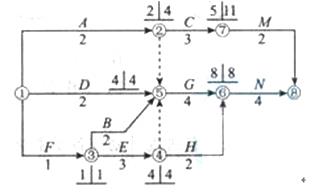

某分部工程双代号网络计划如下图所示,提供的正确信息有( )。 A、工作B为

练习题库2022-08-02  19

问题 某分部工程双代号网络计划如下图所示,提供的正确信息有(  )。A、工作B为关键工作B、工作D的自由时差为4C、工作F为关键工作D、工作G、E为非关键工作E、工作M、H为非关键工作

选项 A、工作B为关键工作
B、工作D的自由时差为4
C、工作F为关键工作
D、工作G、E为非关键工作
E、工作M、H为非关键工作

答案 CE

解析 2018版教材P134
根据图,关键线路是1-3-4-5-6-8,关键工作是FEGN,其他均为非关键线路。B选项,D工作持续时间为2,最迟时间为4,自由时差为2.
