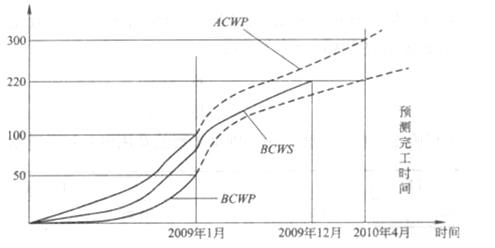

某工程的偏差分析曲线图如下图所示(图中时间均表示月底),从图可知,该工程预测完工
某工程的偏差分析曲线图如下图所示(图中时间均表示月底),从图可知,该工程预测完工
免费题库
2022-08-02
100
问题
某工程的偏差分析曲线图如下图所示(图中时间均表示月底),从图可知,该工程预测完工时间与计划完工的时间的间隔△H和预测的该工程完工时的费用偏差(CV)分别为( )。
A、1个月,50万元B、4个月,80万元C、4个月,-80万元D、5个月,-250万元
选项
A、1个月,50万元
B、4个月,80万元
C、4个月,-80万元
D、5个月,-250万元
答案
C
解析
2018版教材P93
预测完工时间与计划完工的时间的间隔H为09年12月与10年4月之间的间隔,即为4个月费用偏差(CV) = 已完工作预算费用(BCWP)— 已完工作实际费用(ACWP)=220-300=-80
转载请注明原文地址:https://www.tihaiku.com/jzgc/1783071.html
本试题收录于:
一级建造师项目管理题库会计365分类
一级建造师项目管理
会计365
相关试题推荐
以下不属于操作风险的特点的是()A.风险来源广泛 B.是一种时间成本 C.损
()是指企业、事业单位对原有设施进行固定资产更新和技术改造,以及相关配套的工程和
对产业的发展具有指导性和预测性的是()。A.产业结构政策 B.产业组织政策
34.第一、二种工作票和工作票的有效时间,以批准的检修
22.承发包工程中,工作票可实行“双签发”形式。签发工作票时,双方工作票签发人在
两导线中电流方向如图E-9所示,在图中标出通电导线间相互作用力的方向。
根据《公路水运工程安全生产监督管理办法》(交通部令2007年第1号),施工单位在
根据《公路工程质量监督规定》,建设单位或者项目法人在完成开工前各项准备工作之后,
背景材料: 某施工单位承接了某二级公路的施工,工程合同总价为6758万元。其工
属于土方路基工程施工质量控制关键点的有( )。A.施工放样与断面测量 B.确
随机试题
"Ido."ToAmericansthosetwowordscarrygreatmeaning.Theycanevenchange
2月1日,某期货交易所5月和9月豆粕期货价格分别为3160元/吨和3600元/吨,套利者预期价差将缩小,最有可能获利的是()。A、同时买入5月份和9
WanttoKnowYourDiseaseRisk?CheckYourExposomeA)Whenitcom
由于通风与空调工程与建筑物间的相对位置关系更加的密切,所以在阅读通风与空调工程图
鞭毛的着生点和支生点是在( )。A.荚膜和细胞壁 B.细胞膜和细胞壁
2013年二季度,我国税收月收入同比增速逐步提高,分别为7.9%,8.3%和12
下列哪类建筑人流疏散一般兼有集中疏散和连续疏散两种类型?()(2011年真
厂房火灾危险性类别检查时,下列()的火灾危险性可按火灾危险性较小的部分确定。A.
正常成年人安静时,通气/血流比值的正常值是 A.0.48B.0.64
下列市场细分变量中,属于行为变量的有()。A.待购阶段和态度 B.购买动机
最新回复
(
0
)
