某公司中标某沿海城市一栋办公楼工程,该公司进场后,给整个工程各工序进行划分,编制
某公司中标某沿海城市一栋办公楼工程,该公司进场后,给整个工程各工序进行划分,编制
免费题库
2022-08-02
75
问题

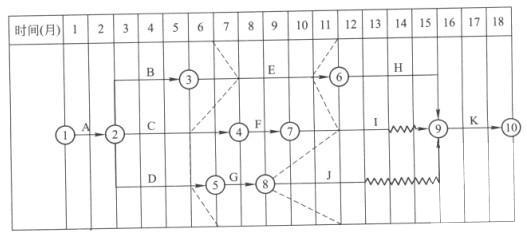

某公司中标某沿海城市一栋办公楼工程,该公司进场后,给整个工程各工序进行划分,编制双代号时标网络图,并根据6月底、11月底进度检查实际情况,在网络图中标出两次检查的实际进度前锋线,如下图所示:
在工程施工过程中发生以下事件:事件一:施工单位施工至工作H时,该沿海城市遭受海啸袭击,使该工作持续时间延长了2个月。经评估,施工单位人工费、机械费、临时建筑损失18万元。建筑物受到海水侵蚀,清理、返工费用25万元,施工单位提出了工期2个月、费用43万元的索赔要求。事件二:施工单位施工至Ⅰ工作时,由于建设单位供应材料的质量问题,造成施工单位人工费、机械费损失5万元。同时造成持续时间延长2个月。施工单位提出了工期、费用索赔要求。问题:1.根据时标网络图进度前锋线分析6月、11月底工程的实际进展情况。2.根据11月底的检查情况,试绘制从12月开始到工程结束的时标网络计划。3.事件一中,施工单位的各项索赔是否成立,并分别说明理由。4.事件二中,施工单位的各项索赔是否成立(不考虑事件一的影响),并分别说明理由。
选项
答案
解析

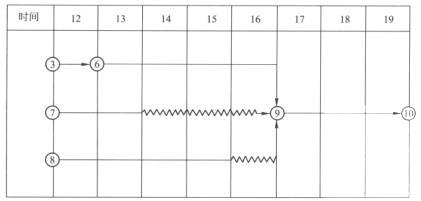

1.根据时标网络图上进度前锋线,可知:(1)6月底检查结果:工作E进度超前一个月,工作C进度滞后一个月,工作D进度滞后一个月。(2)11月底检查结果:工作E进度滞后一个月,工作Ⅰ进度与原计划一致,工作J进度滞后三个月。2.从12月开始,工作E剩余一个月,工作J刚刚开始,从12月开始到工程结束的时标网络计划如下图所示:3.事件一中的2个月工期索赔:成立理由:工作H在关键线路上,其工期延误将造成总工期延误,造成工期延误的原因属不可抗力,故工期索赔成立。事件一中的43万元费用索赔:不成立理由:不可抗力造成的费用损失,其中:(1)施工单位人工费、机械费、临时建筑损失费等18万元应由施工单位自行承担;(2)建筑物受到海水侵蚀,清理、返工费用25万元应由建设单位承担。4.事件二中的2个月工期索赔:不成立理由:原进度计划中,Ⅰ工作存在自由时差,自由时差为2个月。造成工期延误的原因虽为建设单位供应材料的质量问题,但延误的2个月不影响总工期,故工期索赔不成立。事件二中的5万元费用索赔:成立理由:建设单位供应的材料,其质量责任属建设单位责任范围,故费用索赔成立。
转载请注明原文地址:https://www.tihaiku.com/jzgc/1738771.html
本试题收录于:
建设工程项目管理题库会计365分类
建设工程项目管理
会计365
相关试题推荐
证券交收环节的含义包括()。A.投资者与投资者之间的证券交收 B.证券公司与
某上市公司每10股派发现金红利1.50元,同时按10配5的比例向现有股东配股,配
上海证券交易所和深圳证券交易所的组织形式都属于()。A.公司制 B.会员制
公募基金的托管人以()名义在中国登记结算公司开立结算备付金账户,用于基金场内证
证券公司向客户收取的佣金(包括代收的证券交易监管费和证券交易所手续费等)不得高于
假设某投资者在2013年12月31日,买入1股A公司股票,价格为100元,201
提前赎回风险是指对于含有提前赎回条款的公司债,发行公司可能在市场利率大幅()时
公司也面临来源于人力、系统、流程出错,以及其他不可控但会影响公司运营的风险这被称
基金公司投资交易流程不包括()。A.形成投资策略 B.构建投资组合 C.执
基金公司的()是为基金投资运作提供支持,主要从事宏观、行业和上市公司投资价值研
随机试题
[originaltext]DoyouhaveMr.Shin’smobilenumber?(A)Yes,letmegetitfor
[originaltext]W:Oh,Steve,you’reearly!I’mhappyyou’rehereearlytodaybec
TheEnglishlanguageistheresultofth
上述生物碱的混合物,可用升华法提取的是A.麻黄碱 B.咖啡因 C.氧化苦参碱
下列有关护理学科历史事件的描述,正确的是A:1912年国际护士会确定国际护士节时
1939年,毛泽东在《中国革命和中国共产党》中指出:中国是在许多帝国主义国家的统
(2018年真题)甲、乙是某期货公司的客户,做期货交易。甲持有空头合约,乙持有多
不属于无牙颌分区的依据是A.距离义齿边缘远近程度不同 B.各部分骨质致密程度不
因为学习内容包括不同方面,因此,需要采用不同的评估方式,下列不属于这里所讲的“学
电梯安装自检试运行结束后,由( )负责进行校验和调试。A.电梯监理单位 B.
最新回复
(
0
)
