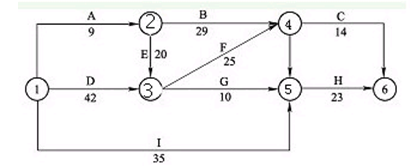

某双代号网络计划如下图所示。由于恶劣天气原因,工作A施工时间延误40天,则会影响施工工期( )天。
A、0B、6C、11D、27
选项
A、0
B、6
C、11
D、27
答案
C
解析
2018新教材P138-139该双代号网络计划关键线路为1-3-4-5-6,总工期为90天。

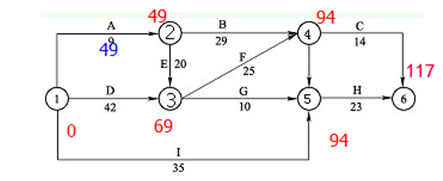

延期后的网络图为:
所以延误后的工期为117-90=27
转载请注明原文地址:https://www.tihaiku.com/jzgc/1737346.html
本试题收录于:
建设工程项目管理题库会计365分类
建设工程项目管理
会计365
相关试题推荐
下列关于基金资产估值频率的说法中,错误的是()。A.基金一般都按照固定的时间间
关于土地投资,以下表述正确的是()A.土地投资价值受宏观环境和法律法规因素影响
关于基金业绩归因,以下表述错误的是()A.基金业绩归因中,通常会从多个时间维度
上海证券交易所接受大宗交易的时间为每个交易日的()。A.9:15-11:30、
关于信用利差的特点,以下各项表述错误的是()。A.信用利差受经济预期影响 B
下列几种因素中,对股票价格影响最大的是()A.预期的利润 B.以往的利润
其他条件不变,债券到期日越长,债券价格受市场利率影响就()A.越大 B.无影
某零息债券面值为100元,市场利率为2.5%,到期时间为3年,则内在价值为()
影响回购协议利率的因素有()。 Ⅰ抵押证券的质量 Ⅱ回购期限的
关于期货市场具有价格发现功能的原因描述错误的是()A.投机者并不重要,只有套期
随机试题
Whoistheman?[originaltext]M:I’dliketomakeanappointmenttoseeDoctorS
Joy-MarketReturnsPolicyWithafewexceptions,anythingpu
AccordingtoMsMurphy,theaccountingmethodologyhadnothingtodowith[br]W
DEVELOPMENTSINTHECONSTRUCTIONOFTALLBUILDINGS1Untiltheninetee
Britain’sredphoneboxeshavebecomeoutofdateintheageofthemobile.
[originaltext]W:Exercise,exercise,exercise,wehearsomuchaboutitthesed
ArtificialIntelligence(AI)A)Weoftendon’tnoticeit,butartificialint
以下有关监控、收费系统光电缆线路要求描述中,错误的选项是()。A.多股软线
患者,男,34岁。反复发生肌衄,久病不愈,神疲乏力,头晕目眩,面色苍白或萎黄,食
手三阳经的走向为A.从头走足 B.从足走腹 C.从胸走手 D.从手
最新回复
(
0
)
