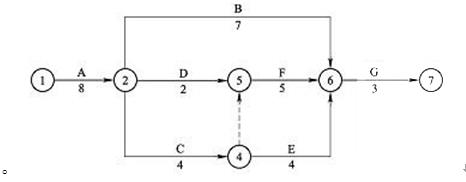

已知某工程双代号网络图如下,按照计划安排F工作的最早开始时间为(  )。

admin2022-08-02  4

问题 已知某工程双代号网络图如下,按照计划安排F工作的最早开始时间为(  )。A、第10天B、第12天C、第14天D、第17天

选项 A、第10天
B、第12天
C、第14天
D、第17天

答案 B

解析 2018新教材P138F工作开始前,需要先完成工作A、工作D和工作C。完成工作A、工作D的总时间为10天(8+2天);完成工作A、工作C的总时间为12天(8+4天)。两者取大,为12天。因此,F工作最早开始时间为12天,选项B正确。
