某施工单位承接了一项通信线路工程,其中包括新建架空线路、新建管道工程、以及利旧管

admin2022-08-02  26

问题 某施工单位承接了一项通信线路工程,其中包括新建架空线路、新建管道工程、以及利旧管道线路工程;双方约定2021年8月3日开工,并于2021年7月9日签订合同,合同签订前施工单位对施工合同是否合法,客户的审批手续是否完备健全,合同是否需要公证和批准等事项进行重点检查。  新建管道端人手孔均为标准人手孔,内径尺寸900mm*1200mm,内外壁抹灰操作空间需至少300mm,人手孔坑放坡宽度为100mm,施工单位根据实际情况开挖人手孔坑。新建架空线路施工过程中,监理单位发现部分杆洞及地锚埋设深度等隐蔽工程不合格,监理单位要求整改。中继段施工完毕之后,施工单位根据规定进行中继段测试,并填写相关测试记录表。测试阶段,出现部分指标不合格现象,不合格项目统计如下:问题:1.施工单位在签订合同前还需对合同进行哪些关键审核把关;2.请指出施工单位开挖人手孔尺寸(宽*高)3.简述新建架空线路和新建管道线路隐蔽工程4.简述中继段测试内容及应填写测试记录表5.用排列图法对存在的质量问题进行分析,并指出存在的主要质量问题

选项

答案

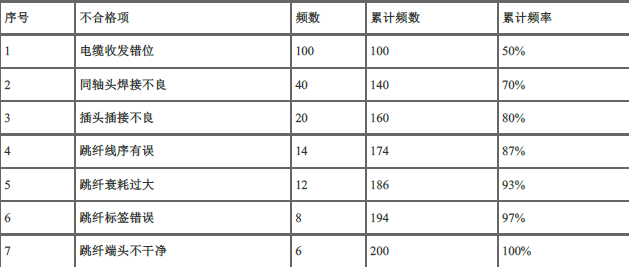

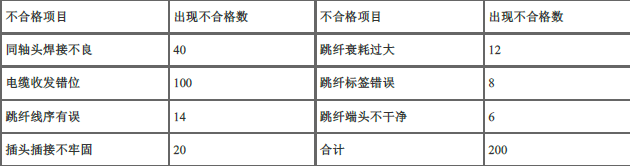

解析 1.(1) 合同是否完整无误,包括合同文件的完备和合同条款的完备;(2) 合同是否采用了示范文本,与其对照有无差异;(3) 合同双方责任和权益是否失衡, 确定如何制约;(4) 合同实施会带来什么后果,完不成的法律责任是什么以及如何补救;(5) 双方对合同的理解是否一致,发现歧义及时沟通2.根据相关规定,人手孔开挖宽度应等于人 (手) 孔基础尺寸+操作宽度+放坡宽度本工程人手孔开挖宽度应为;宽度900mm+2*200mm+2*300+2*100mm=2100mm长度1200mm+2*200mm+2*300+2*100mm=2400mm3.新建架空线路:电杆洞深、拉线坑深度、拉线下把的制作、接头装置的安装及保护、防雷地线的埋设深度;  新建管道线路:管道沟及人(手)孔坑的深度、地基与基础的制作、结构各部位钢筋制作与绑扎、混凝土配比、管道铺管质量、人 (手)孔砌筑质量、管道试通、障碍处理情况。4.中继段光纤线路衰减系数(dB/ km)及传输长度、光纤通道总衰减、光纤后向散射曲线、光缆对地绝缘测试、光纤偏振模色散(PMD)及色度色散(CD) 测试  中继段光纤线路衰减测试记录表 、中继段光纤通道总衰减测试记录表、中继段光纤后向散射曲线表、光缆线路对地绝缘测试记录表、中继段光纤偏振模色散系数测试记录表5.不合格项排列表本工程的主要质量问题:电缆收发错位、同轴头焊接不良和插头插接不良
转载请注明原文地址:https://www.tihaiku.com/jzgc/165981.html

最新回复(0)
