某设备安装工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工期,项
某设备安装工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工期,项
admin
2022-08-02
64
问题

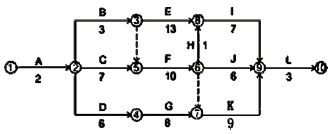

某设备安装工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工期,项目技术负责人编制了相应施工进度安排(如图1所示),报项目经理审核。项目经理提出要准备不同详细程度的工作分解计划,并按不同的时间点汇报工作进度情况。
因为本工程采用了某项专利技术,其中工序B、工序F、工序K必须使用某特种设备,且需按“B→F→K”先后顺次施工。该设备在当地仅有一台,租赁价格昂贵,租赁时长计算从进场开始直至设备退场为止,且场内停置等待的时间均按正常作业时间计取租赁费用。项目技术负责人根据上述特殊情况,对网络图进行了调整,并重新计算项目总工期,报项目经理审批。 项目经理二次审査发现:各工序均按最早开始时间考虑,导致特种设备存在场内停置等待时间。项目经理指示调整各工序的起止时间优化施工进度安排以节约设备租赁成本。问题:1.写出下列工作的紧前工作和紧后工作2.写出图1网络图的关键线路(用工作表示)和总工期。3.画出调整后的施工进度计划图,并根据特种设备使用的特殊情况,调整后的网络图总工期是多少?4.根据重新绘制的网络图如各工序均按最早开始时间考虑,特种设备计取租赁费用的时长为多少?优化工序的起止时间后,特种设备应在第几周初进场?优化后特种设备计取租赁费用的时长为多少?5.进行工作分解时具体到何种详细程度,应考虑哪些因素;简述编制施工进度计划的依据及进度报告的类型。
选项
答案
解析
1.

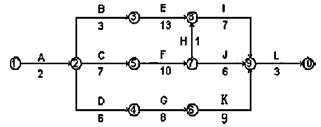

2.关键线路为:A→C→F→H→I→L。总工期为:2+7+10+1+7+3=30(周)3.调整后双代号网络图关键线路:A-C-F-K-L调整后双代号网络图总工期:2+7+10+9+3=31周
4.按最早开始考虑,特种设备计取租赁费用的时长为3+4+10+9=26(周)。优化工序的起止时间后,应在第6周初进场,优化后特种设备计取费用时长为3+1+10+9=23(周)【解析】合理安排机械仪表的进出场时间,最开始的工作按照最晚的开始时间开始。5.1)项目承担者的角色,2)工程规模和复杂程度,3)风险程度,4)承(分)包商或工作队伍的数量,5)各层次管理者对项目计划和实施状况报告的结构、详细程度和深度要求。编制施工进度计划的依据:1)施工合同对工期等相关要求。2)批准的施工图设计。3)施工定额。4)现场摸底报告5)项目资源供应状况。6)以往类似工程的实际进度及经济指标。进度报告的类型:工程日报、工程周报、工程月报以及工程阶段性报告
转载请注明原文地址:https://www.tihaiku.com/jzgc/165956.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
根据《建设项目经济评价方法与参数(第三版)》,建设投资由()三项费用构成。A:工
关于竣工结算的编制与审查的说法中,错误的是()。A:单位工程竣工结算由承包人编制
根据FIDIC施工合同条件,缺陷通知期的起算日期是()。A:工程师颁发履约证书之
根据FIDIC施工合同条件,付给指定分包商的款项来源就是()。A:暂定金额 B
关于开工和合同工期的说法中,符合《标准施工招标文件》合同条款要求的是()。A:承
在建设项目施工招标过程中,应包括在资格预审文件中的是()。A:资格预审申请函
下列内容中,属于施工图预算重点抽资法审查重点的是()。A:单位面积用工 B:有
某建设项目由若干单项工程构成,应包含在其中某单项工程综合概算中的费用项目是()。
在工业项目总平面设计中,能够反映总平面设计用地经济合理性的指标是()。A:厂房展
下列工程设计阶段中,对控制工程造价影响最小的是()阶段。A:初步设计 B:技术
随机试题
根据票据法律制度的规定,下列选项中属于无效票据的有()。A.甲出票给乙,甲在票据
Whichofthefollowingisasuitablepre
完全佐剂的组成A.液状石蜡+羊毛脂 B.羊毛脂+氢氧化铝 C.液状石蜡+卡介
某综合楼,地下1层,地上5层,局部6层,一层室内地坪标高为±0.000m,室外地
A.大量出汗可引起低渗性脱水B.大量出汗可引起高渗性脱水C.支配小汗腺的
下列说法正确的是:()A.谎报军情罪和战时故意提供虚假敌情罪的主体都必须是军人
下列关于建筑工程施工质量验收要求的说法中,正确的是( )。A.工程施工质量验收
确定小负荷用电单位供电电源方案的正确原则是.()。A.宜接入地区低压电网;B.
有一名6岁男孩,3天前右额碰在桌子角上,当时能哭,现右额颞部头皮隆起,局部触之有
孕妇HBeAg(+),对其新生儿最好应注射A、丙种球蛋白 B、HBIG+乙型肝
最新回复
(
0
)
