首页
登录
建筑工程
某施工单位承接了一项PTN网络工程,施工内容包括五个局站的设备安装及测试,所有P
某施工单位承接了一项PTN网络工程,施工内容包括五个局站的设备安装及测试,所有P
admin
2022-08-02
46
问题
某施工单位承接了一项PTN网络工程,施工内容包括五个局站的设备安装及测试,所有PTN设备有100G移动接口,项目部制定的网络计划图如下:

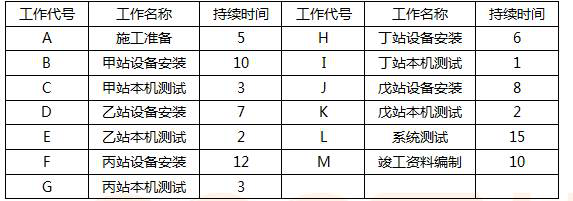

上图中工作代号与工作内容的对用关系如下表
根据合同约定,建设单位按照各局站工作的最早开始时间,将设备运到机房,施工中发生如下事件:事件一:乙站、丙站设备均推迟2天运到机房;事件二:施工单位仪表比计划最早进场时间推迟5天时间;事件三:在丁站本机测试中,仪表故障造成测试工作延迟6天;问题:1.本工程施工组织设计中应包括哪些资源的配备计划?2.采用简化时标分析法,标注B、E、F、I工作时间参数。3.列出本项目的关键工作,计算计划工期。4.各事件顺序发生时,分别影响的工期多少天?那些可以向建设单位索赔工期,本工程的实际工期是多少天?5.在本机测试网元级测试中,本工程除需要测试接口的平均发送光功率、接收光灵敏度和最小过载光功率外,还需要测试哪些项目?
选项
答案
解析

1.①用工计划(人员安排);②施工车辆、机具及仪表使用计划;③材料需求计划;④资金需求及使用计划。2.
3.关键工作是:A-D-H-J-K-G-L-M计划工期=5(A)+7(D)+6(H)+8(J)+2(K)+3(G)+15(L)+10(M)=56(天)4.事件一:1)、乙站设备推迟2天运到机房,致D工作推迟2天,因D工作是关键工作,致工期拖后2天。设备推迟运到机房是建设单位责任,故可以向建设单位提出工期索赔。2)、丙站设备推迟2天运到机房,致F工作推迟2天,因事件顺序发生,F工作推迟2天未超出其总时差3天,故对工期无影响。事件二:施工单位仪表比计划最早进场时间推迟5天,因事件顺序发生,致E工作推迟3天,但未超出其总时差8天,故对工期无影响。仪表推迟进场是施工单位责任,故不可以向建设单位提出工期索赔。事件三:丁站仪表故障造成测试工作推迟6天,致I工作推迟6天,因事件一和事件二影响,I工作总时差为5天,推迟6天超出其总时差5天,致工期拖后1天。仪表故障是施工单位责任,故不可以向建设单位提出工期索赔。本工程实际工期为:56+2+1=59天5.还需要测试:①吞吐量②时延③过载丢包率④背靠背。
转载请注明原文地址:https://www.tihaiku.com/jzgc/165776.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
某工作的自由时差为1天,总时差为4天。该工作施工期间,因发包人延迟提供工程设备
FIDIC施工合同条件下,业主对实施、完成和修复工程所接受的金额称为接受的合同
根据《标准施工招标文件》,关于缺陷责任期内缺陷()。 A.发包人发现已接收使
某施工企业投标一城市基础设施项目,该企业报价为5000万元,则其应交的投标保证
以下不属于措施项目清单编制依据的是() A.拟建工程的施工技术方案 B.其
下列施工机械,其安拆及场外运费不能计算到施工机械台班单价中的是()。 A.工
施工企业按规定缴纳的车船使用税应计入建安工程造价的()。 A.税金B.利润
某工程施工工期为280天,现场搭建可周转使用的临时办公用房200m2,造价为1
某施工企业积累的资料反映,年均冬雨斯施工增加费开支额为9万元,年均建安产值为1
FIDIC施工合同条件下,承包商只能获得工期补偿的索赔事件有()。 A.延
随机试题
Anyonewithhalfaneyeontheunemploymentfiguresknewthattheassertionabou
Noonehadeverbelievedhim,thatonesummereveninghehadwanderedonto
[img]2019m9x/ct_eyyjsbm_eyyjsbreada_0166_201909[/img]Toparaphrase18th-cent
强华有限公司专业生产都市风尚套装沙发,近几年来,公司业务迅猛发展,逐渐成为业内知
手动状态下,当集中火灾报警控制器、消防联动控制器收到火灾报警信息时,会在屏幕上显
10个月男婴,体重7.5kg,腹泻6d,中度脱水并酸中毒,脱水纠正后突发惊厥,首
A.HAV B.HBV C.HCV D.HDV E.HEV具有高度变异性
在教育教学中采用“一刀切、一锅煮”、整齐划一的方法,违背了个体身心发展的____
(2018年真题)期货公司强行平仓数额与客户需追加的保证金数额相比,()。
A.易兴奋症、震颤、口腔炎 B.白血病 C.低血红蛋白性贫血 D.间皮
最新回复
(
0
)
