首页
登录
建筑工程

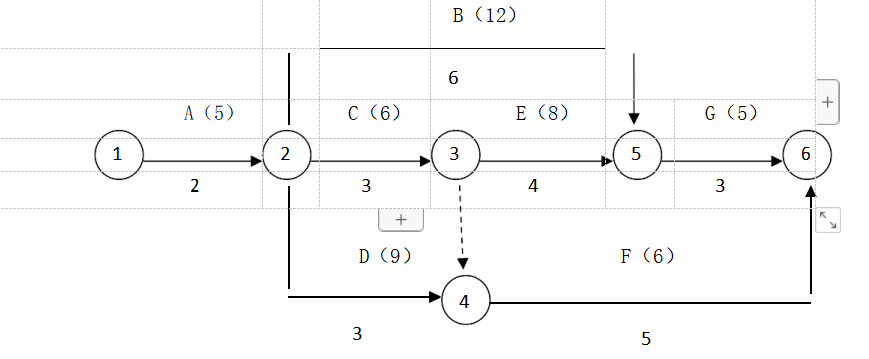

某通信直埋光缆工程承包商在工程开工前向监理工程师提交了如图所示的施工网络进度计划
某通信直埋光缆工程承包商在工程开工前向监理工程师提交了如图所示的施工网络进度计划
admin
2022-08-02
97
问题
某通信直埋光缆工程承包商在工程开工前向监理工程师提交了如图所示的施工网络进度计划,并说明计划中各项工作均按最早开始时间安排作业。图中箭线下方数据为持续时间(单位:周);箭线上方括号外字母为工作名称,括号内数据为预算费用(单位:万元)。监理工程师审查后批准了该计划。
在工程施工到第5 周末检查进度结果为:工作A 全部完成;工作B 完成了4 周的工作量;工作C 完成了2 周的工作量;工作D 完成了1 周的工作量;其余工作均未开始。问题:1、请指出该工程进度控制的关键工作有哪几项?计划工期是多少?2、请根据第5 周末的检查结果,指出哪项工作产生了进度拖延?拖延时间是多少?如果后续工作不做天正,该工程的工期可能会延长多少时间?3、请计算第5 周末的计划完成工作预算成本(BCWS)、已完成工作预算成本(BCWP)。4、如果该工程施工到第5 周末的实际成本支出(ACWP)为万元,请计算该工程的成本偏差(CV)和进度偏差(SV),并说明费用和进度状况。5、如何预防光缆对地绝缘不合格?
选项
答案
解析
1.关键工作有A、C、E、G 四项工作。计划工期为:2+3+4+3=12 周。
2.工作C、D 产生了进度拖延。工作C 拖延了1 周,工作D 拖延了2 周。工期可能延长1周。
3.计划完成工作预算成本(BCWS)=5+6+12*(3/6)+9=26 万元
已完成工作预算成本(BCWP)=5+12*(4/6)+6*(2/3)+9*(1/3)=5+8+4+3=20 万元
4.成本偏差(CV)=BCWP - ACWP=20 – 24=- 4.5 万元成本超支
进度偏差(SV)= BCWP – BCWS=20 -26=- 6 万元进度拖后
5.预防光缆对地绝缘不合格措施:
(1)在光缆敷设和回填土时应避免光缆外皮损伤;
(2)接头盒必须按工艺要求封装严密。
转载请注明原文地址:https://www.tihaiku.com/jzgc/165048.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
建筑工人实名制管理费应计入()。A.规费 B.其他项目费 C.分部分项工程费
施工总承包企业为扩大生产购买大型塔式起重机产生的现金流量属于()。A.投资活动产
某建设工程项目的设备及工器具购置费为2500万元,建筑安装工程费为2000万元,
在国际工程项目建筑安装工程费用中,包括在合同中的暂定金额是()的备用金。A.承包
根据《建设工程工程量清单计价规范》(GB50500-2013),下列费用可用暂列
为工程建设而购置的办公生活家具发生的费用属于()。A.建筑工程费 B.安装工程
设计概算是设计单位编制和确定的建设工程项目从筹建至()所需全部费用的文件。A.竣
某施工项目现有两个对比工艺方案,甲方案是过去曾经应用过的,乙方案是新方案,两方案
某施工机械预算价格为100万元,预算残值率为5%,折旧年限为8年(年限平均法折旧
建设工程定额中,概算定额的研究对象是()。A.分部分项工程 B.扩大的分部分项
随机试题
Naturalflavoringsandfragrancesareoftencostlyandlimitedinsupply.Fo
[originaltext]Theearliestprocessofmakingpaperwasdonealmost5,000ye
Fromthehealthpointofviewwearelivinginamarvelousage.Alargenumb
Scientificresearchhasrevealedthatthroughouttheanimalworld,communica
按照网络的传输介质分为()A.广域网 B.导向传输网 C.局域网 D.非
1mol琥珀酸脱氢生成延胡索酸,脱下的氢通过呼吸链传递,在KCN存在时,可生成多
下列有关铜蓝蛋白的叙述错误的是A.为含铜的糖蛋白B.由于含铜而呈蓝色C.具有基因
全封闭式阳台( )计算建筑面积。A.按其水平投影面积的一半 B.按其外围水平
重度一氧化碳中毒最有效的治疗方法是()。A.立即脱离中毒环境 B.氧疗 C
呈类球形,气芳香,味辛凉,略似樟脑的药材是A.北葶苈子 B.南葶苈子 C.槟
最新回复
(
0
)
