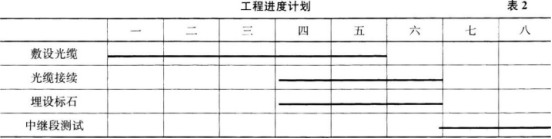

某光缆线路工程进度计划,见表2,单位为周。
说明:①各项工作每周完成量相等。②光缆接续在敷设光缆完成60%工作量时开始。③埋设标石在敷设光缆完成60%工作量时开始。④中继段测试必须在光缆接续全部完成后才能开始。⑤每周工作7d。第五周时各项工作完成的进度累计情况,见表3。
【问题】1.定性分析各工序前五周每周的实际进度与计划的关系。2.计算第五周末各项工序实际进度比计划进度起前或拖后多少天?(计算结果如遇小数,采用进一法)3.若从第六周开始仍按原计划周进度组织施工,总工期为多少天?比原计划延长多少天?4.光缆中继段测试应包括哪些内容?
选项
答案
解析
1.各工序前五周每周的实际进度与计划的关系:(1)敷设光缆:第一周比计划拖后,第二周与计划相同,第三周比计划超前,第四周比计划拖后,第五周比计划拖后。(2)光缆接续:第四周比计划拖后,第五周比计划超前。(3)埋设标石:第四周比计划拖后,第五周比计划拖后。 2.敷设光缆比原计划拖后(100%-80%)×5×7=7d。
光缆接续比原计划拖后(67%-40%)×3×7=6d。
埋设标石比原计划拖后(67%-7%)×3×7=13d。
3.总工期为35+7+6+14=62d。
比原计划延长6d。
4.光缆中继段测试内容:(1)光纤接头损耗;(2)光纤线路衰耗;(3)光纤后向散射信号曲线;(4)PMD(偏振模色散);(5)光缆对地绝缘。
转载请注明原文地址:https://www.tihaiku.com/jzgc/164744.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
关于分部分项工程量清单中项目特征描述的作用的说法,错误的是()。A.项目特征是进
某新建项目的工程费用为1000万元,场地准备费按照工程费用的5%计算,施工中的拆
某工程在保修期内,因工程质量问题导致卫生间漏雨,发包人多次通知承包人进行维修,但
在国际工程报价中,投标人为了既不提高总报价,又能在结算中获得更理想的经济效益,运
在工程量清单计价模式下,已知某多层砖混住宅土方工程的清单工程量为2430m3,承
某新建设项目建筑面积5000㎡,按概算指标和地区材料预算单价等算出一般土建工程单
工程量清单的编制包括以下程序:①项目编码的设置;②计量单位的选择;③项目名称的确
分部分项工程量清单项目编码以五级编码设置,01-02-03-004-005,其中
采用定额单价法计算施工图预算时,需根据施工图设计文件和预算定额,按分部分项工程顺
根据《建设工程工程量清单计价规范》GB50500-2013,招标工程量清单中项目
随机试题
Cross-CulturalCommunicationTipsforAmericansI.WhyAmericansneedcross-cult
Oneafternoonrecently,twounrelatedfriendscalledtotellmethat,well,
Passage2[originaltext]OnbehalfofallthemembershipoftheUnitedNation
SNMPv2提供了几种访问管理信息的方法,其中属于SNMPv2特有的是( )。
下列关于新手型教师教学的特点描述正确的是()。A.新手型教师的课时计划简洁,以学
市场上期限较长的债券收益率通常比期限较短的债券收益率更高,这个高出的收益率称为(
土地使用权未确定或权属纠纷未解决的,城镇土地使用税的纳税人为()。A.代管人
对教育投资的私人收益进行估计的选择性偏差表现为()。A.低估了上大学的人通过上大
合金钢管道焊接时,为确保焊口管道内壁焊肉饱满、平整等,其底层和其上各层的焊接方法
大型建设工程项目总进度纲要的内容之一是()。A.里程碑事件的计划进度目标
最新回复
(
0
)
