首页
登录
建筑工程
某矿业工程施工进度计划网络图如图3所示: 施工中发生了以下事件: 事件1
某矿业工程施工进度计划网络图如图3所示: 施工中发生了以下事件: 事件1
admin
2022-08-02
88
问题

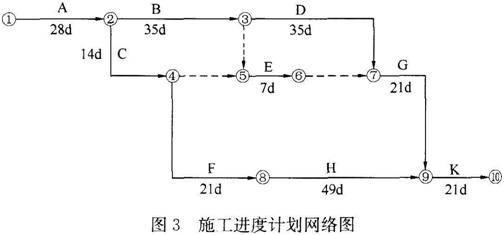

某矿业工程施工进度计划网络图如图3所示:

施工中发生了以下事件:事件1:A工作因设计变更停工10d;事件2:B工作因施工质量问题返工,延长工期7d;事件3:E工作因建设单位供料延期,推迟3d施工。在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。统计数据见表2:
【问题】1.本工程计划总工期和实际总工期各为多少天?2.施工总承包单位可否就事件1~3获得工期索赔?分别说明理由。3.计算截止到第110d的合计BCWP值。4.计算第110d的成本偏差CV值,并做CV值结论分析。5.计算第110d的进度偏差SV值,并做SV值结论分析。
选项
答案
解析

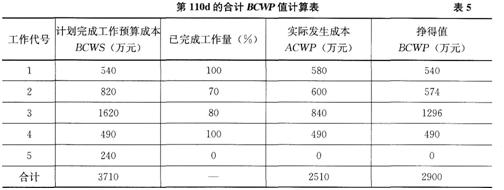

1.本工程计划总工期=28+35+35+21+21=140d,实际总工期=140+10+7=157d。 2.施工总承包单位可否就事件1~3获得工期索赔的判定及其理由:事件1可以获得工期索赔。理由:A工作是因设计变更而停工,应由建设单位承担责任,且A工作属于关键工作。事件2不可以获得工期索赔。理由:B工作是因施工质量问题返工,应由施工总承包单位承担责任。事件3不可以获得工期索赔。理由:E工作虽然是因建设单位供料延期而推迟施工,但E工作不是关键工作,且推迟3d未超过其总时差。3.计算截止到第110d的合计BCWP值(见表5):
截止到第110d的合计BCWP值为2900万元。4.第110d的成本偏差CV=BCWP-ACWP=2900-2510=390万元。CV值结论分析:由于成本偏差为正,说明成本节约390万元。5.第110d的进度偏差SV=BCWP-BCWS=2900-3710=-810万元。SV值结论分析:由于进度偏差为负,说明进度延误了810万元。
转载请注明原文地址:https://www.tihaiku.com/jzgc/161948.html
本试题收录于:
一建矿业工程实务题库一级建造师分类
一建矿业工程实务
一级建造师
相关试题推荐
某混凝土结构施工采用木模板。木模板一次净用量为150m2,模板现场制作安装不可避
施工企业收取的下列款项中,不能计入企业收入的是()。A.代扣职工个人的所得税
根据《建设工程施工合同(示范文本)》GF一2017—0201,关于工程保修及保修
某建设工程师项目的造价中人工费为3000万元,材料费为6000万元,施工机具使用
某施工机械预算价格为80万元,折旧年限为10年,年平均工作250个台班,一次大修
在编制机械台班定额的时候,第一步拟定施工的正常条件包括()。A.工作地点的合理
编制施工图预算时,分项工程施工工艺条件与定额单价不一致而造成人工、机械的数量增减
企业财务会计提供的信息之一是()。A.过去的财务状况 B.计划的经营成果
采用实物量法编制施工图预算主要的缺点是()。A.没有考虑材料价差 B.工作量
某建设工程施工过程中,由发包人供应的材料没有及时到货,导致承包人的工人窝工5个工
随机试题
[originaltext]W:Itlookslikerain.Heretakemyraincoat.M:Thanksallthes
Forthispart,youareallowed30minutestowriteashortessay.Youshould
小品的主题立意包括:哲理性、教化性、新奇性、多义性和:()A.杂文品格 B.
用人单位的法定代表人与劳动者协商签订劳动合同的行为是()。A.法定代表人个人的
2015年l月24日11时25分,D煤矿七井发生一起特别重大瓦斯爆炸事故,死亡9
根据《统计法》规定,制定统计调查项目,应当同时制定()。A.该项目的统计调查方案
缺乏下列哪种物质,会影响对视力有要求的运动项目( )A.维生素A B.维生素
金融期权的主要风险指标Vega=( )。A.期权价值变化/到期时间变化 B.
妊娠期间用药风险最大的时间段是A.妊娠15周 B.妊娠18周 C.妊娠3~8
第二恒磨牙窝沟封闭的适宜年龄为()A.6~7岁 B.13~15岁 C.11~
最新回复
(
0
)
