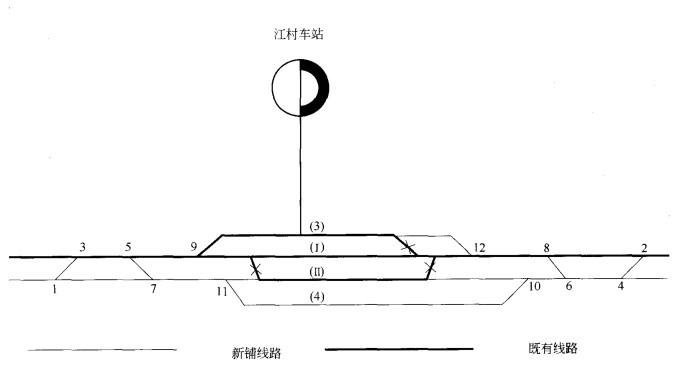

某单线铁路车站(如下图所示),在复线施工中需要站台抬高10cm,原先的两股到发线
某单线铁路车站(如下图所示),在复线施工中需要站台抬高10cm,原先的两股到发线
admin
2022-08-02
54
问题
某单线铁路车站(如下图所示),在复线施工中需要站台抬高10cm,原先的两股到发线有效长度为850m,新增的到发线有效长度为1050m。
问题:1.简述车站施工过渡方案。2.简述全部单号道岔铺设方案和作业内容。3.简述临时要点封锁施工程序。
选项
答案
解析
1.车站过渡方案是:
(1)12号道岔预铺插入,铺设(3)道延长部分,要点拆除旧岔,12号道岔利用旧岔信号作平移。
(2)行车走(3)道形成过渡,9与12号道岔直股锁闭,侧股开通,(Ⅰ)线,(Ⅱ)线股道区作抬高进行改造施工,(Ⅱ)线两端道岔拆除。
(3)要点临时封锁,9号、12号道岔一次抬高10cm。
(4)行车走(Ⅰ)道,(3)道封锁,9与12号道岔直股开通,侧股锁闭。
(5)抬高(3)道,恢复(3)道行车。
(6)施工过渡完成,其余轨道工程结合车站改造逐步完成。
2.单号道岔铺设方案和作业内容:
(1) 1、7、11号道岔采取原位直接铺设方案,其作业内容有铺砟碾压、铺岔枕、铺轨、精细整道(岔)。
(2)3、5号道岔采取滑移插入的铺设方案,其作业内容有预铺道岔、要点封锁、整体滑移、恢复信号连接、精细整道(岔)。
3.要点封锁作业程序:
(1)提前1个月递交申请报告;
(2)批准后施工准备;
(3)实施前1小时施工单位安全人员驻站;
(4)设置施工标识,封锁作业至完成;
(5)检查线路与信号,解除封锁,移动施工标识牌撤除;
(6)施工人员撤出,驻站人员撤出。
【分析与提示】
1.车站过渡方案的制订要考虑道岔在列车进站和出站时的使用及信号的配合,尽量不增加新的信号装置,一般考虑既有信号的平移,保证信号作用和使用条件未做改变。
2.要点封锁作业程序各个铁路局具体要求不完全相同,本案例只做示范。
转载请注明原文地址:https://www.tihaiku.com/jzgc/154393.html
本试题收录于:
一建铁路工程实务题库一级建造师分类
一建铁路工程实务
一级建造师
相关试题推荐
某施工单位在某市电信公司施工时发生一起中断电路的重大质量事故,可对该施工单位处以
施工单位所有管理人员和作业人员每年应进行安全生产教育培训的次数应为()。A.至
卫星接收天线的前方尽量避开()等。A.山坡 B.树林 C.铁路 D.高层
1.背景 某本地网架空线路工程施工地点位于山区,建设单位通过招标选定了一家具
1.背景 某单位施工承包一建设单位的二级干线硅芯管管道建设工程,开工后第5天
1.背景 某项目部在负责某本地网线路一期工程施工时,与其运营商在各方面配合得
1.背景 某项目部承接到长途直埋光缆线路工程,施工季节处于夏季,工程沿途经过
1.背景 某项目部负责某本地网直埋光缆线路环网工程的施工,合同规定采用包工不
1.背景 某长途架空光缆线路工程地处山区,全长148km,合同规定施工单位负
在通信管道工程中,使用()管道需要做混凝土包封保护。A.格栅管 B.双壁波纹管
随机试题
Whatshouldwedoinordertotakebetternotes?[originaltext]Whatshouldwedo
Intellectualpropertyrightscanpromotecreativeindividuals’willingnesstosh
Theincreaseinglobaltrademeansthatinternationalcompaniescannotaffor
[originaltext]Ayoungmanoncewenttotownandboughthimselfapairoftrouse
DothefollowingstatementsagreewiththeinformationgiveninReadingPassage
Theperiodofadolescence,i.e.,thepersonbetweenchildhoodandadulthood,
"I’vejustheardthatMike’smovedjobs,"saidJacktoPeter."Thestranget
经过调制后的信号称为已调信号,它具有两个基本特征:()A.携带信息 B.允许高
动火部位存在有毒有害介质的,应对其浓度作检测分析,下列选项中,关于盛装和输送介质
对使用国有资金投资或者国家融资的项目,招标单位可确定排名第二的中标候选人为中标单
最新回复
(
0
)
