首页
登录
建筑工程
甲施工单位承揽了某支线机场道肩加宽、跑道加长(45m×600m)及旧道面加铺沥青
甲施工单位承揽了某支线机场道肩加宽、跑道加长(45m×600m)及旧道面加铺沥青
admin
2022-08-02
29
问题
甲施工单位承揽了某支线机场道肩加宽、跑道加长(45m×600m)及旧道面加铺沥青面层(45m×2400m)的工程。其中跑道加长工程预算单价为500元/m2。跑道加长位置如图1所示。

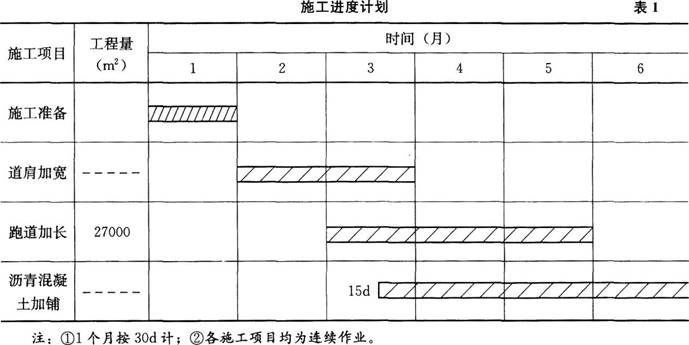

项目部在施工前编制了施工进度计划(见表1),并于跑道加长施工开始后第一个月的月底对其施工进度与费用使用进行了统计,统计结果为:已完成实际费用500万元、已完成工作量9000m2。施工中有电焊需求。
【问题】1.计算跑道加长施工开始后第1个月底的费用偏差与进度偏差。依据计算结果,判断施工费用的超支与节约、进度的超前与滞后情况。2.该扩建项目哪个区域施工不受航班影响在该区域,对施工机具与车辆高度的要求是什么说明依据。3.机场哪个管理部门可以批准使用电焊说明依据。4.确定跑道加长与沥青混凝土加铺之间的流水步距及道肩加宽的流水节拍。
选项
答案
解析
1.跑道加长施工开始后第1个月底的费用偏差与进度偏差:
(1)费用偏差(CV)=已完成工作预算费用(BCWP)-已完成工作实际费用(ACWP)
=9×0.5×106-5×106
=-0.5×106元;
判断结果:由于(CV)<0,跑道加长施工实际费用超出预算费用。
(2)进度偏差(SV)=已完成工作预算费用(BCWP)-计划工作预算费用(BCWS)
=9×0.5×106-9×0.5×106
=0元;
判断结果:由于(SV)=0,跑道加长施工计划进度与实际进度相符。
2.机场扩建项目中,只有跑道端300m以外的跑道加长施工不受航班影响,施工机具与车辆的高度不得超过障碍物限制面(净空面)的高度。
依据《民用机场运行安全管理规定》(CCAR-140)中“在跑道有飞行活动期间,禁止在跑道端300m以内,跑道中心线两侧75m以内进行任何施工”及“跑道端300m以外施工时,机具与车辆高度不得穿透障碍物限制面”的规定。
3.机场消防部门可以批准使用电焊。
依据《民用机场运行安全管理规定》(CCAR-140)中的“未经机场消防管理部门的批准,不得使用明火,不得使用电、气焊作业”之规定,施工中若使用电焊须获机场消防部门批准。
4.跑道加长与沥青面层加铺之间的流水步距是15d(0.5个月)。道肩加宽施工的流水节拍是60d(2个月)。
转载请注明原文地址:https://www.tihaiku.com/jzgc/154372.html
本试题收录于:
一建民航机场工程实务题库一级建造师分类
一建民航机场工程实务
一级建造师
相关试题推荐
关于石油沥青性能的说法,正确的有( )。A.沥青的大气稳定性是指其不随时间而变
放坡开挖的基坑,基坑平面尺寸应按基础大小每边加宽(),基础如有凹角,基坑仍应取直
保证铁路无缝线路冬天钢轨不被拉断、夏天不发生胀轨跑道的轨温为()轨温。A.零应力
保证铁路无缝线路冬天钢轨不被拉断、夏天不发生胀轨跑道的轨温为( )轨温。A.零应
放坡开挖的基坑,基坑平面尺寸应按基础大小每边加宽( ),基础如有凹角,基坑仍应
跑道末端灯至少由()灯组成。A.5个 B.6个 C.7个 D.8个
跑道号码标志应设置在()。A.跑道中心处 B.第一排接地带标志中间 C
某新建机场水泥混凝土跑道长3200m,跑道运行等级为I类精密进近,装有跑道中线灯
施工单位甲承揽了国内某机场(单跑道)跑道加长的建设任务,建设单位的基本要求之一是
甲施工单位承揽了某支线机场道肩加宽、跑道加长(45m×600m)及旧道面加铺沥青
随机试题
OnGraffiti1.校园“涂鸦”现象随处可见2.人们对此看法不同3.我的看法Usefulwordsandexpressions:涂鸦:gr
Ifyoufindyouspendmorethanyoumake,thereareonlytwothingstodo:d
某单位将新招来的一批民工直接派到工地参加人工挖孔桩施工。其中一人挖土深度达到5m
患者,女,28岁,已婚。妊娠后阴道少量出血,伴小腹隐痛,腰酸,恶心纳差,舌苔白,
大肠埃希菌。IMViC试验多数结果为()A.--+- B.++-- C.+-
2008年1月1日实施的新《企业所得税法》规定国家需要重点扶持的高新技术企业,企
美国AIA系列合同文件中,建筑师行业所用的文件,属于()A.A系列 B.B系
按工程量清单计价模式计价时,工程量清单的编制人应是()A、工程设计单位 B、工
关于水泥混凝土路面病害处理的做法正确的是( )。A.凿除路面板边角破损部分时,
关于施工成本管理中每一个环节的相互联系和相互作用的表述,正确的是()。A.成本计
最新回复
(
0
)
